工程项目合同工期为 18 个月。施工合同签订以后,施工单位编制了一份初始网络计划
工程项目合同工期为 18 个月。施工合同签订以后,施工单位编制了一份初始网络计划
免费题库
2022-08-02
42
问题

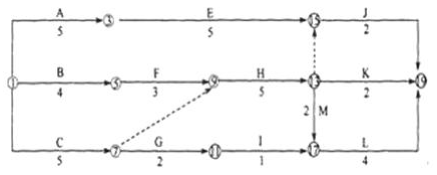

工程项目合同工期为 18 个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所 示。
由于该工程施工工艺的要求,计划中工作 C、工作 H 和工作 J 需共用一台起重施工机械,为此需要对 初始网络计划作调整。[1]、请绘出调整后的网络进度计划图。[2]、如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C 应如何安排?[3]、该计划执行 3 个月后,施工单位接到业主的设计变更,要求增加一项新工作 D,安排在工作 A 完成之后开始,在工作 E 开始之前完成。因而造成了个别施工机械的闲置和某些工种的窝工,为此施 工单位向业主提出如下索赔:①施工机械停滞费;②机上操作人员人工费;③某些工种的人工窝工费。 请分别说明以上补偿要求是否合理?为什么?[4]、工作 G 完成后,由于业主变更施工图纸,使工作Ⅰ停工待图 0.5 个月,如果业主要求按合同工 期完工,施工单位可向业主索赔赶工费多少(已知工作 l 赶工费每月 12.5 万元)?为什么?
选项
答案
解析

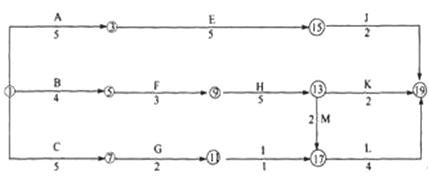

【1】 调整后的网络进度计划图。
【2】 施工机械在场的闲置及工作 C 的安排:(1)工作 C 与工作 H 之间机械闲置 2 个月,工作 H 与工作 J 之间机械不闲置,故机械共闲置 2 个月。(2)如果工作 C 最早开始时间推迟 2 个月,则机械无闲置。【3】 判别补偿的合理性:①补偿要求合理。因为是业主原因造成施工单位的损失,业主应承担费用的补偿。②补偿要求不合理。因为机上工作人员人工费已经包含在相应的机械停滞费用之中。③窝工补偿要求合理。因为是业主原因造成施工单位的损失。【4】 业主不应支付赶工费。因为不需要赶工,也能按合同工期完工(或因不影响总工期,或拖延时间在总时差范围内)。
转载请注明原文地址:https://tihaiku.com/jzgc/2284834.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
根据《GB1526—89信息处理—数据流程图、程序流程图、系统流程图、程序网络
根据《软件文档管理指南GB/T16680—1996》,关于软件文档编制计划,下面
某软件系统投入运行10天,计划运行时间为每早8点至晚6点。第二天上午发生一次失效
根据《计算机软件质量保证计划规范GB/T12504—1990》,()是
项目组合管理实施的主要过程不包括()。A.评估项目组合管理战略计划 B.
()是从组织战略的角度,立足于项目集收益对将构建的项目集及各种备选的构建初始方
关于配置管理计划的制订和审批,下面说法正确的是()。A.配置管理计划应由配置
()不属于管理文档A.变更控制记录 B.开发计划 C.项目总结报告
索赔是合同管理中经常会碰到的问题,以下关于索赔管理的描述中,()是正确的。A.
小王为本公司草拟了一份计算机设备采购合同,其中写到“乙方需按通常的行业标准提供技
随机试题
Never______suchagoodbossbeforeIcametothiscompany.A、doImeetB、ImetC
Morepeopledieoftuberculosis(结核病)thanofany(1)______diseasecausedb
Howdidthemanspendhislastweekend?[br][originaltext]W:Didyouhaveago
药品编码的基本原则有()A.唯一性 B.简单性 C.可扩充性 D.
高血压性视网膜病变的治疗要点是A.注意控制体重 B.给予止血或促进出血吸收的药
某位党员制定了个人新时代E支部学习目标,每天学习时长都比前一天增加50%。如果第
以“城市”为主题。设计一个幼儿园大班的活动方案。
既是罗杰斯积极人性观的理论前提,也是求助者中心疗法理论核心的是()单选A.人有自
(2016年真题)朱砂中毒的主要临床表现( )。A.恶心呕吐、口中有金属味;腹
癫痫持续状态临床表现之一是指一次癫痫发作持续超过A.50分钟 B.40分钟
最新回复
(
0
)
