某高速公路某合同段长度为 20km ,路基宽度 26m ,挖、填方路段长度各半,

资格题库2022-08-02  201

问题 某高速公路某合同段长度为 20km ,路基宽度 26m ,挖、填方路段长度各半,平均填土高度 5m ,填方边坡坡度 1:1.5 。施工图设计土石方工程量为挖方:普通土 300000m3 、硬土 400000m3 、软石 500000m3 ,挖方全部利用,利用土方平均运距 2.3km ;利用石方平均运距 2.2km ;填方: 1675000m3 ;借方平均运距 4km( 普通土 ) 。假设填方路段路基平均填前压实沉陷 15cm ;为保证路基边缘压实度,宽填 0.5m ,完工后要刷坡但不远运,土的压实干密度为 1.4t/m3 ,自然状态土的含水量约低于最佳含水量 2.5% ,水的平均运距 1km 。问题:1. 计算本项目路基断面方、计价方、挖方、填方、利用方、借方和弃方数量。2. 列出编制本项目土石方工程施工图预算所需的全部工程细目名称,单位,定额代号及数量等内容,并填入表格中,需要时应列式计算。

选项

答案

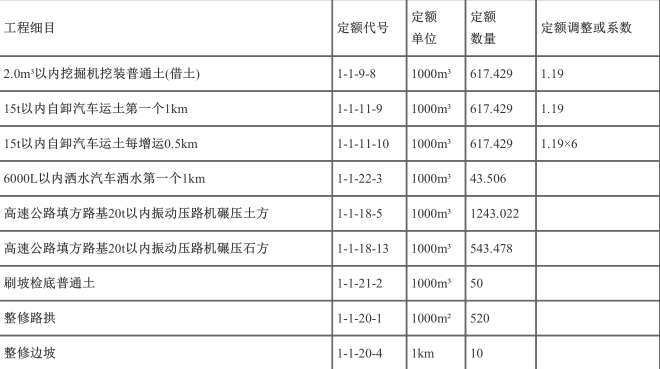

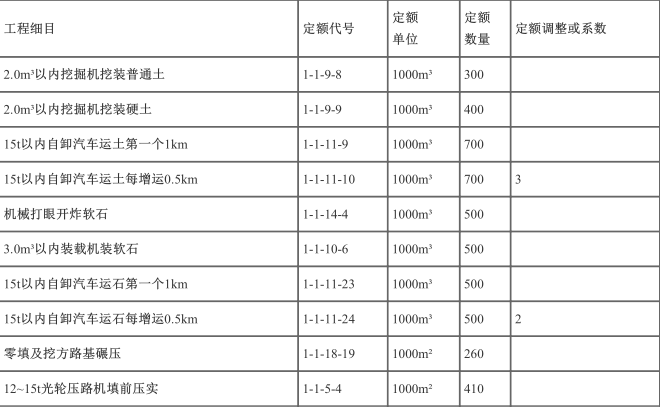

解析 问题 1 :( 1 )断面方数量:300000+400000+500000+1675000=2875000 (m3) 。( 2 )挖方数量:300000+400000+500000=1200000 (m3) 。( 3 )利用方数量:300000÷1.16+400000÷1.09+500000÷0.92=1169071(m3) 。( 4 )计价方数量:1200000+1675000-1169071=1705929(m3)( 5 )填方数量:填前压实沉陷增加量:0.15× (26+5×1.5×2) ×20000÷2=61500 (m3)路基宽填增加量: 0.5×5×2×20000÷2=50000(m3)填方数量 =1675000+61500+50000=1786500(m3) ( 6 )借方数量: 1786500-1169071=617429 (m3)( 7 )弃方数量:由于挖方全部利用,故弃方数量为 0 。问题 2 :( 1 )填前压实面积:(26+5×1.5×2) ×20000/2=410000 (m2)( 2 )填方路段碾压石方量:500000÷0.92=543478(m3)( 3 )填方路段碾压土方量:1786500-543478=1243022(m3)( 4 )土方压实需加水数量:1243022×1.4×2.5%=43506(m3)( 5 )挖方路基碾压: 20000×26÷2=260000(m2)( 6 )整修路拱数量: 20000×26=520000(m2)( 7 )整修边坡: 10km注:刷坡检底定额已包含整修边坡,故填方路段不再计算整修边坡费用。本项目土石方工程施工图预算计算数据见下表。
转载请注明原文地址:https://tihaiku.com/jzgc/2284803.html

最新回复(0)
