某桥梁下部构造设计为薄壁空心墩(横断面形式见图3-1),墩身设计高度为80m,拟
某桥梁下部构造设计为薄壁空心墩(横断面形式见图3-1),墩身设计高度为80m,拟
最全题库
2022-08-02
65
问题
某桥梁下部构造设计为薄壁空心墩(横断面形式见图3-1),墩身设计高度为80m,拟采用翻模法施工,每次浇注高度为4m,每节施工周期为7天。根据施工现场布置,混凝土输送泵设置在距桥墩150m的地方,混凝土要求采用集中拌和施工,混凝土拌和站距输送泵的距离为2km。根据本工程所处地理位置的要求。混凝土的外观质量比一般结构要高。据调查,工程所在地区的组合钢模内衬板的价格为90元/m2,一般可以连续使用5次。根据施工组织设计,一套墩身模板提升架质量约为10t。【问题】根据上述基础资料,请列出编制该空心墩施工图预算所涉及的相关定额的名称、单位、定额代号、数量、定额调整等内容,并填入表格中,需要时应列式计算或文字说明(拌和站安拆不考虑)。

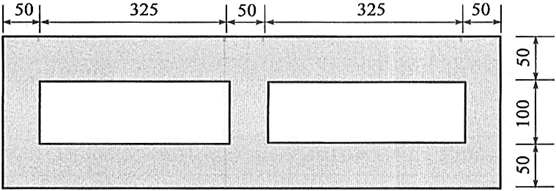

图3-1(尺寸单位:cm)
选项
答案
解析

(1)空心墩工程数量计算空心墩长度:0.5+3.25+0.5+3.25+0.5=8(m)。空心墩宽度:0.5+1.00+0.5=2(m)。空心墩混凝土数量的计算:(8×2-3.25×1×2)×80=760(m3)。空心墩施工改期的计算:80÷4×7=140(天)÷30=4.7(月)。因泵送距离为150m,定额综合的水平泵送距离为50m,100m3空心墩混凝土需增加:人工2×1.97=3.94(工日),混凝土输送泵增加2×0.32=0.64(台班)。(2)空心墩模板内衬板费用计算80÷4÷5=4(套)。(8+2)×2×4×4×90=28800(元)。模板提升架设备摊销费调整计算:使用期按安装拆除1.5个月,施工5个月,共6.5个月计算。设备摊销费调整:140×10×6.5=9100(元)。(3)空心墩施工辅助设施考虑到墩身高度达80m,为了保证施工安全,应配备施工电梯和塔式起重机各一台。使用期按施工4.7个月计算,考虑到施工中会有部分时间处于停使状态,因此,按150天计算,工程量见表3-37。表3-37 工程量
转载请注明原文地址:https://tihaiku.com/jzgc/2284787.html
本试题收录于:
工程造价案例分析交通题库一级造价工程师分类
工程造价案例分析交通
一级造价工程师
相关试题推荐
软件文档分为()三类A.需求分析文档设计文档编码文档 B.开发文档产品文
制定合理的实施进度计划、设计合理的组织结构、选择经验丰富的管理人员、建立良好的协
某快消品连锁企业委托科技公司A开发部署电子商务平台。A公司根据系统设计任务书所确
以下关于软件需求分析、设计、测试与维护的叙述中,不正确的是()A.软件需求分
在架构设计时,可以利用特定的架构模式来设计某一类系统以满足用户需求,这体现了信息
对软件设计中软件的总体结构,外部接口,主要部件功能分配,全局数据结构以及各主要部
具体审计程序的设计就是在通用审计程序的基础上,考虑到不同因素和要求,为审计项目设
2013年,在财政收支矛盾十分突出的情况下,我国高度重视优化财政支出结构,盘活财
中央对地方财政转移支付的基本形式及含义
如果公司未来的收益不受其向股东分配利润形式的影响,则股票的回购为股东提供了《1》
随机试题
AspectsthatMayFacilitateReadingI.Determiningyour【T1】__
ShortStoryI.Threeformsoffiction—short
【B1】[br]【B11】[audioFiles]audio_eufm_j09_007(20082)[/audioFiles]Sheorhecan
关于翼下颌间隙感染,下列说法错误的是:A.口内翼下颌皱襞肿胀、压痛 B.临床上
根据《房屋建筑与装饰工程工程量计算规范》GB50854—2013。某钢筋混凝土梁
视黄醛被消耗后需要哪种维生素来补充A.维生素A B.维生素B C.维生素C
6岁,心电图示窦性心律,心率95次/分,P-R间期逐渐延长,于第4个P波后不出现
为了加快施工进度,施工协调部门根据项目经理的要求,落实有关夜间施工条件、组织夜间
甲公司与客户签订一项销售合同,合同约定:销售A、B、C三种产品,给予折扣后的交易
某项目有甲乙丙丁4个投资方案,寿命期都是8年,基准折现率10%,(P/A,10%
最新回复
(
0
)
