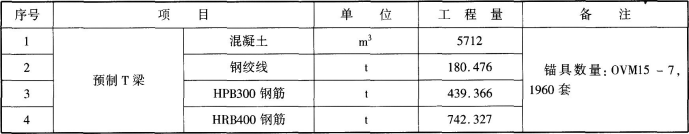

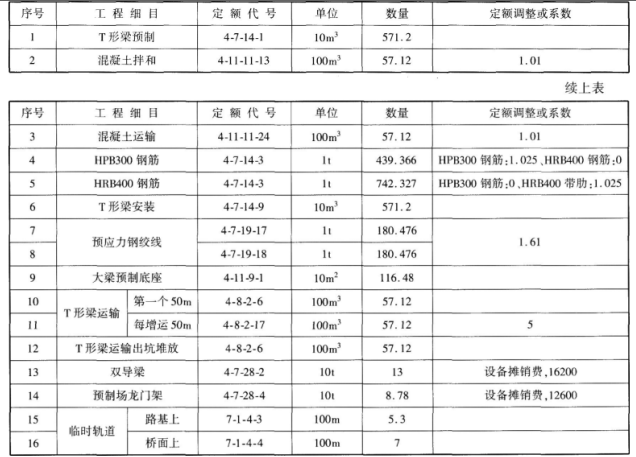

问题 某一大桥,桥梁全长612m,两岸接线各1km,路基工程已全部完工(可做预制场使用,路基宽度26m)。上部构造为20m×30m先简支后连续预应力混凝土(后张法)T形梁结构,预应力混凝土T形梁每孔桥14片梁,梁高1.8m,梁顶宽1.6m,梁底宽48cm。T形梁预制、安装工期均按8个月计算,预制安装存在时间差,按1个月考虑。吊装设备考虑1个月安拆时间,每片梁预制周期按10d计算。施工组织设计提出20m跨度,12m高龙门吊机每套质量43.9t(每套2台)。30m梁双导梁架桥机全套质量130t。上部构造的主要工程量详见下表:问题:请列出该桥梁工程上部结构施工图所涉及的相关定额的名称、单位、定额代号、数量、定额调整等内容,并填入表格中,需要时请列式计算或用文字说明。

选项

答案

解析 (1)预制底座计算 需要预制T形梁的数量:20×14=280(片) T形梁的预制安装总工期为8个月,考虑到预制与安装存在一定的时差,本题按1个月考虑,因此,预制与安装的工期均为7个月计算,每片梁预制需要10d,故需要底座数量为: 预制底座:280×10÷210=13.33(个),即底座数量应不少于14个。 底座面积:14×(30+2)×(1.6+1)=1164.8(m2) 由于接线路基工程已经完工,不需要考虑预制场地平整。 (2)吊装设备计算 由于按14个底座计算能满足工期要求,因此预制场可以设置在大桥一岸接线,则:场地龙门架:龙门架应配备2套(即预制1套,存梁1套),按已知条件龙门架的参考质量按跨径20m、高12m计算,即43.9×2=87.8(t)。设备使用期按安装、拆除1个月,使用8个月,共9个月计算。根据工期,调整设备摊销费。 架桥机:全桥配备1套,按已知条件架桥机的参考质量130t计算,设备使用期按安装、拆除2个月,使用7个月,共9个月计算。根据工期,调整设备摊销费。 (3)临时轨道计算 考虑大桥运输的方便,大梁底座顺桥方向布置,每排布置4个,共布置4排,考虑工作场地,每排之间空3m的间隙。存梁场的长度按70m计算,在预制区按50m考虑模板堆放及钢筋堆放场地,因此预制场总长为:32×4+5×3+50+70=263(m)。 考虑到运输的方便,预制场与桥头直接相连。因此在路基上的临时轨道长度约:263×2=526(m),按530m计算;在桥上运梁临时轨道等于桥梁总长减去1孔,即582m,架桥机的行走临时轨道一般为两孔桥梁的长度,即30×2×2=120(m),因此在桥梁上的临时轨道长度应为582+120=702(m),按700m计算。 (4)预制构件运距计算 T形梁运输的平均运距:20×30÷2=300(m) T梁单片梁的质量:5712×2.60÷280=53.04(t) (5)预应力钢绞线束数量的计算 1960 ÷2÷180.476=5.43(束/t)
转载请注明原文地址:https://tihaiku.com/jzgc/2284733.html

最新回复(0)
