某预应力5孔混凝土连续桥梁,全桥长350m。0号台位于岸上,1号~4号墩均在水中

免费题库2022-08-02  16

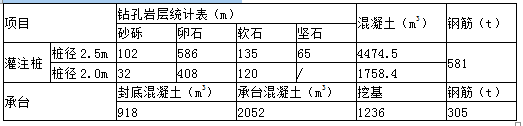

问题 某预应力5孔混凝土连续桥梁,全桥长350m。0号台位于岸上,1号~4号墩均在水中,水深4.8m。桥台采用8根 2.0钻孔灌注桩,桩长30~40m,桥墩均采用6根 2.5钻孔灌注桩,桩长30~40m,承台尺寸为900cm×1900cm×300cm。施工组织考虑搭便桥进行施工(便桥费用此处不计),混凝土在岸上集中拌和、泵送施工,桩基、承台混凝土的平均泵送距离为200m。桥台钢护筒按单根长度3.5m计,桥墩钢护筒按单根长度10m计,钢套箱体表面积150kg/m2计,钻孔设备采用回旋钻机,钢筋连接方式采用焊接工艺。经统计施工图所列主要工程数量如下:问题:(30分)  1.请列出计算本桥基础工程施工图预算所需的辅助工程量,需要时辅以文字说明。(计算时均保留两位小数)  2.请列出该桥基础工程施工图预算所涉及的相关定额名称、单位、定额表号、数量、定额调整等内容,并填入表中。混凝土拌和站的安拆此处不考虑。

选项

答案

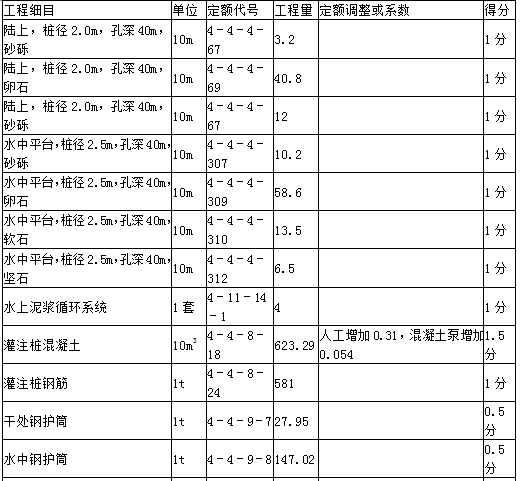

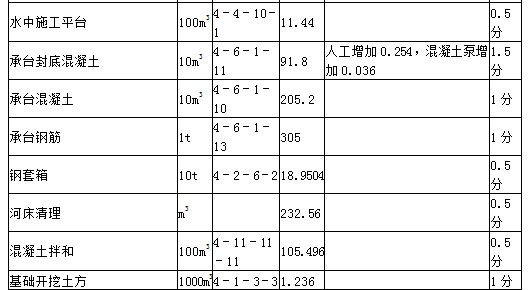

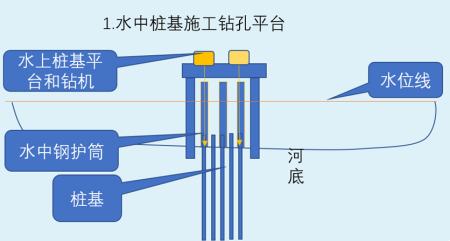

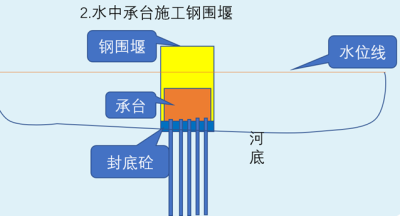

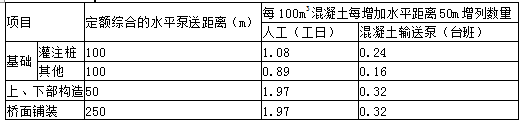

解析 1.计算辅助工程量  1)钻孔灌注桩钢护筒  桥台桩为陆上桩,桩径2.0m的单根护筒长度按3.5m计,共16根。  质量:16×3.5×0.4991=27.95(t)(1分)  桥墩桩为水中桩,桩径2.5m的单根护筒长度按10m计,共24根。  质量:24×10×0.6126=147.02(t)(1分)  2)水中施工平台  根据给定的承台的平面尺寸,拟定水中平台平面尺寸为13m×22m(注:按承台每边长增加3~5m均正确)  需4个水中工作平台,总面积=13×22×4=1144(m2)(1分)3)承台钢套箱   根据题目中给定的资料,水中钻孔桩成孔长度:102+568+135+65=888(m)  平均桩入土长度:888÷24=37(m)  按设计混凝土数量反算桩长:4474.5÷(2.52×3.14÷4)÷24=38(m)即平均桩长比入土深度大1m,也就是说本项目为高桩承台。但由于承台封底混凝土厚度918÷(9×19)÷4=1.34m>1m,即应考虑适当清理河床,然后再在清理完毕后的河床上设置无底钢套箱。  注:此判断3分  清理河床数量=9×19×(1.34-1)×4=232.56(m2)(1分)   一般单壁钢套箱可按其表面积大约150kg/m2计算,高度按高于施工水位0.5m计。  需4套钢套箱{套箱就是模板,平面尺寸和承台一致即可}  每套钢套箱表面积=(9+19)×2×(1.34-1{1.34-1意思是河底需要下挖0.34米}+4.8+0.5{平台需要比水位高0.5米})=315.84(m2)(1分)  每套钢套箱质量=315.84×0.15=47.376(t)(0.5分)  四套钢套箱质量=47.376×4=189.504(t)(0.5分)4)混凝土运输  定额中采用泵送混凝土的项目均已包括水平和向上垂直泵送所消耗的人工、机械,当水平泵送距离超过定额综合范围时,可按下表增列人工及机械消耗量。向上垂直泵送不得调整。因泵送水平距离平均为200m,定额综合距离为100m,超过100m。超过2个单位,每100m3灌注桩增加:人工2×1.55{是08定额消耗量}=3.1工日,混凝土输送泵2×0.27=0.54台班(1分)  每100m3承台增加:人工2×1.27=2.54工日,混凝土输送泵2×0.18=0.36台班(1分)  5)混凝土拌和工程量  (4474.5+1758.4)×1.197{砼消耗是定额内数据}+(918+2052)×1.04{砼消耗是定额内数据}=10549.58(m3)(1分)  2.定额选用{具体定额参考案例3-15} 共18分注:1.拌和站拌和选用40-60m3/h拌和站均正确,挖基土方选用1.0-2.0m3挖掘机均正确。  2.表中每个得分点为0.5分。凡是分值为1分的,其得分点为定额代号和定额调整,各0.5分;分值为1.5分的,其得分点为定额代号、工程量和定额调整,各0.5分;分值为0.5分的,其得分为定额代号。
转载请注明原文地址:https://tihaiku.com/jzgc/2284626.html

最新回复(0)
