背景资料: 某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有
背景资料: 某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有
admin
2022-08-02
37
问题

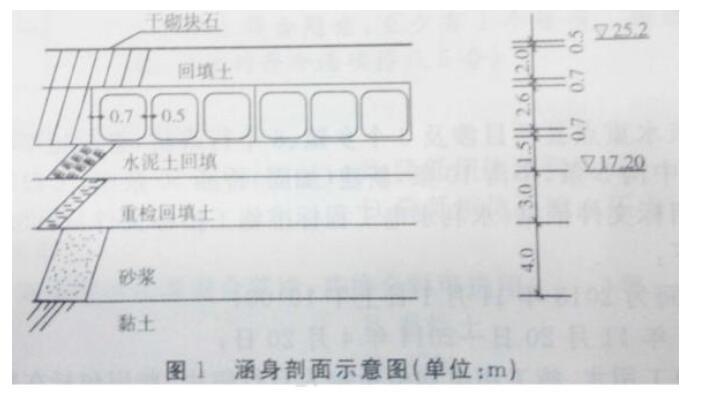

背景资料:某立交地涵工程主要由进口控制段、涵身、出口段等部分组成,涵身共有 23 节,每节长 15m,涵身剖面如图 1 所示
涵身地基采用换填水泥土处理,水泥土的水泥掺量为 6%,地基承压含水层承压水位为 23.0m,基坑采用深井降水。施工采用一次性拦断河床围堰导流。在河道上下游各填筑一道均质土围堰,并安排在一个非汛期(2010 年 9 月一 2011 年 5 月)内完成地涵施工。施工布置是示意图如图 2 所示。

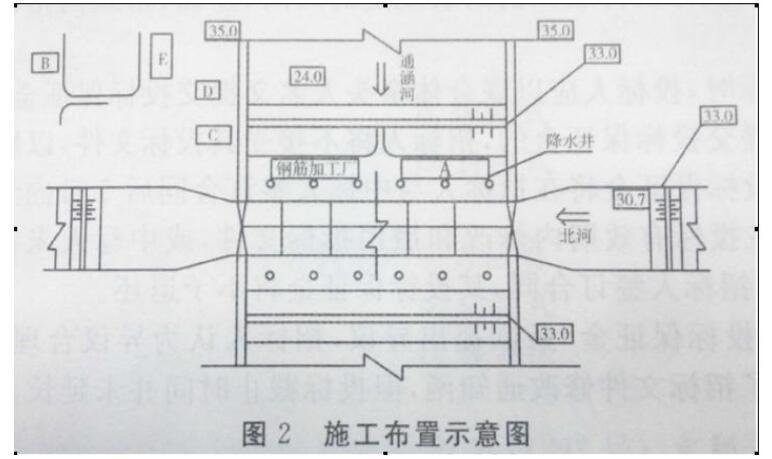

施工中发生如下事件:事件 1:根据本工程具体特点,施工单位进场后,对工程施工项目进行了合理安排。工程主要施工项目包括:①涵身施工,②干砌石河底护底,③排水清淤,④土方回填,⑤降水井点,⑥围堰填筑,⑦基坑开挖。事件 2:根据工程施工需要,施工单位在施工现场布置了生活区、钢筋加工厂、混凝土拌合站、油库、木工加工厂、零配件仓库等生产生活设施,如图 2 所示。事件 3:本工程项目划分为一个单位工程, 11 个分部工程。第 3 段涵身分部工程共有 56 个单元工程,其中 26 个为重要隐蔽单元工程; 56 个单元工程质量全部合格,其中 43 个单元工程质量优良(21 个为重要隐蔽单元工程);该分部工程的其他质量评定内容均符合优良标准的规定。事件 4:本工程闸门、启闭机制造与安装为个合同标, 2011 年 9 月 16 日通过了该合同工程完工验收,并颁发合同工程完工证书;本工程 2012 年 12 月 8 日通过了竣工验收,项目法人于 2012 年 12 月 20 日向该合同承包商退还了履约担保和质量保证金。1、指出事件 1 中主要施工项目的合理施工顺序(用工作编号表示)。2、指出事件 1 中涉及施工安全的最主要的两项工程施工项目。3、根据事件 2,指出图 2 中 A、 B、 C、 D、 E 对应的生产生活设施名称。4、根据事件 3,评定第 3 段涵身分部工程的质量等级,并说明理由。5、根据《水利水电工程标准施工招标文件》 <2009 年版),改正事件 4 中项目人退还履约担保和质量保证金的不妥之处。
选项
答案
解析
1 、合理施工顺序是: 6→3→5→7→2→1 →4。
2、 降水井点和基坑开挖。
3 、 A 是木工加工厂, B 是油库, C 是混凝土拌合站, D 是零配件仓库, E 是生活区。
4 、涵身分部工程的质量等级为合格。理由:重要隐藏单元工程为 26 个, 21 个优良,优良率没有达到 90%的优良等级,且单元工程全部合格。
5 、发包人应在合同工程完工证书颁发 28 天内退还履约担保。质量保证金应在合同完工证书颁发 14 天内退一半,工程质量保修期满 30 日内退剩余部分。二建水利历年真题章节练习
转载请注明原文地址:https://tihaiku.com/jzgc/228059.html
本试题收录于:
二建水利水电实务题库二级建造师分类
二建水利水电实务
二级建造师
相关试题推荐
施工单位应根据建设单位或设计单位提供的城市平面控制网点和城市水准网点的位置、编号
生活垃圾填埋工程中,泥质防渗层施工技术的核心是()。A.选择最佳配合比
在施工项目质量控制过程中,对()必须实施纠正方案及措施。A.质量通病 B
下列选项中,属于质量管理与控制重点的有()。A.特殊过程 B.质量缺陷
实行分包的分项、分部工程,应制定()和质量保证措施。A.质量计划 B.质
施工现场的进口处应有“五牌一图”:工程概况牌、施工总平面图以及()。A.管
市政工程具有与市民近距离接触的特性,必须在施工组织设计中安排好()措施。A
关于项目施工成本核算对象划分的说法,正确的有()。A.一个单位工程由几个施
根据《危险性较大的分部分项工程安全管理办法》,下列分部分项工程中,需要专家论证的
一般施工合同均分为()等部分。A.通用条款 B.施工规范 C.协议书
随机试题
Ithoughthavinga
[originaltext]M:Michaeliscertainlythefunniestpersoninclass.Hecanalwa
FindingtheRightHome—andContentment,TooA)Whenyourelderly
最常用的真菌培养基是A.基础琼脂 B.沙保弱琼脂培养基 C.SS琼脂 D.
系统脱敏法的操作环节不包括()。A.放松训练 B.敏感等级建构 C.系统脱敏
将每分钟内的最新价标出并连线,以反映期货价格的运动的图示方式是()。A.闪电图
患者肢体关节疼痛较重,部位固定,遇寒加剧,所属病证为A.行痹 B.热痹 C.
在规定介质中,按要求缓慢非恒速释放药物的制剂称为()。A.被动靶向制剂 B.缓
小李在一家私营公司做基层主管已经有三年了,这家公司在以前不是很重视绩效考评,但是
工程总承包模式的特点有( )。A.有利于缩短建设工期 B.便于较早确定工程造价
最新回复
(
0
)
