承包人承担某堤防工程,工程项目的内容为堤段Ⅰ(土石结构)和堤段Ⅱ(混凝土结构),

admin2022-08-02  47

问题 承包人承担某堤防工程,工程项目的内容为堤段Ⅰ(土石结构)和堤段Ⅱ(混凝土结构),合同双方依据《堤防和疏浚工程施工合同范本》签订了合同。签约合同价为600万元,合同工期为120天。合同约定:(1)工程预付款为签约合同价的10%;当工程进度款累计达到签约合同价的60%时,从当月开始,在2个月内平均扣回。(2)工程进度款按月支付,保留金(质量保证金)在工程进度款中按5%预留。经监理机构批准的施工进度计划如下图。由于发包人未及时提供施工图纸,导致“堤段Ⅱ混凝土浇筑”推迟5天完成,增加费用5万元。承包人在事件发生后向发包人提交了延长工期5天,补偿费用5万元的索赔申请报告。根据“堤段Ⅰ堤身填筑”工程量统计表绘制的工程进度曲线如下。问题:1.指出网络计划的工期和关键线路(用节点表示)。2.承包人向发包人提出的索赔要求合理吗?说明理由。承包人提交索赔申请的做法有何不妥?写出正确的做法。索赔申请报告中应包括的主要内容有哪些?3.指出“堤段Ⅰ堤身填筑”工程进度曲线中的A、B分别代表什么?并计算C、D值。4.计算3月份应支付的工程款。

选项

答案

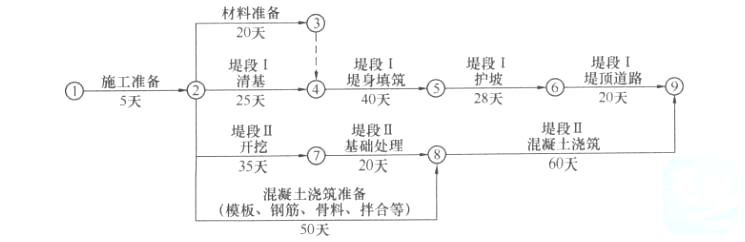

解析 1.网络计划的工期120天。关键线路为①→②→⑦→⑧→⑨。2.(1)索赔要求合理。因为事件的责任方为发包人,“堤段Ⅱ混凝土浇筑”为关键工作,影响工期5天。(2)向发包人提交索赔通知报告不妥。正确的做法应是:向监理人提交索赔通知报告。(3)索赔通知报告主要内容:索赔理由、要求追加的付款金额和(或)延长的工期,并附必要的记录和证明材料。3.A代表计划进度曲线;B代表实际进度曲线;C为71.0%;D为69.5%。4.按合同约定,工程预付款应从3月份开始起扣。3月份,工程预付款扣回金额:30万元保留金预留金额:205×5%=10.25万元应支付工程款金额:205-30-10.25=164.75万元或者:应支付的工程款205-600×10%÷2-205×5%=164.75万元1.(1)通过工作、节点计算时间参数,总时差为最小的工作为关键工作,由关键工作组成的线路为关键线路。(2)最长线路法计算总工期、确定关键线路(关键工作)。线路最长者为关键线路,关键线路上的工作为关键工作,最长线路上工作持续时间之和为总工期。本题采用最长线路法计算:线路一:①→②→③→④→⑤→⑥→⑨(5+20+40+28+20=113天)线路二:①→②→④→⑤→⑥→⑨(5+25+40+28+20=118天)线路三:①→②→⑦→⑧→⑨(5+35+20+60=120天)线路四:①→②→⑧→⑨(5+50+60=115天)[解答分析]这是一道进度计划方面的考题,考核考生对网络进度计划时间参数、概念及计算方法的掌握。2.在《水利水电工程标准施工招标文件》(2009年版)中,对发包人工期延误的规定:“在履行合同过程中,由于发包人的下列原因造成工期延误的,承包人有权要求发包人延长工期和(或)增加费用,并支付合理利润。需要修订合同进度计划的,按照约定办理。……(5)提供图纸延误;…”承包人提出索赔程序规定:“承包人应在发出索赔意向通知书后28天内,向监理人正式递交索赔通知书。索赔通知书应详细说明索赔理由以及要求追加的付款金额和(或)延长的工期,并附必要的记录和证明材料”。[解答分析]这是一道有关《水利水电工程标准施工招标文件》(2009年版)中进度条款的题目,考核对影响进度事件的责任认定,以及履行合同的相关程序的掌握。3.在进度曲线图中,A、B分别代表计划、实际两条曲线,横坐标代表时间,纵坐标代表累计工程量(一般用百分数表示)。下表为累计工程量计算结果。[解答分析]这是一道有关进度曲线图的题目,考核考生对进度曲线图有关内容的掌握。4.按合同约定,计算有关款项。[解答分析]这是一道有关工程款结算的题目,考核有关工程预付款预付与扣回、质量保证金的扣留、工程进度款等计算。
转载请注明原文地址:https://tihaiku.com/jzgc/227947.html

最新回复(0)
