首页
登录
建筑工程
某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。施
某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。施
admin
2022-08-02
43
问题

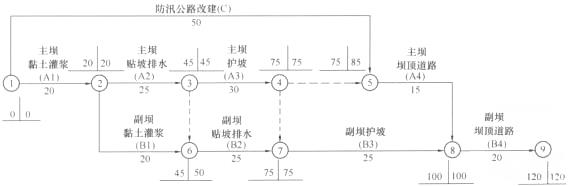

某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。施工单位与项目法人签订了施工合同。施工单位项目部根据合同工期编制的施工进度计划(单位:天)如下图,监理单位已经审核批准。

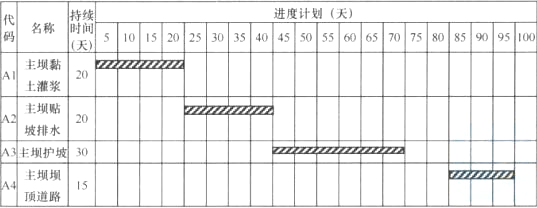

工程开工后发生如下事件:事件1:依据已批准的进度计划,结合现场实际,施工单位绘制主坝的作业计划横道图如下。
事件2:由于移民搬迁问题,C工作时断时续,在第75天末全部完成,由此增加费用30000元。事件3:由于施工设备损坏,导致A1工作停工3天,其工作在第23天末全部完成,机械闲置、人员窝工费用标准为15000元/天。事件4:A4工作从开工后第80天末开始,因施工过程中出现质量缺陷需处理,A4工作的实际持续时间为20天,工程费用增加10000元。问题:1.计算网络计划总工期;指出A1、A4、B2、B3、C中哪些是关键工作、哪些是非关键工作?2.根据事件1,指出横道图中进度计划安排与监理单位批准的网络图进度计划安排的不同之处;如按横道图中进度计划安排实施,主坝工程的施工能否满足网络图计划要求,并说明理由。3.指出事件2、事件3、事件4的责任方,并分别分析对工期的影响。4.综合事件2、事件3、事件4,计算实际总工期;施工单位应提出多少费用补偿要求。
选项
答案
解析
1.网络计划总工期为120天;关键工作:A1、B3;非关键工作:B2、A4、C。2.(1)横道图进度计划安排与网络图进度计划安排的不同之处:①A2工作持续时间网络图计划为25天,横道图计划为20天。②A3工作开始时间网络图计划为第45天末,横道图计划为第40天末。③A4工作在网络图计划中持续时间15天,总时差为10天,可以在第75天末至第100天末中安排,在横道图计划从第80天末开始,持续时间15天。(2)主坝工程施工横道图计划为95天,可以满足网络图中计划中主坝的最长工作时间100天的要求。3.事件2的责任方为项目法人,C工作为非关键工作,总时差为35天,延期25天,未超过总时差,不影响工期。事件3的责任方为施工单位,A1虽为关键工作,延误3天(23-20=3天),但在横道图安排,将关键工作的A2的持续时间调整缩短了5天,可见A1延误不影响总工期,但对后续工作有影响。事件4的责任方为施工单位,A4工作实际完成时间第100天末(80+20=100天),不影响工期,可见主坝的施工依据横道图计划实施。4.实际总工期为120天,施工单位应提出30000元的费用补偿要求(事件2是项目法人责任可以提出补偿,事件3、事件4是施工单位责任不能提出补偿)。1.(1)通过工作、节点计算时间参数,总时差为最小的工作为关键工作,由关键工作组成的线路为关键线路。(2)最长线路法计算总工期、确定关键线路(关键工作)。线路最长者为关键线路,关键线路上的工作为关键工作,最长线路上工作持续时间之和为总工期。本题采用节点法计算:
关键线路为:A1→A2→A3→B3→B4(关键线路上的工作为关键工作,其余为非关键工作)。解题思路:这是一道关于进度计划方面的考题,考核考生对网络进度计划时间参数、概念及计算方法的掌握。2.网络图计划与横道图计划的比较,可从同一工作的开始时间、持续时间、总时差、连续性和机动性等方面进行分析。解题思路:这是一道有关进度计中网络图与横道图计划的题目,主要考核两种计划表示方法特点的掌握。3.根据《水利水电工程则判断延误时间是否超过总时差,若超过则影响工期;其余情况均不影响工期。事件2中因为移民安置为发包人职责,因移民问题影响施工,责任为项目法人。事件3中设备损坏、事件4中的质量缺陷均为施工单位造成,故为施工单位责任。C工作为非关键工作,延期25天(75-50=25天)未超过总时差为35天,故不影响工期。主坝按横道图计划实施,A2工作的持续时间缩短了5天,可见A1的总时差为5天,A1延误3天未超过总时差。A4工作按横道图计划,实际完成时间第100天末(80+20=100天),不影响工期。解题思路:这是一道关于进度延误分析方面的考题,考核对进度延误责任认定,以及对总工期影响程度的分析能力。4.依据原逻辑关系和计划,按实际进度时间数据重新计算工期。根据《水利水电工程标准施工招标文件》(2009年版)中,“由于发包人的下列原因造成工期延误的,承包人有权要求发包人延长工期和(或)增加费用,并支付合理利润。”①既影响工期,又增加费用,可提出工期和费用索赔;②不影响工期且增加费用,不可提出工期索赔,但可提出费用索赔;③影响工期且不增加费用,可提出工期索赔,但不可提出费用索赔。将网络计划与所发生的事件进行比较,A1工作持续时间为23天,A2工作持续时间20天,C工作持续时间为75天,A4工作结束时间为第100天末,其余工作均按计划进度实施,据上述分析计算,实际工期为120天。在上述事件中的事件2延误的责任为项目法人,施工单位可提出30000元的费用补偿要求。解题思路:这是一道对工期延误综合分析、合同履约的题目,考核对网络进度计划综合运用,按合同约定,计算与此相关的工期和费用。
转载请注明原文地址:https://tihaiku.com/jzgc/227845.html
本试题收录于:
二建水利水电实务题库二级建造师分类
二建水利水电实务
二级建造师
相关试题推荐
关于深层搅拌法加固地基的说法,正确的有()。A.用水泥(或石灰)作固化剂,
工程降水的方法有()。A.集水明排 B.管涵排水 C.管井降水 D.
降水工程复杂程度分类以()为主要条件,符合主要条件之一即可。A.工程环境
水泥土搅拌法地基加固适用于()。A.障碍物较多的杂填土 B.欠固结的淤泥
按平面布置形式分类,基坑内被动区加固形式主要有()和满堂加固。A.墩式加固
用高压喷射法加固地基时,应根据现场试验结果确定其适用程度的土层有()。A.
下列关于隧道工程防水说法中,正确的是()。A.施工期间的防水措施主要是排、
采用小导管加固时,为保证工作面稳定和掘进安全,小导管()应符合设计要求。A
下列水池(构筑物)工程施工时,应采取降排水措施的有()。A.受地表水、地下
地铁及轨道工程常见围护结构中,一般采用机械成孔的是()。A.钢板桩围护结构
随机试题
Atnotime______othercountries.A、ChinawillinvadeB、willinvadeChinaC、will
[originaltext]IfanewideainAmericabecomesalaw,peoplewhosufferfro
Itisfrequentlyassumedthatthemechanizationofworkhasarevolutionarye
WhenyouwalkintoaNationalForest,youreallybelieveyou’rethefirstper
绿色建筑评价应在建筑工程( )后进行。A.方案设计完成 B.初步设计完成
佛教诞生距今有2500多年,是世界三大宗教之一。下列佛教四大名山中纬度最高的是
患者,女,17岁,颏部外形发育不良,口唇闭合时口腔周围肌肉呈现紧张,面下1/3高
下列关于津枯血燥形成原因的叙述,错误的是A.烧伤耗津 B.阴虚劳热 C.失血
钟某经营了一家凉菜店,因其量大味美而远近闻名。邻近的餐馆经营者张某甚为眼红,遂到
声波的频率范围是()。 A.20~200HzB.20~2000H
最新回复
(
0
)
