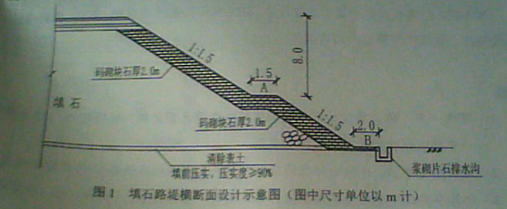

某施工单位承建了一段二级公路的路基工程,路基宽度12m,其中设计有1250m的填

admin2022-08-02  83

问题 某施工单位承建了一段二级公路的路基工程,路基宽度12m,其中设计有1250m的填石路堤,其横断面设计示意图如图1所示:施工中发生以下事件:事件一:填石路堤施工前,施工单位选择了地质条件,路基断面形式等具有代表性的K32+430~K32+530段铺筑了填石路堤试验路段,填料均取自主线K32+010~K32+300段路堑爆破的石灰岩石渣,对拟作为路堤填料的材料进行取样试验,其单轴饱和抗压强度在40~55MPa之间,属于中硬岩石。通过路堤试验段施工,施工单位总结出一套适用于该票段填石路堤施工的方案,确定了满足填石路堤压实质量控制标准的机械组合以及压实机械规格、松铺厚度、沉降差,孔隙率等相关差数与指标,填石路堤机械配置见表1表1填石路堤机械配置表事件二:施工中,为控制分层填筑松铺厚度和减少摊铺工作量,施工单位根据车配置和试验路段获取的松铺厚度50cm计算出填石路堤填前正方形网络尺寸。并用石灰粉划分成方格网,采用两边挂线施工以控制松铺厚度,每格上料一车。事件三:针对涉及图要求码砌的2M厚块石工程量,施工单位提出需按干砌块石来单独计量,而监理单位则要求同路基中的填石一起均按填石路堤计量。事件四:再填石路堤质量检验过程中,施工单位实测的项目有:压实,纵断高程、中线偏位、宽度、平整度、边坡坡度。问题二:1.事件一中,施工单位填石路堤试验路段选择是否正,说明理由,补充事件一中路堤试验段压实工艺主要参数。2.写出图1中A、B两处部位的名称,写出表1中机械设备C的名称与作用。3.计算事件二中填石路堤填前正方形网格每一格的边长。(单位:m,计算结果保留小数点后1位)4.事件三中,施工单位与监理单位的做法哪个正确?说明理由。5.事件四中填石路堤实测项目中的漏项。写出实测项目中的关键项目。

选项

答案

解析 1.事件一中,施工单位填石路堤试验路段选择是否正,说明理由,补充事件一中路堤试验段压实工艺主要参数。
解析:
(1)不正确。K32+430~K32+530段铺筑了填石路堤试验路段只有100m,试验路段应选择地质条件、路基断面形式等具有代表性的地段,长度宜不小于200m.
(2)压实工艺主要参数:机械组合、压实机械规格、碾压遍数、碾压速度、最佳含水率及碾压时含水率范围等。

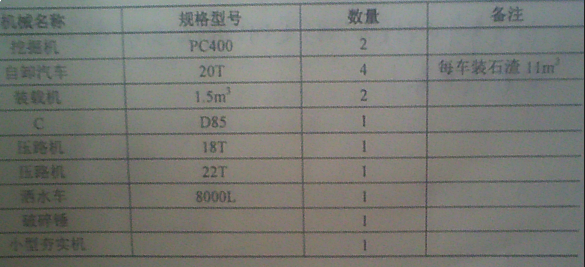

2.写出图1中A、B两处部位的名称,写出表1中机械设备C的名称与作用。
A边坡平台;B护坡道;C推土机:主要用于50~100m短距离作业,如路基修筑、基坑开挖、平整场地、清除树、推集石渣等,并可为铲运机与挖装机械松士和助铲及牵引各种拖式工作装置等作业。

3.计算事件二中填石路堤填前正方形网格每一格的边长。(单位:m,计算结果保留小数点后1位)
解析:√11/0.5=4.7m

4.事件三中,施工单位与监理单位的做法哪个正确?说明理由。
解析:监理单位的做法正确。整型填筑,不单独计量。

5.事件四中填石路堤实测项目中的漏项。写出实测项目中的关键项目。
解析:弯沉、横坡、边坡平顺度。
关键项目:弯沉、压实
转载请注明原文地址:https://tihaiku.com/jzgc/227349.html

最新回复(0)
