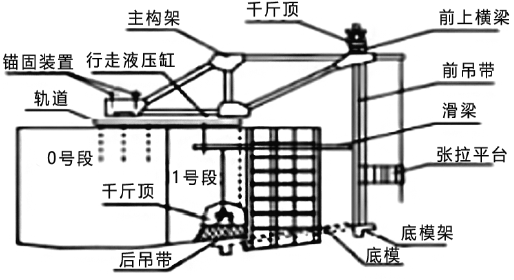

问题 某大桥主桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径120m,主桥墩柱高度为16m 至25m,各梁段高度为2.7m 至5.6m,桩基础。主桥0 号、1 号梁段采用搭设托架浇筑施工,其余梁段采用悬臂浇筑施工,采用 菱形桁架式挂篮按“T”形对称悬臂浇筑。施工过程中由于 受到客观原因的影响,施工进度严重滞后,为了满足合同工期要求,施工单位将还未进行施工的上部结构悬浇改为悬拼施工。施工单位制定详细的施工方案及要求,主要事件如下:事件一:上部结构施工方案内容包括编制依据;工程概况;工艺流程及操作要点、关键技术参数与技术措施等内容。由项目专业工程师编制,项目技术部门组织审核,由项目技术负责人审批后实施。事件二:为了保证施工的安全性,挂篮制作加工完成后应进行试拼装。挂篮在现场组拼后,全面检查其安装 质量,采用水箱法进行模拟荷载试验。事件三:连续梁桥悬臂浇筑过程控制遵循变形和内力双控的原则,以内力控制为主。悬臂浇筑施工时,立模高程的误差应不大于±10mm,立模轴线的偏位应不大于5mm。合龙口两侧的悬臂端采用临时刚性连接,在一天中气温最高且稳定的时段内浇筑合龙段混凝土,浇筑后应及时覆盖洒水养护,养护时间宜不少于7d。事件四:合龙施工,采用先边跨和中跨的顺序施工。中跨合龙施工流程为吊架及模板安装→(A)→普通钢筋及预应力管道安装→合龙锁定→(B)→浇筑合龙段混凝土→预应力施工→拆除模板及吊架。事件五:悬浇改为悬拼施工的上部结构,0 号块采用湿接缝,其他梁段采用胶结缝,其流程图如下:(1)湿接缝施工程序:吊机就位→提升、起吊1 号梁段→安装波纹管→(C)→丈量湿接缝的宽度→调整波纹管→(D)→检查中线→固定1 号梁段→安装湿接缝的模板→浇筑湿接缝混凝土→湿接缝养护、拆模→张拉预应力筋→压浆→下一梁段拼装。(2)胶结缝施工程序:吊机安装及调试→梁端就位→起吊梁段→(E)→节段胶结层涂抹→(F)→胶结层养护至固化→悬拼预应力钢束张拉→吊机解钩,前移至下一个节段施工。【问题及答案】1. 事件一中,施工方案内容是否完整?若不完整, 请补充。2. 事件一中,施工方案的审批程序是否正确?若不正确,请写出正确程序。3. 写出事件二中挂篮模拟荷载试验的其它方法。4. 改正事件三中错误之处。5. 写出事件四和事件五中A、B、C、D、E、F 的名称。

选项

答案

解析 1. 不完整。施工方案内容还应包括:施工技术方案设计图;技术方案的主要有关计算书;安全、环保、质量保证、文物保护及文明施工措施;预案措施。
2. 不正确。正确做法:对于重大施工方案,应由项目技术负责人组织编制,施工单位技术管理部门组织审核,必要时组织相关专家进行论证,由施工单位技术负责人进行审批。
3. 还有试验台加压法、砂袋法。
4. (1)以变形控制为主。
(2)悬臂浇筑施工时,立模高程的误差应不大于±5mm。
(3)在一天中气温最低且稳定的时段内浇筑合龙段 混凝土,浇筑后应及时覆盖洒水养护,养护时间宜不少于14d。
5. A—设置平衡重;B—解除连续梁墩顶临时 固结,完成体系转换;C—中线测量;D—高程测量; E—试拼;F—临时预应力张拉。
转载请注明原文地址:https://tihaiku.com/jzgc/227241.html

最新回复(0)
