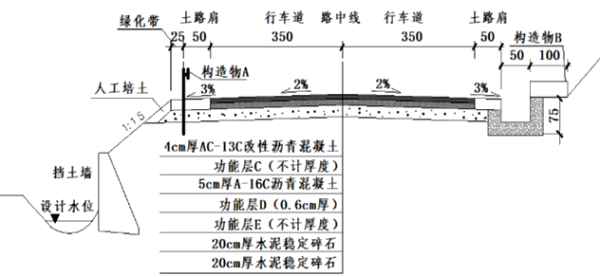

某施工单位承建了一段三级公路工程,包括路基与路面工程,起讫桩号K0+000~K2

admin2022-08-02  22

问题 某施工单位承建了一段三级公路工程,包括路基与路面工程,起讫桩号K0+000~K20+400。该公路左侧临河,临河段设置了路堤挡土墙,为保障行车安全,临河段的土路肩上设置了构造物A。公路右侧傍山,挖方边坡地质条件为易风化碎落的泥质页岩,在坡脚处设置了100cm宽的构造物B。路基两侧的土路肩采用C20混凝土预制块进行加固。路基断面及路面结构示意图如图2所示。施工中发生如下事件:事件一:施工单位采用厂拌法进行沥青混凝土路面施工。在公路沿线全面考察,考虑设置1座沥青混合料拌合站。拌合站选址的原则如下:(1)选址应满足用地合法,周围无塌方、滑坡、落石、泥石流、洪涝等地质灾害,可占用规划的取土场、弃土场。(2)选址应尽量靠近主体施工部位,做到运输便利,经济合理;(3)选址应远离生活区、居民区,尽量设在生活区、居民区的上风向。事件二:经过集料试验,该工程材料的集料属于碱性集料,施工单位决定采用阴离子乳化沥青,项目部共购买了PA-2、PA-3、BA-1三个品种的阴离子乳化沥青,计划分别用于透层、封层和粘层的施工。阴离子乳化沥青品种及适用范围见表2。表2阴离子乳化沥青品种及适用范围事件三,根据设计文件中的“路面工程数量表”,全线路面无加宽。施工单位选用1台大型沥青混合料摊铺机进行上面层摊铺施工。施工时,从起点向终点方向推进,并对左右幅进行全幅摊铺施工。已知沥青混合料摊铺压实后的密度为2.4t/m3,摊铺机的摊铺工作速度为200m/h。摊铺机的时间利用系数为0.8。(提示:摊铺机的每小时生产效率计算公式为:Q=h·B·V0ρ·KB)【问题】1.写出背景中构造物A和构造物B的名称,写出图2中功能层C、D、E的名标。2.逐条判断事件一中的选址原则是否正确,若不正确写出正确的选址原则。3.复制事件二中的表2到答道卡上,对阴离子乳化沥青品种与各自适用范围一一对应连线。4.计算事件三中摊铺机的小时生产速率Q(计算结果保留小数点后两位);如果摊铺机每天工作8小时,计算上面层的施工工期(精确到整数天)。

选项

答案

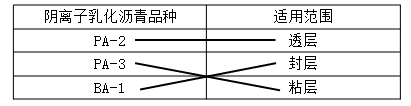

解析 1.A:波形梁护栏;B:碎落台;C:粘层;D:下封层;E:透层。2.(1)不正确。正确做法:不得占用规划的取、弃土场。(2)正确。(3)不正确。正确做法:拌合站尽量设在生活区、居民区的下风向。3.表2阴离子乳化沥青品种及适用范围4.摊铺机每小时生产效率:Q=h·B·V0ρ·KB.=0.04×7×200×2.4×0.8=107.25(t/h)上面层的施工期:20400×7×0.04×2.4/(107.25×8)=16天。
