某二级公路 K 合同段(K22+300~K44+000),主要为路基土石方工程和

admin2022-08-02  38

问题 某二级公路 K 合同段(K22+300~K44+000),主要为路基土石方工程和支挡工程,本地区岩层构成为泥岩、砂岩互层,抗压强度 20MPa 左右,地表土覆盖层较薄。在招标文件中,挖方为石方,填方路段填料由挖方路段调运,施工过程部分事件摘要如下:事件一:施工单位在路段开工后发现,路基挖方土石比例与招标文件中的比例相差较大,施工单位向监理工程师以书面形式提出工程设计变更的建议,增加费用 23.4 万元,结合实际情况,设计单位签发了“设计变更通知单”,项目法人对设计变更进行了审查,同意实施。事件二:在填筑路堤时,施工单位采用土石混合分层铺筑,并用平地机整平每一层,最大层厚 40cm,填至接近路床底面标高时改用土方填筑。局部路段因地形复杂而采用竖向填筑法施工。事件三:路基工程土石方开挖与填筑施工中,配置的劳务用工有测量工、实验工、机修工、机械操作人员、运输车辆司机。事件四:针对 K41+200~K41+320 的沿河路基,设计为浆砌块石路肩挡土墙(见下图),挡土墙最大髙度为 11.2m。施工单位在施工中,在墙身的强度达到设计强度的 60%时,对墙背土进行回填,采用冲击压实法进行碾压。【问题】1.事件一中的“设计变更”是否符合公路工程设计变更管理的相关规定?说明理由。2.指出事件二中施工方法存在的问题,并提出正确的施工方法。3.指出事件三中路基工程土石方开挖与填筑施工过程还必须配置的劳动力有哪些?4.指出墙身中的构造物 A 的名称和墙后砂砾石的作用。5.改正事件四中施工单位的错误做法。

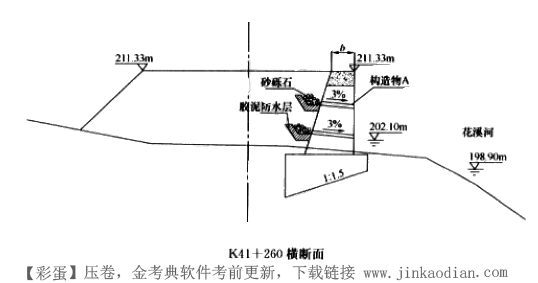

选项

答案

解析 1.符合,本变更属于一般设计变更。重大设计变更由交通运输部负责审批,较大设计变更由
省级交通主管部门负责审批,项目法人负责对一般设计变更进行审查,并应当加强对公路工程设计变更实施的管理。
2.“局部路段因地形复杂而采用竖向填筑法施工”错误。根据有关规定:土石路堤不得倾填,
土石路堤只能采用分层填筑,分层压实。
3.还必须配置普工、工长和爆破工。
4.墙身中的构造物 A 是泄水孔。砂砾石的作用是反滤作用,防止堵孔。
5.当墙身的强度达到设计强度的 75%时,方可进行回填等工作。在距墙背 0.5~1.0m 以内,不宜用重型压路机碾压。
转载请注明原文地址:https://tihaiku.com/jzgc/222065.html

最新回复(0)
