【背景资料】 某施工单位承建了一段路基工程,其中 K18+220~K18+43

admin2022-08-02  22

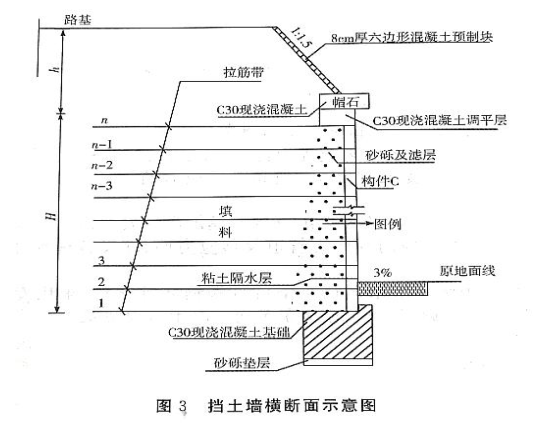

问题 【背景资料】某施工单位承建了一段路基工程,其中 K18+220~K18+430 设置了一段挡土墙,路基填方高度为 11m。挡土墙横断面示意图如图 3 所示。挡土墙施工流程为:施工准备(含构件 C 预制)→测量放线→工序 A→地基处理→排水沟施工→基础浇筑→构件 C 安装→工序 B→填料填筑与压实→墙顶封闭。路基工程施工前项目部进行了技术交底,技术交底工作由项目经理组织,项目总工程师主持实施,向项目部、分包单位的全体施工技术人员和班组进行交底,交底人员和参会人员双方签字确认。技术交底记录部分内容如下:(1)筋带采用聚丙烯土工带,进场时检查出厂质量证明书后即可用于施工。(2)聚丙烯土工带的下料长度取设计长度。聚丙烯土工带与面板的连接,可将土工带的一端从面板预埋拉环或预留孔中穿过,折回与另一端对齐,并采用筋带扣在前段将筋带扎成一束。(3)填土分层厚度及碾压遍数,应根据拉筋间距、碾压机具和密实度要求,通过试验确定。为保证压实效果,所有填筑区域均使用重型压实机械压实,严禁使用羊足碾碾压。(4)填料摊铺,碾压应从拉筋尾部开始,平行于墙面碾压,然后向拉筋中部逐步进行。再向墙面方向进行。严禁平行于拉筋方向碾压,碾压机具不得在挡土墙范围内调头。【问题】1.按照挡土墙设置的位置和结构型式划分,分别写出该挡土墙的名称。2.写出挡土墙施工流程中工序 A、工序 B 与图中构件 C 的名称。写出挡土墙施工流程中必须交叉进行的工序。3.项目部组织技术交底的方式是否正确?说明理由。4.逐条判断技术交底记录内容是否正确,并改正错误。

选项

答案

解析 1.按挡土墙设置的位置:路堤挡土墙;按结构形式:加筋土挡土墙;
2.A—基槽开挖;B—筋带铺设; C—墙面板。
其中墙面板安装、筋带铺设、填料填筑与压实等工序必须交叉进行。
3.不正确。理由:技术交底工作应分级进行、分级管理。
(1)凡技术复杂的重点工程、重点部位,应由总工程师向主任工程师、技术队长及有关职能部门负责人交底;
(2)施工队一级的技术交底,由施工技术队长负责向技术员、施工员、质量检查员、安全员以及班组长进行交底;
(3)施工员向班组的交底工作,是各级交底的关键。
4.第(1)条不正确;
理由:进场时还应该检查出厂合格证和出厂试验报告,并且筋带进场后还应取样进行技术指标测定。
第(2)条不正确,
理由:聚丙烯土工带的下料长度一般为 2 倍设计长加上穿孔所需长度。
第(3)条不正确;
理由:在距墙面 1m 范围内,采用小型压实机械为主,配合人工压实,不得使用重型压实机械压实。
第(4)条不正确,
理由:碾压应先拉筋中部开始,平行于墙面碾压,然后向拉筋尾部逐步进行,再向墙面方向进行。
转载请注明原文地址:https://tihaiku.com/jzgc/221701.html

最新回复(0)
