背景资料 某路桥施工企业中标承包某一级公路H 合同段的改扩建工程主线起讫桩号为

admin2022-08-02  30

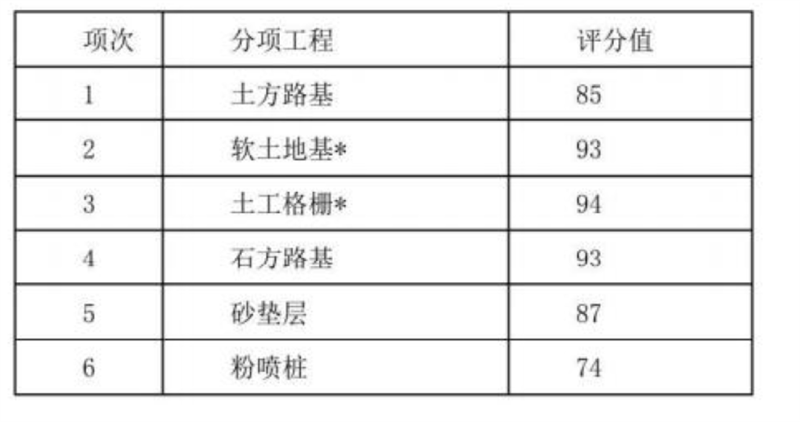

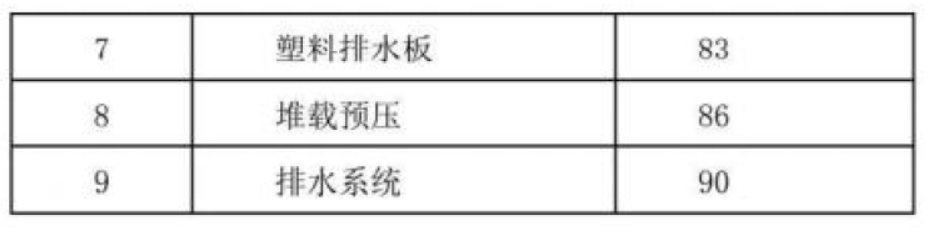

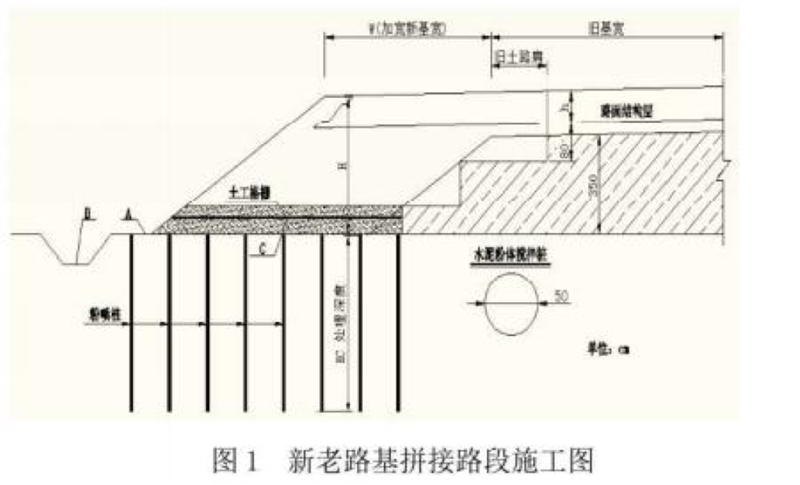

问题 背景资料某路桥施工企业中标承包某一级公路H 合同段的改扩建工程主线起讫桩号为K0+281.5-K67+046.2,主线路线全长66.744Km;连接线起讫桩号为KO+OOO~K2+181. 71,连接线全长2.181Km,项目区软土路基分布不均匀,因该地区软土普遍存在透水性差,固结时间长,抗滑稳定性差,地基承载能力低等特点,因此路基设计时应考虑不均匀沉降、剪切滑动及侧向变形等不良因素的影响。施工单位针对不同软土路基路段提出相应处理标准:①一般路基段,当采用真空预压工期满足要求时,采用真空预压;采用真空预压工期不满足要求时,采用水泥粉喷桩处理或塑料排水板处理;②桥头路段采用水泥粉喷桩处理;涵洞基底采用水泥粉喷桩处理;③新老路基拼接路段水泥粉喷桩处理,为了消除旧路基边坡压实度不足,减小新旧路基结合处不均匀沉降,施工方案见图1。施工单位为了控制水泥粉喷桩施工质量,制定详细的施工方案。然而施工单位施工过程中遇到以下事件:事件一:2017 年9 月28 日发现喷粉量不足;事件二:2017 年10 月16 日遇停电导致粉喷中断,施工单位针对这两种工况提出相应的处理措施。施工完成后,对路基工程进行质量检验,其中某2km 路基工程各分项工程的评分值见表。但运营一年后,发现路桥连接段出现桥头跳车,原施工单位提出相应处理措施。注:表内标注*号者为主要工程;不带*号者为一般工程。施工单位对粉喷桩经过加固、补强处理后,满足设计要求,进行重新评定的评分值为90 分。【问题】1、背景资料中,新老路基拼接路段施工图中A、B、C 的名称?2、指出背景资料中新老路基拼接路段施工图错误之处并改正?3、指出背景资料中事件的正确处理措施?4、指出背景资料中土工格栅的目的?5、背景资料中真空预压法停止抽气的标准有哪些?6、分析背景资料中产生桥头跳车的原因?7、背景资料中路面分部工程评分值。

选项

答案

解析 1.答:A:护坡道;B:排水沟;C:砂垫层。
2.答:错误:老路堤与新路堤交界面处治
改正:老路堤与新路堤交界的坡面挖除清理的法向厚度不宜小于 0.3m。
3.答:事件一:若发现喷粉量不足,应实行整桩复打,复打的喷粉量应不小于设计用量;
事件二:粉喷中断时,第二次喷粉接桩时,其喷粉重叠长度不得小于 1.0m。
4.答:以加强路基的整体强度及板体作用,防止路基不均匀沉降而产生反射裂缝。
5.答:当满足下列条件之一时,可停止抽气:
(1)连续 5 昼夜实测沉降速率≤0.5mm/d。
(2)满足工程对沉降、 承载力的要求。
(3)地基固结度达到设计要求的 80%以上。
6.答:(1)台后地基强度与桥台地基强度不同;
(2)桥台基坑空间狭小,回填土压实度不够;
(3)桥头路堤及堆坡范围内地表填前处理不彻底;
(4)路堤自然固结沉降;
(5)台后填土材料不当,或填土含水量过大,压实度达不到标准;
(6)路面水渗入路基。
7.答:路基分部工程评分值=(85×1+93×2+94×2+93×1+87×1+90×0.9×1+83×1+86×1+90×1)/11=89 分
转载请注明原文地址:https://tihaiku.com/jzgc/221681.html

最新回复(0)
