1.根据招标文件和常规施工方案,按以下数据及要求编制某安装工程的工程量清单和招标

admin2022-08-02  30

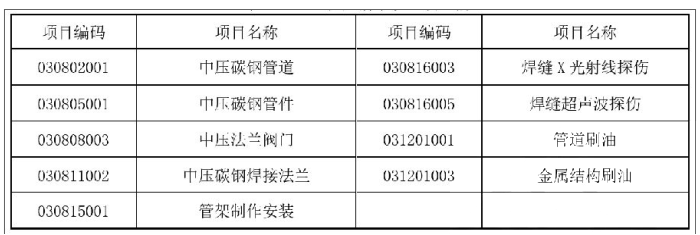

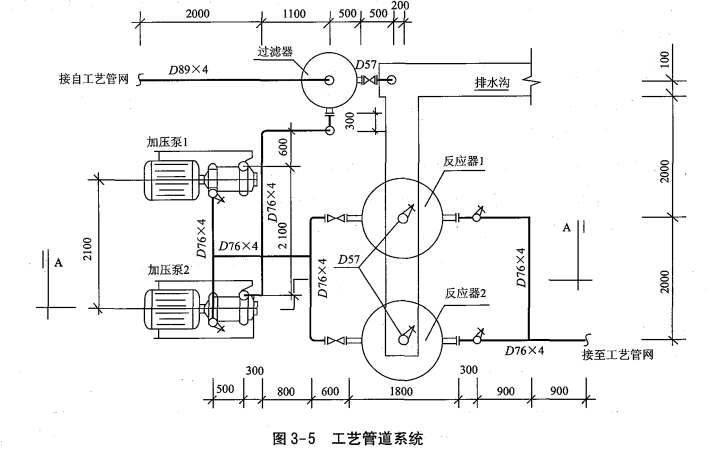

问题 1.根据招标文件和常规施工方案,按以下数据及要求编制某安装工程的工程量清单和招标控制价:该安装工程计算出的各分部分项工程人材机费用合计为6000万元,其中人工费占10%。单价措施项目中仅有脚手架项目,脚手架搭拆的人材机费用48万元,其中人工费占25%;总价措施项目费中的安全文明施工费用(包括安全施工费、文明施工费、环境保护费、临时设施费)根据当地工程造价管理机构发布的规定按分部分项工程人工费的20%计取,夜间施工费、二次搬运费、冬雨季施工增加费、已完工程及设备保护费等其他总价措施项目费用合计按分部分项工程人工费的12%计取,其中人工费占40%。企业管理费、利润分别按人工费的60%、40%计。暂列金额200万元,专业工程暂估价500万元(总承包服务费按分包价值的3%计取),不考虑计日工费用。规费按分部分项工程和措施项目费中全部人工费的20%计取。上述费用均不包含增值税可抵扣进项税额。增值税税率按11%计取。2.其中某生产装置中部分工艺管道系统,如图3-5所示。根据《通用安装工程工程量计算规范》的规定,管道系统各分部分项工程量清单项目的统一编码,见表2-1。表2-1工程量清单统一项目编码说明:1.本图所示为某工厂生产装置的部分工艺管道系统,该管道系统工作压力为2.0MPa。图中标注尺寸标高以米计,其他均以毫米计。2.管道均采用20号碳钢无簟钢管,弯头采用成品压制弯头,三通为现场挖眼连接,管道系统的焊接均为氩电联焊。3.所有法兰为碳钢对焊法兰;阀门型号:止回阀为H41H-25,截止阀为J41H-25.用对焊法兰连接。4.管道支架为普通支架,共耗用钢材42.4kg,其中施工损耗为6%。5.管道系统安装就位后,对D76×4的管线的焊口进行无损探伤。其中法兰处焊口采用超声波探伤:管道焊缝采用X光射线探伤,片子规格为80mm×150mm,每两张片子间的搭接宽度为25mm,焊口按36个计。6.管道安装完毕后,进行水压试验和空气吹扫。管道、管道支架除锈后,均进行刷防镑漆、调和漆各两遍。【问题】1.按照《通用安装工程工程量计算规范》和《计价规范》的规定,计算出该管道系统单位工程的招标控制价。将各项费用的计算结果填入“单位工程招标控制价汇总表”中,见表2-2,其计算过程写在表的下面。表2-2单位工程招标控制价汇总表2.根据《通用安装工程工程量计算规范》和《计价规范》的规定,计算管道D89×4、管道D76×4、管道D57×3.5、管架制作安装、焊缝x光射线探伤、焊缝超声波探伤等六项工程量,并写出计算过程。编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程量清单,将计算结果填入分部分项工程和单价措施项目清单与计价表中,见表2-3。表2-3分部分项工程和单价措施项目清单与计价表

选项

答案

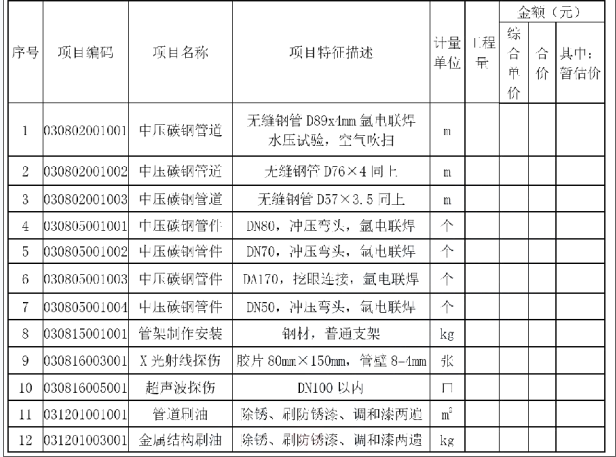

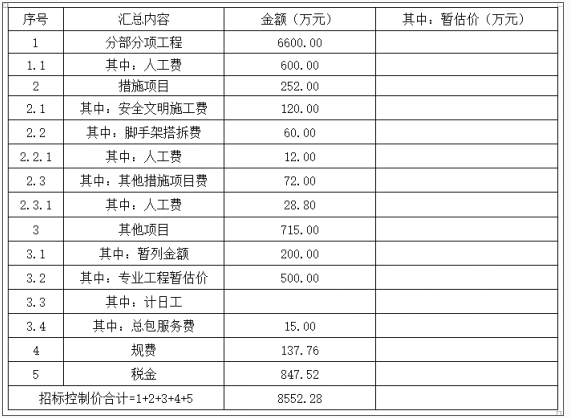

解析 问题1:解:将各项费用的计算结果,填入单位工程招标控制价汇总表2-2中,得出表2-4。其计算过程见表2-4下面。表2-4单位工程招标控制价汇总表各项费用的计算过程(计算式):1.分部分项工程费合计=6000.00+6000.00×10%×(40%+60%)=6600.00(万元)其中人工费=6000.00×10%=600.00(万元)2.措施项目清单费:脚手架搭拆费=48.00+48.00×25%×(40%+60%)=60.00(万元)安全文明施工费=600.00×20%=120.00(万元)其他措施项目费=600.00×12%=72.00(万元)措施项目费合计=60.00+120.00+72.00=252.00(万元)其中人工费=48×25%+(600.00×20%+600.00×12%)×40%=88.80(万元)3.其他项目费=200.00+500.00+500.00×3%=715.00(万元)4.规费=(600.00+88.80)×20%=137.76(万元)5.税金=(6600.00+252.00+715.00+137.76)×11%=847.52(万元)6.招标控制价合计=6600.00+252.00+715.00+137.76+847.52=8552.28(万元)问题2:解:根据《通用安装工程工程量计算规范》和《计价规范》的规定,计算管道D89×4、管道D76×4、管道D57×3.5、管架制作安装、焊缝X光射线探伤、焊缝超声波探伤等六项工程量,并写出计算过程。编列出该管道系统(注:阀门、法兰安装除外)的分部分项工程量清单与计价表的项目,将工程量计算结果填入表2-3中,得表2-5。表2-5分部分项工程和单价措施项目清单与计价表分部分项工程清单工程量的计算过程:1.无缝钢管D89×4安装工程量的计算式:2+1.1+(2.5-1.6)=4(m)2.无缝钢管D76×4安装工程量的计算式:[0.3+(2-1.3)+1.1+0.6+2.1+(0.3+2-1)×2]+[2.1+(2.8-1.2)×2+0.5+0.3+0.8+2+(0.6×2)]+[(0.3+0.9+2.8-1.2)×2+2+0.9]=7.4+10.1+8.5=26(m)3.无缝钢管D57x3.5安装工程量的计算式:(0.3+0.2+0.5)+(0.6+0.2)×2=l+1.6=2.6(m)4.管架制作安装工程量的计算式:42.4÷1.06=40(kg)5.D76×4管道焊缝X光射线探伤工程量的计算式:每个焊口的胶片数量:0.076×3.14÷(0.15-0.025×2)=2.39(张),取3张36个焊口的胶片数量:36×3=108(张)6.D76×4(DN70)法兰焊缝超声波探伤工程量的计算式:1+2+2+2+2+4=13(口)7.管道刷油的工程量的计算式:3.14×(0.089×4+0.076×26+0.057×2.6)=7.79(m2)8.管道支架刷油的工程量的计算式:42.4÷1.06=40(kg)
转载请注明原文地址:https://tihaiku.com/jzgc/2199709.html

最新回复(0)
