某工程项目,在基础施工时,施工人员发现了有研究价值的古墓,监理机构及时采取措施并

最全题库2022-08-02  62

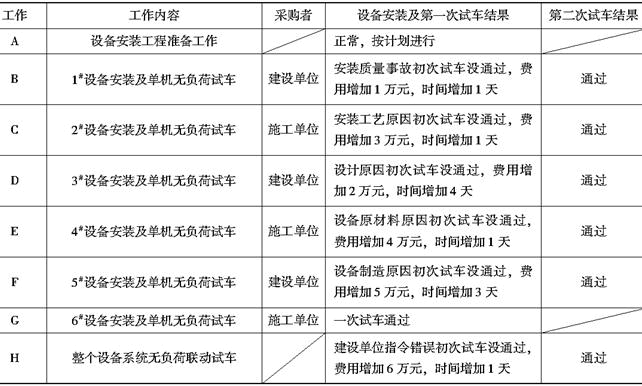

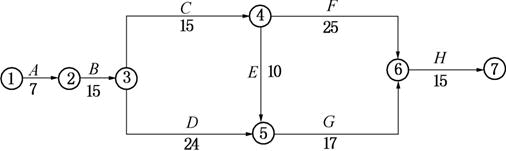

问题 某工程项目,在基础施工时,施工人员发现了有研究价值的古墓,监理机构及时采取措施并按有关程序处理了该事件。设备安装工程开始前,施工单位依据总进度计划的要求编制了如图1所示的设备安装双代号网络进度计划(时间单位:天),并得到了工程师批准。图1 工程总进度计划依据施工合同的约定,设备安装完成后应进行所有单机无负荷试车和整个设备系统的无负荷联动试车。本工程共有6台设备,主机由建设单位采购,配套辅机由施工单位采购,各台设备采购者和试车结果见表各台设备采购者和试车结果【问题】1.简述处理古墓事件的程序,并分析由此事件导致的费用增加由谁承担?工期可否顺延?2.设备安装工程具备试车条件时单机无负荷试车和无负荷联动试车应分别由谁组织试车?3.请对B、C、D、E、F、H六项工作的设备安装及第一次试车结果没通过的责任进行界定。4.设备安装工程的计划工期和应批准顺延工期各是多少?应补偿施工单位多少费用?

选项

答案

解析 1.简述处理古墓事件的程序,并分析由此事件导致的费用增加由谁承担?工期可否顺延?
答案:(1)处理古墓事件的程序为:工程师收到施工单位的书面通知后,应以书面形式在收到通知书后24小时内报告当地文物管理部门,并及时采取措施进行现场保护。
(2)由此事件导致的费用增加由建设单位承担。
(3)延误的工期相应顺延。

2.设备安装工程具备试车条件时单机无负荷试车和无负荷联动试车应分别由谁组织试车?
答案:设备安装工程具备试车条件时单机无负荷试车由施工单位组织试车,无负荷联动试车由建设单位组织试车。

3.请对B、C、D、E、F、H六项工作的设备安装及第一次试车结果没通过的责任进行界定。
答案:B工作试车结果没通过的责任由施工单位承担;
C工作试车结果未通过的责任由施工单位承担;
D工作试车结果未通过的责任由建设单位承担;
E工作试车结果未通过的责任由施工单位承担;
F工作试车结果未通过由建设单位承担;
H工作试车结果未通过由建设单位承担。

4.设备安装工程的计划工期和应批准顺延工期各是多少?应补偿施工单位多少费用?
答案:由图可知,网络图的关键线路是:A→B→C→E→G→H。则:设备安装工程的计划工期=7+15+15+
10+17+15=79(天);实际工期=7+15+28+17+16=83(天);应批准顺延的工期=83-79=4(天);应补偿施工单位的费用为:2+5+6=13(万元)。
转载请注明原文地址:https://tihaiku.com/jzgc/2199430.html

最新回复(0)
