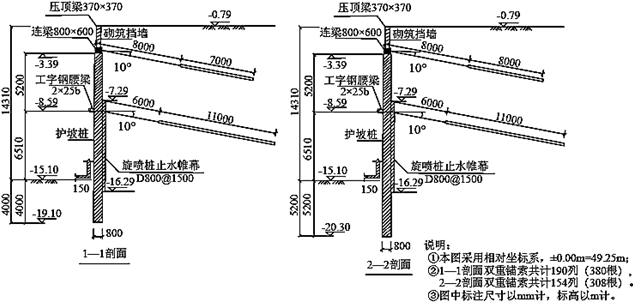

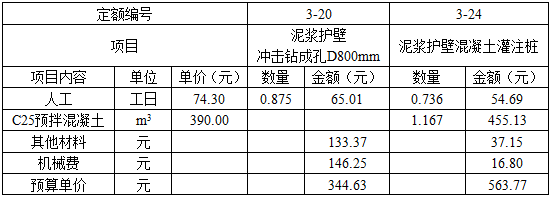

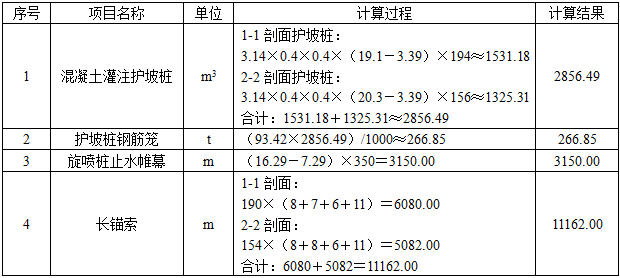

问题 某大型公共建筑施工土方开挖、基坑支护、止水帷幕的工程图纸及技术参数如图1“基坑支护及止水帷幕方案平面布置示意图”、图2“基坑支护及止水帷幕剖面图”所示。护坡桩施工方案采用泥浆护壁成孔混凝土灌注桩,其相关项目定额预算单价见表1。表1 相关项目定额预算单价表图1 基坑支护及止水帷幕方案平面布置示意图说明:①本图采用相对坐标系,±0.00m=49.25m,自然地面标高-0.79m考虑。基坑支护采用砌筑挡墙+护坡桩+预应力锚索。②1-1、1-2剖面基底为-15.10m,基坑支护深度-14.31m。③1-1剖面护坡桩直径为800mm,间距为1,共计194根。2-2剖面护坡桩直径为800mm,间距为1,共计156根。④基坑采用旋喷桩止水帷幕。旋喷桩直径为800mm,间距为1500mm与护坡桩间隔布置,旋喷桩桩顶标高为-7.29m,共计350根。⑤护坡桩桩顶设置800×600连梁,1-2、2-2剖面连梁以上2000mm为370mm厚砌筑挡土墙。⑥护坡桩、连梁及压顶梁的混凝土强度设计等级采用C25。⑦图中标注尺寸以mm计,标高以m计。图2 基坑支护及止水帷幕剖面图【问题】1.根据工程图纸及技术参数,按《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)的计算规则,在表2“工程量计算表”中,列式计算混凝土灌注护坡桩、护坡桩钢筋笼、旋喷桩止水帷幕及长锚索四项分部分项工程的工程量。护坡桩钢筋含量为93.42kg/m3。表2 工程量计算表2.混凝土灌注护坡桩在《房屋建筑与装饰工程工程量清单计算规范》(GB 50854—2013)中的清单项目编码为010302001,根据给定数据,列式计算综合单价,填入表3“综合单价分析表”中,管理费以人材机费合计为基数按9%计算,利润以人材机和管理费合计为基数按7%计算。表3 综合单价分析表3.根据问题1、2的结果,按《建设工程工程量清单计价规范》(GB 50500—2013)的要求,在表4中编制“分部分项工程和单价措施项目清单与计价表”(表中已包含部分清单项目,仅对空缺部分填写)。表4 分部分项工程和单价措施项目清单与计价表4.利用以下相关数据,在表5中编制某单位工程竣工结算汇总表,已知相关数据如下:①分部分项工程费用为16000000.00元;②单价措施费用为440000.00元,安全文明施工费为分部分项工程费的3.82%;③规费为分部分项工程费、措施项目费和其他项目费合计的3.16%,税金税率为3.48%。(计算结果保留两位小数)表5 某单位工程竣工结算汇总表

选项

答案

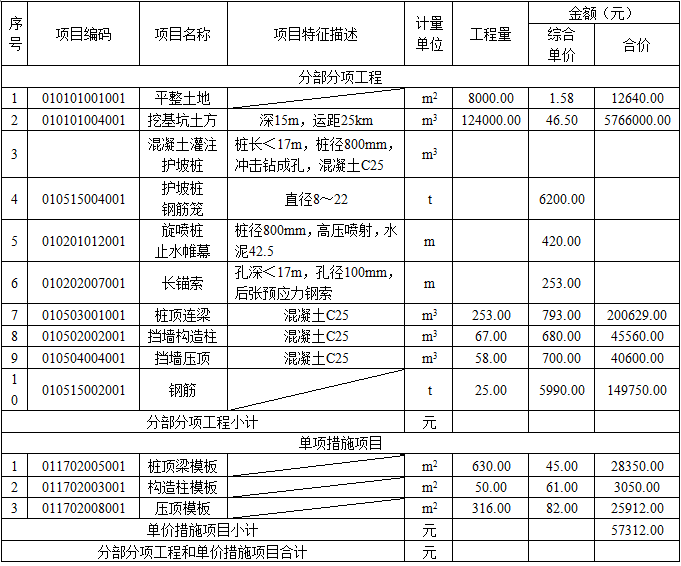

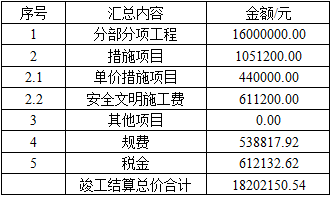

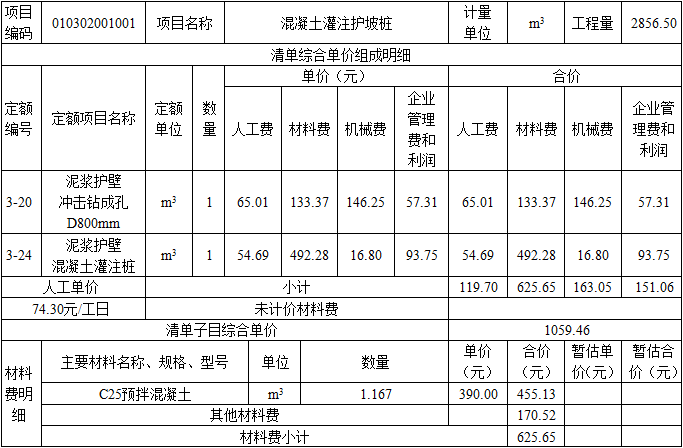

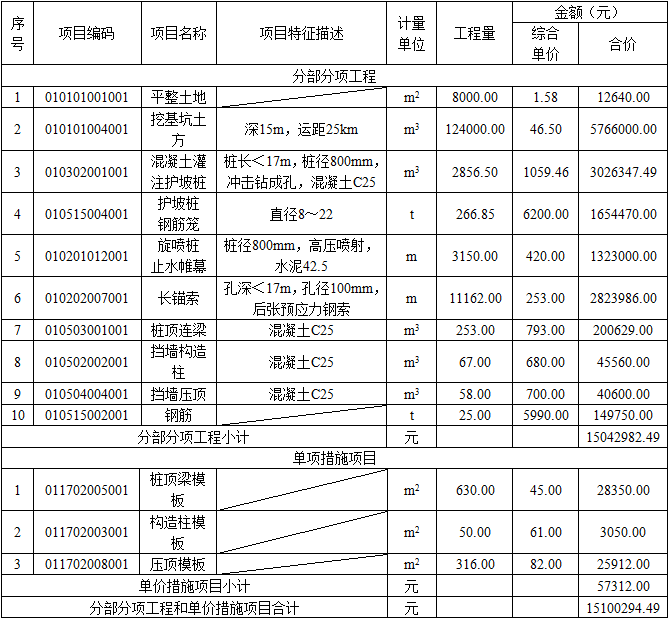

解析 1.答案:工程量计算表2.答案:(1)综合单价中管理费和利润的计算泥浆护壁冲击钻成孔管理费和利润=344.63×9%+344.63×(1+9%)×7%≈57.31(元);泥浆护壁灌注桩管理费和利润=563.77×9%+563.77×(1+9%)×7%≈93.75(元)。(2)其他材料费计算625.65-1.167×390=170.52(元)或133.37+37.15=170.52(元)。(3)综合单价分析表3.答案:分部分项工程和单价措施项目清单与计价表4.答案:(1)安全文明施工费=16000000.00×3.82%=611200.00(元)。(2)规费=(16000000.00+1051200.00)×3.16%=538817.92(元)。(3)税金=(16000000.00+1051200.00+538817.92)×3.48%=612132.62(元)。某单位工程竣工结算汇总表
转载请注明原文地址:https://tihaiku.com/jzgc/2199394.html

最新回复(0)
