土方填筑工程单价计算西部某省为提高防洪能力,拟修建一座中型水库,该水库同时兼具蓄

资格题库2022-08-02  37

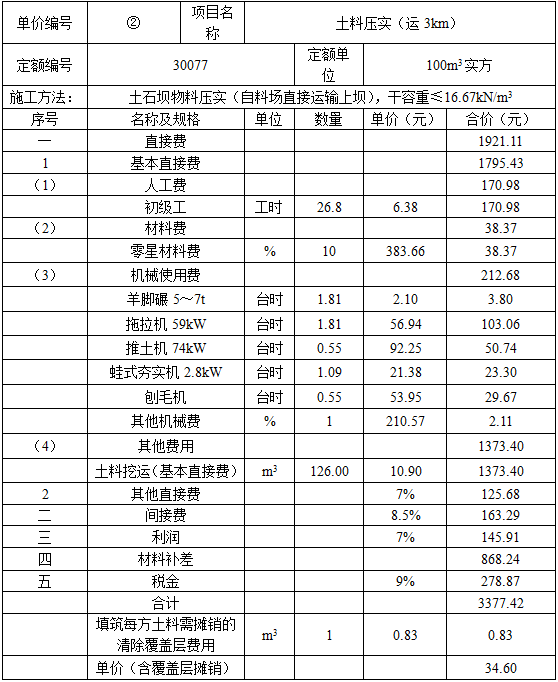

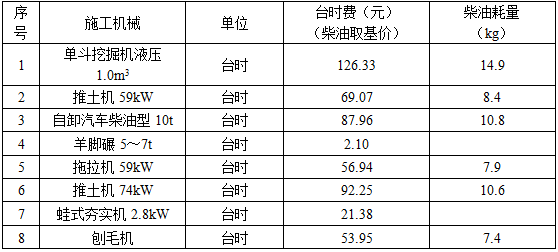

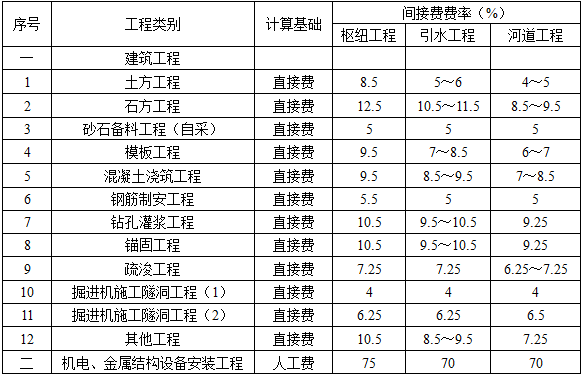

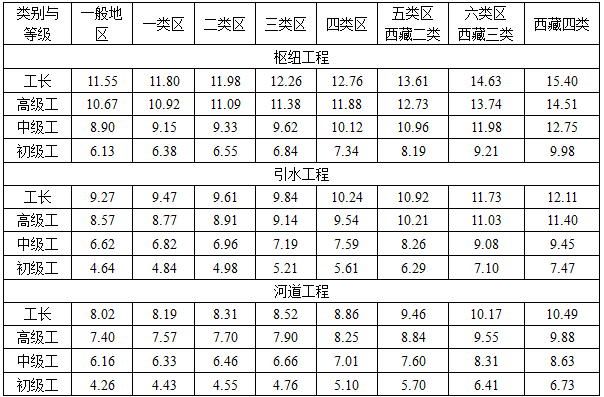

问题 土方填筑工程单价计算西部某省为提高防洪能力,拟修建一座中型水库,该水库同时兼具蓄水灌溉、供水、发电等功能。该工程目前正处于初步设计阶段,按照设计方案,挡水建筑物为均质黏土坝,土料填筑的设计工程量(实方)为35万m3,施工组织设计相关资料如下:土料场覆盖层清除(Ⅱ类土)3.27万m3,采用59kW推土机推运80m,清除单价为8.91元/m3:土料开采用1m3挖掘机装Ⅲ类土,10t自卸汽车运3.0km上坝填筑;土料填筑:74kW推土机推平,5~7t羊脚碾压实,设计干容重16.50kN/m3。该工程所在地属于一类区,初步设计概算部分资料见表1~表4。(1)人工预算单价见表1。表1人工预算单价计算标准(单位:元/工时)(2)材料预算价格见表2。表2材料预算价格(不含增值税进项税额)柴油按2990元/t取基价。(3)施工机械台时费及柴油耗量见表3。表3相关机械台时费及柴油耗量(4)其他直接费费率取7%。(5)间接费费率按照表4选取。表4间接费费率(6)利润率7%。(7)税率9%。【问题】1.计算本工程填筑每方土料需摊销的清除覆盖层费用。2.根据设计方案,挖运土料选用编号为10624的《水利建筑工程概算定额》,计算挖运土料的基本直接费和材料补差并完成表5。表5挖运土料建筑工程单价3.根据设计方案,土料填筑选用编号为30077的《水利建筑工程概算定额》,计算土料填筑单价(含覆盖层摊销)并完成表6。表6土料填筑建筑工程单价以上计算结果均保留两位小数。

选项

答案

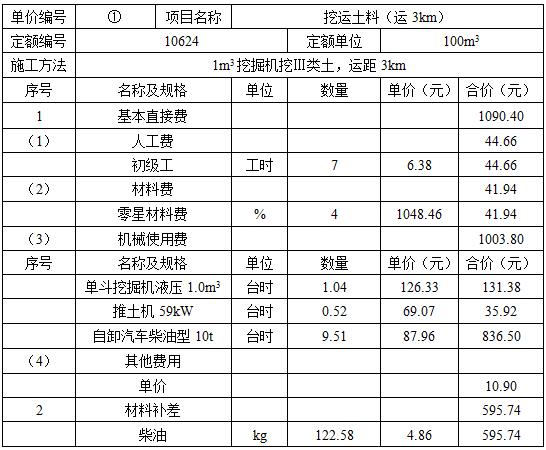

解析 1.答案:本工程填筑每方土料需摊销的清除覆盖层费用=覆盖层清除量×清除单价÷土料填筑总量(实方)=32700×8.91÷350000=0.83(元/m3)。2.答案:(1)工程为枢纽工程,所在地为一类区,根据给出的人工单价,计算人工费。人工费=定额劳动量(工时)×人工预算单价(元/工时)初级工:7.0×6.38=44.66(元)。(2)根据给出的机械台时费,计算机械使用费。机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时);单斗挖掘机液压1.0m3:1.04×126.33=131.38(元);推土机59kW:0.52×69.07=35.92(元);自卸汽车柴油型10t:9.51×87.96=836.50(元);机械使用费合计:131.38+35.92+836.50=1003.80(元)。(3)计算材料费。零星材料费=零星材料费费率×(人工费+机械使用费);4%×(44.66+1003.80)=41.94(元)。(4)基本直接费:44.66+1003.80+41.94=1090.40(元)。(5)每方单价:1090.40÷100=10.90(元/m3)。(6)根据表5-15中柴油预算价格及表5-16中施工机械柴油耗量,计算材料补差。材料补差=(材料预算价格-材料基价)×材料消耗量;柴油耗量合计:1.04×14.9+0.52×8.4+9.51×10.8=122.58(kg);材料补差合计:122.58×(7850-2990)÷1000=595.74(元)。挖运土料建筑工程单价计算见表。表挖运土料建筑工程单价3.答案:(1)人工费:人工费=定额劳动量(工时)×人工预算单价(元/工时)初级工:26.8×6.38=170.98(元)。(2)机械使用费:机械使用费=定额机械使用量(台时)×施工机械台时费(元/台时)羊脚碾5~7t:1.81×2.10=3.80(元);拖拉机59kW:1.81×56.94=103.06(元);推土机74kW:0.55×92.25=50.74(元);蛙式夯实机2.8kW:1.09×21.38=23.30(元);刨毛机:0.55×53.95=29.67(元);其他机械费=其他机械费费率×主要机械费之和因此,计算其他机械费:1%×(3.80+103.06+50.74+23.30+29.67)=2.11(元);机械使用费合计:3.80+103.06+50.74+23.30+29.67+2.11=212.68(元)。(3)计算材料费。零星材料费=零星材料费费率×(人工费+机械使用费)=10%×(170.98+212.68)=38.37(元)。(4)根据问题2中计算得到的挖运土料单价,计算其他费用。土料挖运(运3km)(基本直接费):126.00×10.90=1373.40(元)。(5)基本直接费:170.98+38.37+212.68+1373.40=1795.43(元)。(6)其他直接费。其他直接费=基本直接费×其他直接费费率之和=1795.43×7%=125.68(元)。(7)直接费。直接费=基本直接费+其他直接费=1795.43+125.68=1921.11(元)。(8)本工程属于枢纽工程,土料压实属于土方工程,由题干可知,间接费费率取8.5%。间接费=直接费×间接费费率=1921.11×8.5%=163.29(元)。(9)利润。利润=(直接费+间接费)×利润率=(1921.11+163.29)×7%=145.91(元)。(10)根据柴油预算价格、施工机械柴油耗量、问题1中计算所得挖运土料材料价差,计算总材料补差。材料补差=(材料预算价格一材料基价)×材料消耗量柴油消耗量合计:1.81×7.9+0.55×10.6+0.55×7.4=24.20(kg);柴油材料补差:24.20×(7850-2990)÷1000=117.61(元);挖运土料材料补差:126×595.74÷100=750.63(元);材料补差合计:117.61+750.63=868.24(元)。(11)税金。税金=(直接费+间接费+利润+材料补差)×税率=(1921.11+163.29+145.91+868.24)×9%=278.87(元)。(12)费用合计。费用=直接费+间接费+利润+材料补差+税金=1921.11+163.29+145.91+868.24+278.87=3377.42(元)。(13)土料填筑单价(含覆盖层摊销)。土料填筑单价(含覆盖层摊销):3377.42÷100+0.83=34.60(元)。土料填筑建筑工程单价计算结果见表。土料填筑建筑工程单价
转载请注明原文地址:https://tihaiku.com/jzgc/2197656.html

最新回复(0)
