某预应力5跨混凝土连续梁桥,全桥长350m。0号台、5号台位于岸上,1号~4号墩

admin2022-08-02  28

问题 某预应力5跨混凝土连续梁桥,全桥长350m。0号台、5号台位于岸上,1号~4号墩均在水中,水深5.0m,河床覆盖层软土厚度约1.0m。桥台采用10根62.0m钻孔灌注桩,桩长30~40m;桥墩均采用6根Ф2.5m钻孔灌注桩,桩长30~40m。承台尺寸为800cm×1850cm×300cm。施工组织考虑搭便桥进行施工(便桥费用此处不计),混凝土在岸上集中拌和、泵送施工,桩基、承台混凝土的平均泵送距离为250m。桥台钢护筒按单根长度3.5m计,桥墩钢护筒按单根长度10m计,钢套箱按150kg/m2计。经统计。 施工图所列主要工程数量【问题】请列出该桥基础工程施工图预算所涉及的相关定额名称、单位、定额表号、数量、定额调整等内容,并填入表中,需要时应列式计算或用文字说明。混凝土拌和站的安拆此处不考虑,统一在临时工程中考虑。

选项

答案

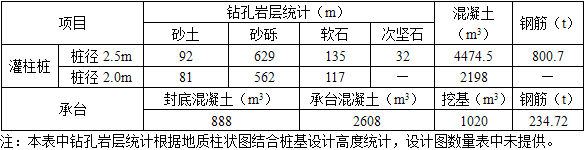

解析 (1)钻孔灌注桩钢护筒陆上桩,桩径2.0m的单根护筒长度按3.5m计,共20根。质量:20×3.5×0.919=64.33(t)。水中桩,桩径2.5m的单根护筒长度按10m计,共24根。质量:24×10×1.504=360.96(t)。(2)水中施工平台根据承台的平面尺寸,拟定水中施工平台平面尺寸为12m×22.5m。面积:12×22.5×4=1080(m2)。(3)钻孔桩通过的土层及桩身混凝土一般施工图的工程数量表中不列钻孔的深度。土质情况根据地质柱状图统计,设计图一般不列。钻孔的总深度一般与桩长不相等。此处按题意所给数量直接使用。桩身混凝土一般在设计图的数量表中给出,预算时按桩长和桩径验算一下即可。(4)承台钢套箱根据题目中给定的资料,水中钻孔灌注桩成孔长度:92+629+135+32=888(m)。平均桩入土长度:888÷24=37(m)。按设计混凝土数量反算桩长:4474.5÷(2.52×π÷4)÷24=37.98(m)。反算封底混凝土厚度:888÷(8×18.5×4)=1.5(m)。即平均桩长比入土深度大1m,考虑封底混凝土厚度,钢套箱底面低于河床面,应采用无底钢套箱。一般单壁钢套箱可按其表面积大约150kg/m2计算,高度按施工水位增加0.5m计,入土深度根据地质情况确定,按1.0m计。四套合计质量:(8+18.5)×2×(5+1.0+0.5)×0.15×4=206.7(t)。(5)混凝土运输因泵送水平距离平均250m,定额综合距离100m,超过150m。100m3灌注桩需增加:人工3×1.08=3.24(工日),混凝土输送泵增加3×0.24=0.72(台班)。100m3承台需增加:人工3×0.89=2.67(工日),混凝土输送泵增加3×0.16=0.48(台班)。(6)混凝土拌和6672.5×1.197+(888+2608)×1.04=11622.8(m3)。(7) 定额选用及数量

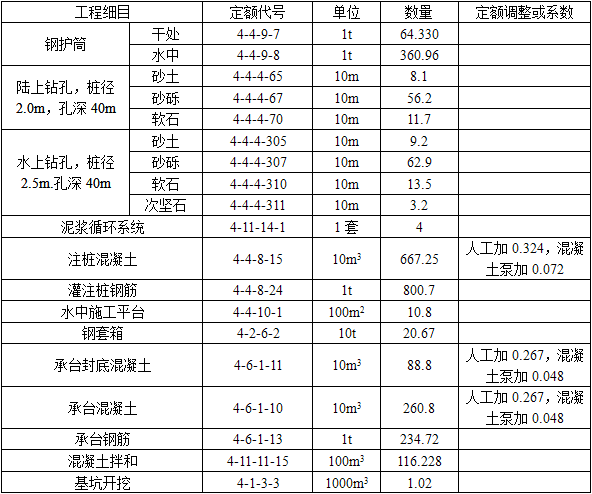

转载请注明原文地址:https://tihaiku.com/jzgc/2197249.html

最新回复(0)
