某工程项目发包人与承包人签订了施工合同,工期 4 个月,工程内容包括 A、 B

免费题库2022-08-02  25

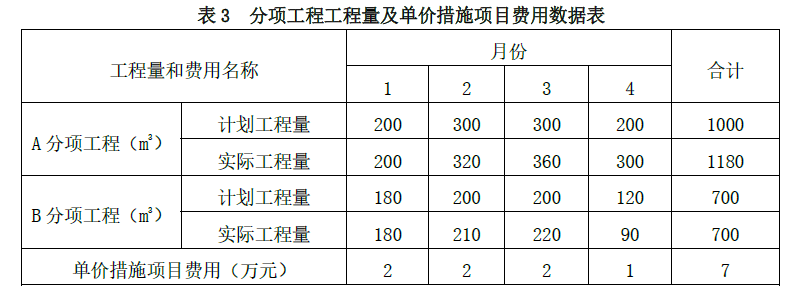

问题 某工程项目发包人与承包人签订了施工合同,工期 4 个月,工程内容包括 A、 B 两项分项工程,综合单价分别为 360.00 元/m3、220.00 元/m;管理费和利润为人材机费用之和的 16%;规费和税金为人材机费用、管理费和利润之和的 10%,各分项工程每月计划和实际完成工程量及单价措施项目费用见表 3。总价措施项目费用6 万元(其中安全文明施工费3.6 万元),暂列金额15万元。合同中有关工程价款结算与支付约定如下:1.开工日10 天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为工程预付款,工程预付款在第2、3 个月的工程价款中平均扣回;2.开工后10 日内,发包人应向承包人支付安全文明施工费的60%,剩余部分和其他总价措施项目费用在第2、3 个月平均支付;3.发包人按每月承包人应得工程进度款的90%支付;4.当分项工程工程量增加(或减少)幅度超过15%时,应调整综合单价,调整系数为0.9(或1.1),措施项目费按无变化考虑;5.B 分项工程所用的两种材料采用动态结算方法结算,该两种材料在B 分项工程费用中所占比例分别为12%和10%,基期价格指数均为100。施工期间,经监理工程师核实及发包人确认的有关事项如下:1.第2 个月发生现场计日工的人材机费用为6.8 万元;2.第4 个月B 分项工程动态结算的两种材料价格指数分别为110 和120。【问题】1.该工程合同价为多少万元?工程预付款为多少万元?2.第2 个月发包人应支付给承包人的工程价款为多少万元?3.到第3 个月末B 分项工程的进度偏差为多少万元?4.第4 个月A、B 两项分项工程的工程价款各为多少万元?发包人在该月应支付给承包人的工程价款为多少万元?(计算结果保留三位小数)

选项

答案

解析 1.合同价[(360×1000+220×700)/10000+7+6+15]×(1+10%)=87.34(万元)
工程预付款[(360×1000+220×700)/10000+7+6-3.6]×(1+10%)×20%=13.376(万元)
2.第2、3 月支付措施费:(6-3.6×60%)/2=1.92(万元)
第2 月应支付给承包人的工程价款=[ ( 360 × 320+220 × 210 )/10000+2+1.92+6.8×1.16]×(1+10%)×90%-13.376/2=20.981(万元)
3. 第3 月末B 分项工程已完工程计划投资=(180+210+220)×220×(1+10%)/10000=14.762(万元)
第3 月末B 分项工程拟完工程计划投资=(180+200+200)×220×(1+10%)/10000=14.036(万元)
第3 月末进度偏差= 已完工程计划投资一拟完工程计划投资
=14.762-14.036=0.726(万元)
B 工作第3 月末进度提前0.726 万元。
4.(1180-1000)/1000=18%>15%,需要调价。
1000×(1+15%)=1150,前3 月实际工程量1180-300=880(m3)
第4 月A 分项工程价款[(1150-880)×360+(1180-1150)×360×0.9]×(1+10%)/10000=11.761(万元)
第4 月B 分项工程价款90×220×(1+10%)×(78%+12%×110/100+10%×120/100)/10000=2.248(万元)
第4 月措施费=1×(1+10%)=1.1(万元)
第4 月应支付工程价款(11.761+2.248+1.1)×90%=13.598(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/2195541.html

最新回复(0)
