首页
登录
建筑工程
某群体工程由三个独立的单体建筑组成,每个单体均有如下四个施工过程:基础、主体结构
某群体工程由三个独立的单体建筑组成,每个单体均有如下四个施工过程:基础、主体结构
admin
2022-08-02
52
问题

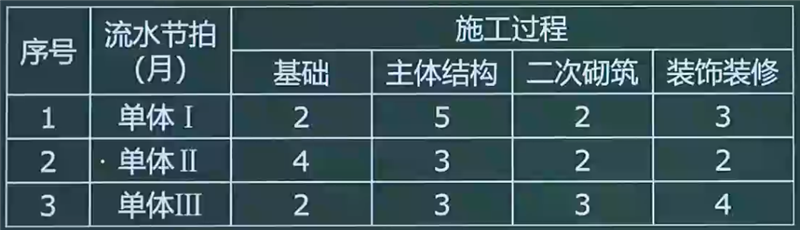

某群体工程由三个独立的单体建筑组成,每个单体均有如下四个施工过程:基础、主体结构、二次砌筑、装饰装修。现拟考虑以每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。各单体结构形式、工程体量设计均不同,根据施工产量定额计算出三个单体各施工过程所需施工时间如下表所示。
各施工过程间无时间间隔,前一施工过程完成后,后一施工过程依次接续施工。三个单体建筑的施工先后顺序没有限制,建设单位要求施工单位策划好三个单体的施工先后顺序,以总工期最短的方案组织施工。问题:1.三个单体的施工顺序为Ⅰ→Ⅱ→Ⅲ时,计算流水施工的总工期。2.分析并写出总工期最短时,三个单体的施工先后顺序。3.绘制总工期最短方案的流水施工进度计划。
选项
答案
解析

1.三个单体的施工顺序为Ⅰ→Ⅱ→Ⅲ时,各施工过程之间的流水步距如下(1)各施工过程流水节拍的累加数列:①基础:2、6、8②主体结构:5、8、11③二次砌筑:2、4、7④装饰装修:3、5、9(2)错位相减,取最大值的流水步距:

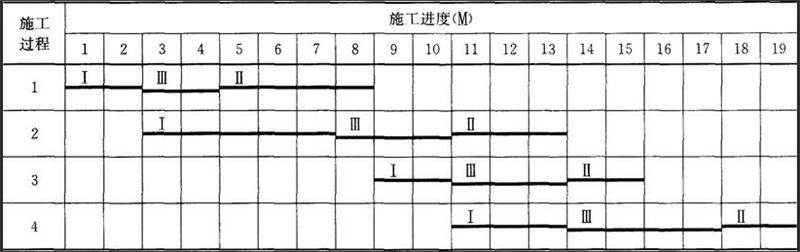

所以:K3,4=2。(3)流水施工总工期:T=(2+7+2)+(3+2+4)=20月。2.三个单体可能的施工先后顺序有如下六种,Ⅰ→Ⅱ→Ⅲ;Ⅰ→Ⅲ→Ⅱ;Ⅱ→Ⅰ→Ⅲ;Ⅱ→Ⅲ→Ⅰ;Ⅲ→Ⅰ→Ⅱ;Ⅲ→Ⅱ→Ⅰ。分别计算每一种施工组织先后顺序情况下的工期:(1)顺序一:Ⅰ→Ⅱ→ⅢK1-2=2;K2-3=7;K3-4=2;则工期T1=(3+2+4)+2+7+2=20月。(2)顺序二:Ⅰ→Ⅲ→ⅡK1-2=2;K2-3=6;K3-4=2;则工期T1=(3+4+2)+2+6+2=19月。(3)顺序三:Ⅱ→Ⅰ→ⅢK1-2=4;K2-3=7;K3-4=2;则工期T1=(2+3+4)+4+7+2=22月。(4)顺序四:Ⅱ→Ⅲ→ⅠK1-2=4;K2-3=6;K3-4=3;则工期T1=(2+4+3)+4+6+3=22月。(5)顺序五:Ⅲ→Ⅰ→ⅡK1-2=2;K2-3=6;K3-4=3;则工期T1=(4+3+2)+2+6+3=20月。(6)顺序六:Ⅲ→Ⅱ→ⅠK1-2=3;K2-3=6;K3-4=3;则工期T1=(4+2+3)+3+6+3=21月。由此可见,总工期19个月时工期最短。这种情况下,三个单体建筑的施工先后顺序为:Ⅰ→Ⅲ→Ⅱ。3.绘制总工期最短方案(施工先后顺序:单体Ⅰ→单体Ⅲ→单体Ⅱ)的流水施工进度计划如下:
转载请注明原文地址:https://tihaiku.com/jzgc/219008.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
在建筑物和岩石接触面之间进行,以加强二者间的结合程度和基础的整体性,提高抗滑稳定
通过面状布孔灌浆,改善岩基的力学性能,减少基础的变形,以减少基础开挖深度的一种灌
下列属于装饰材料的有( )。A.天然石材 B.建筑陶瓷制品 C.玻璃制品
水利水电工程施工中根据坚固系数大小,岩石分为( )级。A.6 B.8 C.
水闸闸墩施工中,常用的沉降缝填充材料有( )等。A.沥青油毛毡 B.水泥砂浆
混凝土工程裂缝的类型包括( )。A.沉降缝 B.干缩缝 C.温度缝 D.
可以改善岩基的力学性能,减少基础的变形和不均匀沉陷的灌浆方法是( )。A.开挖
地下工程主要采用( )等。A.钻孔爆破方法 B.掘进机开挖法 C.盾构法
铲运机是一种能综合地完成( )等工作的施工机械。A.铲土 B.装土 C.运
重要结构中的钢筋代换,应征得设计单位同意,并遵守( )原则。A.以高一级钢筋代
随机试题
以下关于报警阀及末端试水装置的说法,错误的是()。A.报警阀组控制的喷头
JK触发器及其输入信号波形如图所示,那么,在t=t0和t=t1时刻,输出Q分别为
病毒性心肌炎的中医病因是A.温热邪毒 B.暑温邪毒 C.暑湿疫毒 D.麻毒
客源的构成要素包括客户及其( )。A.出租要求 B.卖房要求 C.意向需求
2017年末,全国民用汽车保有量21743万辆,比上年末增长11.8%。其中私人
B
简述游戏促进幼儿体力的发展的表现。
首次公开发行股票时,主板公司招股说明书应披露规范关联交易的做法,具体包括()。A
2019年,我国加力提效实施积极的财政政策,适度扩大财政支出规模。假设年底政府准
在进行短期成本函数分析时,关于各种成本曲线变动规律的说法,正确的是()。A
最新回复
(
0
)
