某新建宿舍楼项目,地下 2 层,地上 16 层,框架剪力墙结构。建设单位通过公开

admin2022-08-02  28

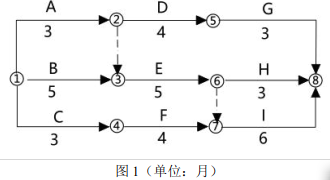

问题 某新建宿舍楼项目,地下 2 层,地上 16 层,框架剪力墙结构。建设单位通过公开招标选定了施工总承包单 位并签订了工程施工合同,合同规定基坑深 8.3m。在工程开工前,总承包单位编制了单位工程进度计划,其中包括:工程建设概况、工程施工情况、单位工 程进度计划等。其中进度计划网络图 1 如下。施工过程中,由于施工工艺和组织的要求,工作 A、D、H 需使用同一台施工机械,工作 B、E、I 需使用同一台施工机械,为此对施工进度计划图 1 做出相应的调整。结构实体检验由施工单位项目负责人组织和实施,建设单位项目负责人见证实施过程。同时,混凝土强度 检验采用标准条件养护试件的方法,由施工单位完成检测项目的试验。问题:1.写出单位工程进度计划还应包括哪些内容?写出项目进度管理理应遵循什么程序? 2.办公楼项目的总工期是多少?需要重点控制哪些工作? 3.请根据工艺和组织的要求对上图所示的进度计划网络图做出相应的调整,绘制出调整后的施工网络图,计算调整后的工期。 4.指出结构实体检验组织实施的不妥之处,并说明理由。写出结构实体检验项目还包含哪些?

选项

答案

解析 1.(1)还包括:分阶段进度计划,单位工程准备工作计划,主要施工方案及流水段划分,各项经济技术指标要求、劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划等。 (2)应遵循程序:编制进度计划;进度计划交底;落实管理责任;实施进度计划;进行进度控制和变更管理。2.(1)总工期是 16 个月;(2)重点控制工作 B、E、I。3.(1)调整后的网络图:(2)调整后的工期为:16 个月。4.(1)不妥之处一:结构实体检验由施工单位项目负责人组织和实施;理由:应由施工单位项目技术负责人组织和实施。 不妥之处二:建设单位项目负责人见证实施过程; 理由:应在监理工程师(建设单位项目专业技术负责人)见证实施。不妥之处三:混凝土强度检验采用标准条件养护试件的方法; 理由:应采用同条件养护的方法。不妥之处四:由施工单位完成检测项目的试验。 理由:应由具有相应的资质的结构实体检验的试验室进行试验。 (2)结构实体检验项目还包括:钢筋保护层厚度、结构位置与尺寸偏差以及合同约定的项目。
转载请注明原文地址:https://tihaiku.com/jzgc/218315.html

最新回复(0)
