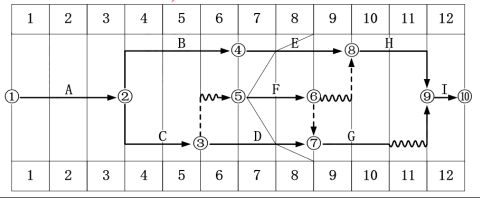

问题 (2017年真题)【背景资料】某建筑施工单位在新建办公楼工程前,按《建筑施工组织设计规范》(GB/T50502-2209)规定的单位工程施工组织设计应包含的各项基本内容,编制了本工程的施工组织设计,经相应人员审批后报监理机构,在总监理工程师审批签字后按此组织施工。在施工组织设计中,施工进度计划以时标网络图(时间单位:月)形式表示。在第 8 个月末,施工单位对现场实际进度进行检查,并在时标网络图中绘制了实际进度前锋线,如下图所示:针对检查中所发现实际进度与计划进度不符的情况,施工单位均在规定时限内提出索赔意向通知,并在监理机构同意的时间内上报了相应的工期索赔资料。经监理工程师核实,工序 E 的进度偏差是因为建设单位供应材料原因所导致,工序 F 的进度偏差是因为当地政令性停工导致,工序 D 的进度偏差是因为工人返乡农忙原因。上述情况,监理工程师对三项工期索赔分别予以批复。【问题】(1)写出网络图中前锋线所涉及各工序的实际进度偏差情况;如后续工作仍按原计划的速度进行,本工程的实际完工工期是多少个月?(2)针对工序 E、工序 F、工序 D,分别判断施工单位上报的三项工期索赔是否成立,并说明相应的理由。

选项

答案

解析 (1)(P181)
1)工序 E:拖后 1 个月;工序 F:拖后 2 个月(1 分);工序 D:拖后 1 个月。
2)后续工作仍按原计划的速度进行,本工程的实际完工工期是 13 个月。
(2)(P181、151)
1)工序 E 工期索赔成立(1 分)。
理由:建设单位供应材料原因所导致,属于非承包方原因(0.5 分),且工序 E 是关键工作(或总时差为 0),所以 E 延误 1 个月影响工期 1 个月(0.5 分),所以索赔成立,可以索赔 1 个月。
2)工序 F 工期索赔成立(1 分)。
理由:因为当地政令性停工导致,属于非承包方原因(0.5 分),另外 F 属于非关键工作,有 1 个月的总时差,所以延误的 2 个月对工期产生了 2-1=1 个月的延误(0.5 分),所以索赔成立,可以索赔 1 个月。
3)工序 D 工期索赔不成立(1 分)。
理由:因为工人返乡农忙属于承包方自身原因(0.5 分),且工序 D 属于非关键工作,有 1 个月的总时差,所以延误的 1 个月对工期没有影响(0.5 分),所以索赔不成立。
