某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工期,项

admin2022-08-02  30

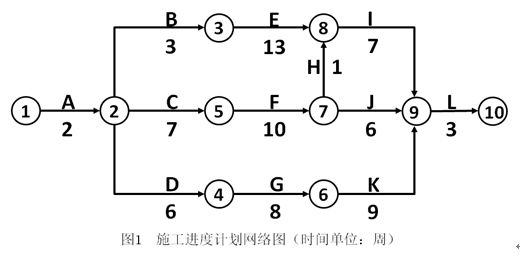

问题 某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工期,项目技术负责人编制了相应施工进度安排(如图1所示),报项目经理审核。项目经理提出:施工进度计划不等同于施工进度安排,还应包含相关施工计划必要组成内容,要求技术负责人补充。因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某种特种设备,且需按“B→F→K”先后顺次施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止。且场内停置等待的时间均按正常作业时间计取租赁费用。项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。项目经理二次审查发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目经理指示调整各工序的起止时间,优化施工进度安排以节约设备租赁成本。1 、写出图1网络图的关键线路(用工作表示)和总工期。2 、项目技术负责人还应补充哪些施工进度计划的组成内容?3 、根据特种设备使用的特殊情况。重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少?4 、根据重新绘制的网络图,如各工序均按最早开始时间考虑,特种设备计取租赁费的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?

选项

答案

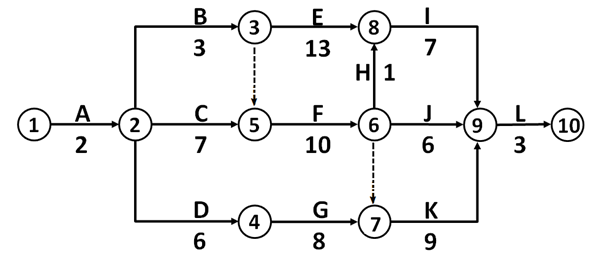

解析 1关键线路为:A→C→F→H→I→L,总工期为2+7+10+1+7+3=30(周)2 还应补充:工程建设概况、工程施工情况、分阶段进度计划、单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。3(1)(2)调整后关键线路为A→C→F→K→L网络计划工期为31周。4.(1)按最早开始考虑,特种设备计取租赁费用的时长为7+10+9=26(周); (2)优化工序的起止时间后,应在第6 周初进场;(2 分)(3)优化后特种设备计取费用时长为3+1+10+9=23(周)。 (B 工作与F 工作之间有4 周的时间间隔,所以可以考虑B 工作推迟4 周进场,即6 周末,7 周初进场,但是因为B 工作只有3 周的总时差,所以推迟4 周影响总工期,只能推迟3 周进场,即5 周末,6 周初进场。此时,B 工作与F 工作之间依然有1 周的时间间隔,所以设备租赁时长为3+1+10+9=23)
转载请注明原文地址:https://tihaiku.com/jzgc/214732.html

最新回复(0)
