首页
登录
建筑工程
某施工项目发承包双方签订了工程合同,工期6个月。有关工程内容及其价款约定如下:
某施工项目发承包双方签订了工程合同,工期6个月。有关工程内容及其价款约定如下:
admin
2022-08-02
52
问题

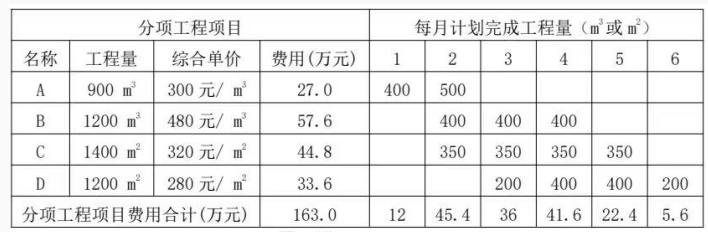

某施工项目发承包双方签订了工程合同,工期6个月。有关工程内容及其价款约定如下:1.分项工程(含单价措施,下同)项目 4项,有关数据如表4.1所示。2.总价措施项目费用为分项工程项目费用的15%,其中,安全文明施工费为6%。3.其他项目费用包括,暂列金额18万元,分包专业工程暂估价20万元,另计总承包服务费5%)管理费和利润为不含人材机费用之和的12%,规费为工程费用的7%,增值税税率为9%。表4.1分项工程项目相关数据与计划进度表
有关工程价款调整与支付条款约定如下:1.开工日期10日前,发包人按分项工程项目签约合同价的20%支付给承包人作为工程预付款,在施工期间2~5个月的每月工程款中等额扣回。2.安全文明施工费工程款分2次支付,在开工前支付签约合同价的70%,其余部分在施工期间第3个月支付。3.除安全文明施工费之外的总价措施项目工程款,按签约合同价在施工期间第1~5个月分5次平均支付。4.竣工结算时,根据分项工程项目费用变化值一次性调整总价措施项目费用。5.分项工程项目工程款按施工期间实际完成工程量逐月支付,当分项工程项目累计完成工程量增加(或减少)超过计划总工程量15%以上时,管理费和利润降低(或提高) 50%。6.其他项目工程款在发生当月支付。7.开工前和施工期间,发包人按承包人每次应得工程款的90%支付。8.发包人在承包人提交竣工结算报告后20天内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(额度为工程竣工结算总造价的3%)后,一次性结清竣工结算款。该工程如期开工,施工期间发生了经发承包双方确认的下列事项:1.因设计变更,分项工程B的工程量增加300m3,第2、3、4个月每月实际完成工程量均比计划完成工程量增加100m3。2.因招标工程量清单的项目特征描述与工程设计文件不符,分项工程C的综合单价调整为330元/m2。3.分包专业工程在第3、4个月平均完成,工程费用不变。其他工程内容的施工时间和费用均与原合同约定相符。问题:1.该施工项目签约合同价中的总价措施项目费用、安全文明施工费分别为多少万元?签约合同价为多少万元?开工前发包人应支付给承包人的工程预付款和安全文明施工费工程款分别为多少万元?2.截止到第2个月末,分项工程项目的拟完工程计划投资、已完工程计划投资,已完工程实际投资分别为多少万元(不考虑总价措施项目费用的影响)投资偏差和进度偏差分别为多少万元?3.第3个月,承包人完成分项工程项目费用为多少万元?该月发包人应支付给承包人的工程款为多少方元?4.分项工程B按调整后的综合单价计算费用的工程量为多少m3?调整后的综合单价为多少元/m3?分项工程项目费用、总价措施项目费用分别增加多少万元?竣工结算时,发包人应支付给承包人的竣工结算款为多少万元?(计算过程和结果以万元为单位的保留三位小数,以元为单位的保留两位小数)
选项
答案
解析
问题1:(5分)
总价措施项目费用=163×15%=24.45万元(1分)
安全文明施工费=163×6%=9.78万元(1分)
签约合同价= ( 163+24.45+18+20×1.05) ×1.07×1.09=264.109万元(1分)
工程预付款=163×1.07×1.09× 20%=38.021万元(1分)
开工前应支付安全文明施工费=9.78× 1.07×1.09×70%× 90%=7.186万元(1分)
问题2(5分)
截止第2个月末:
拟完工程计划投资= (12+45.4)×1.07×1.09=66. 946万元(1分)
已完工程计划投资= (27500×480/ 10000+350×320/10000) ×1.07×1.09=72.544万元(1分)
已完工程实际投资=27+ 500×480/ 10000+350×330/10000) ×1.07×1.09=72.952万元(1分)
投资偏差=72.541-72.952=-0.408万元,即,投资超支0.408万元; (1分)
进度偏差=72.544-66.946=5.598万元,即,进度超前5.598万元,(1分)
问题3:(4分)
第3个月:
承包商完成分项工程项目费用=( 500×480+350×330+200×280) /10000=41.15万元(1分)
发包人应付工程款=[41.15+ (24.45-9.78) /5+9.78×30%+20×1.05/2]× 1.07×1.09×90%- 38.021/4=50.870万元(3分)
问题4:(6分)
(1)分项工程B按调整后综合单价计算费用的工程量为: 1500-1200×1.15= 120m3(1分)
原人材机: 480/1.12=428.57元/m3(1分)
调整后管利: 428.57×12%× (1-50%) =25.71元/m3
(2)调整后综合单价: 428257+25.71=454.28元/m3(1分)
(3)B分项工程费用增加: [ ( 300- 120) × 480+120×454.28]/ 10000=14.091万元
C分项工程费用增加:1400× (330-320) /10000=1.4万元
分项工程费用增加: 14.091+1.4=15.491万元(1分)
总价措施费用增加: 15.491×15%=2. 324万元(1分)
(1)实际总造价: 264.109+ (15.491+2.324-18)× 1.07×1.09=263.893万元(1分)
竣工结算款: 263.893- (263.893-2.324×1.07×1.09) ×90%=28.829万元(1分)
转载请注明原文地址:https://tihaiku.com/jzgc/204656.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
【背景资料】 某写字楼工程,建筑面积120000m2,地下二层,地上二十二层
背景:某办公楼内外装饰工程,外装有玻璃、石材、金属幕墙,内装墙、顶、地和细部工程
背景:某土方支护工程,基坑挖土深度为-12m,基坑上口标高为0.5m,基坑长宽约
背景:某外玻璃幕墙工程,玻璃幕墙外檐高度30m,部分采用构件式玻璃幕墙,部分采用
背景:某住宅工程,建筑面积12300m2,地上6层,地下2层。筏板基础,框架剪力
某教学楼工程,建筑面积12000m2,框架结构,地上4层,檐高18m,施工单位中
背景:某宾馆工程,建筑面积3.0万m2,剪力墙结构,地下1层,地上10层,檐高4
背景:某办公楼工程,建设地点为长春市王道口,建筑面积2.5万m2,框架结构,地下
背景:北京某教学楼工程,框架结构,地下1层,地上5层,建筑面积2.2万m2,由于
背景:某小区住宅工程,地下2层,地上10层,剪力墙结构,建筑面积13000m2,
随机试题
[audioFiles]audio_ezfm_0071(20103)[/audioFiles]Overthelastfewyearsvideo
About40percentofAmericansthinkofthemselvesasshy,whileonly20perc
Inthedigitalrealm,thingsseemalwaystohappenthewrongwayround.Wher
Menbelievethattheyarebetterandclevererthanwomenbecause______.[br]Be
[originaltext]M:Kathy,chaostheoryseemstobeabranchofphysicsormathema
根据玻璃珠表面处理与否,将玻璃珠可分为镀膜玻璃珠和普通玻璃珠。()
患者,男性,49岁,因"心慌、气短5年"入院。查体:心音低钝、遥远,脉搏细速。颈
临床上如何判断风湿的活动性?
投资决策委员会所议事项具体为()。 Ⅰ.决定公司的投资决策程序及权限设置
技术分析的三项假定不包括( )。A.市场行为涵盖一切信息 B.股价具有趋势性
最新回复
(
0
)
