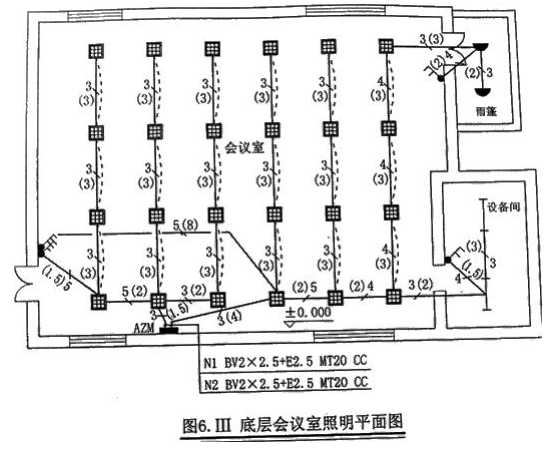

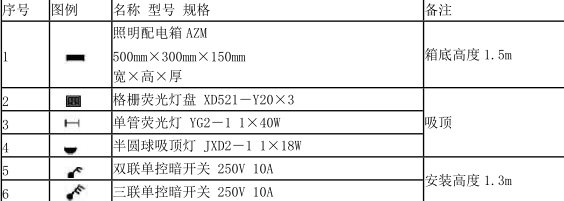

工程背景资料如下: (1)图 6.Ⅲ所示为某综合楼底层会议室的照明平面图。

admin2022-08-02  46

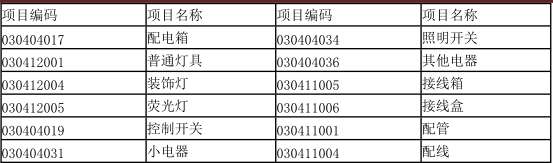

问题 工程背景资料如下:(1)图 6.Ⅲ所示为某综合楼底层会议室的照明平面图。(2)照明工程的相关定额见下表(3)该工程的人工费单位为  80 元/工日,管理费和利润分别按人工费的  50%和  30%计算。(4)相关分部分项工程量清单项目统一编码见下表:说明:1.照明配电箱AZM电源由本层总配电箱引来。2.管路为镀锌电线管Φ20或Φ25沿墙、楼板暗配,顶管敷设标高除雨篷为4m外,其余均为5m。管内穿绝缘导线BV-500 2.5mm2。管内穿线管径选择:3根线选用Φ20镀锌电线管;4-5根线选用Φ25镀锌电线管。所有管路内均带一根专用接地线(PE线)。3.配管水平长度见图6.Ⅲ括号内数字,单位为m。[1]、按照背景资料1-4和图6.Ⅲ所示内容,根据《建设工程工程量清单计价规范》(GB50500-2013)和《通用安装工程工程量计算规范》(GB50856-2013)的规定,分别列式计算管、线工程量,将计算结果填入答题纸上,并在答题纸表6.Ⅲ.1中,编制该工程的“分部分项工程和单价措施项目清单与计价表”。分部分项工程和单价措施项目清单与计价表[2]、设定该工程镀锌电线管 Φ20 暗配的清单工程量为 70m,其余条件均不变,根据上述相关定额计 算镀锌电线管 Φ20 暗配项目的综合单价,并填入答题纸表 6.Ⅲ.2“综合单价分析表”中。(保留两位小数)综合单价分析表

选项

答案

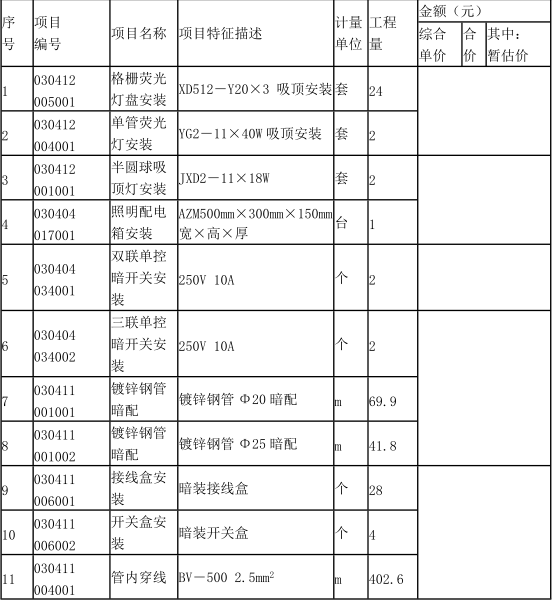

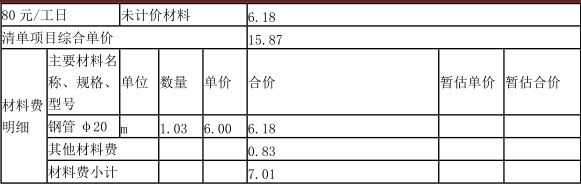

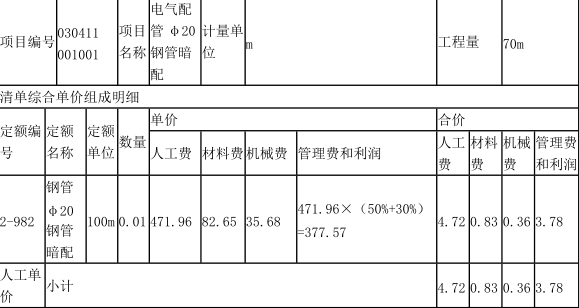

解析 【1】 (1)φ20 钢管暗配工程量计算式:N1 回路三线:5-1.5-0.3+1.5+2+3×9=33.7(m)N2 回路三线:5-1.5-0.3+4+3×6+2+3+3+(5-4)+2=36.2(m)φ20 合计:33.7+36.2=69.9(m)φ25 钢管暗配工程量计算式:N1 回路四线:0N2 回路四线:2+3×3+2+(4-1.3)+1.5+(5-1.3)=20.9(m)N1 回路五线:1.5+2+(5-1.3)=7.2(m)N2 回路五线:2+8+(5-1.3)=13.7(m)φ25 合计:20.9+7.2+13.7=41.8(m)(2)BV-500 2.5mm 2 绝缘导线穿管工程量计算式:预留长度:500mm+300mm=800mm=0.8(m)三线:69.9×3+(0.5+0.3)×3×2=214.5m四线:20.9×4=83.6(m)五线:(7.2+13.7) ×5=104.5(m)总长度:214.5+83.6+104.5=402.6(m)表 6.Ⅲ.1 分部分项工程和单价措施项目清单与计价表工程名称:会议室照明工程 标段:底层会议室照明平面图【正确答案】表 6.Ⅲ.2 工程量清单综合单价分析表标段:底层会议室照明平面图    工程名称:会议室照明工程
转载请注明原文地址:https://tihaiku.com/jzgc/204644.html

最新回复(0)
