首页
登录
建筑工程
某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合
某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合
admin
2022-08-02
41
问题
某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有 10 个分项工程,工期 150 天,施工期为 3 月 3 日至 7 月 30 日。合同规定,工期每提前 1 天,承包商可获得提前工期奖 1.2 万元;工期每拖后 1 天,承包商需承担逾期违约金 1.5 万元。开工前承包商提交并经审批的施工进度计划,如图 4.1 所示。

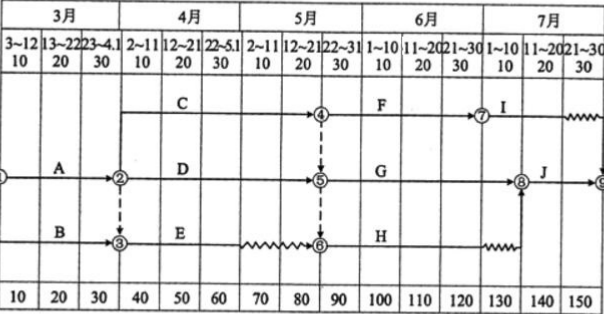

图 4.1 施工进度计划该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:事件1:3 月6 日,由于业主提供的部分施工场地条件不充分,致使工作B 作业时间拖延4 天,工人窝工20 个工日,施工机械B 闲置5 天(台班费:800 元/台班)。事件2:4 月25 日~26 日,当地供电中断,导致工作C 停工2 天,工人窝工40 个工日,施工机械C闲置2 天(台班费:1000 元/台班);工作D 没有停工,但因停电改用手动机具替代原配动力机械D使工效降低,导致作业时间拖延1 天,增加用工18 个工日,原配动力机械D 闲置2 天(台班费:800元/台班),增加手动机具使用2 天(台班费:500 元/台班)。假设未对紧后工作的原计划开始时间造成影响。事件3:按合同规定由业主负责采购且应于5 月22 日到场的材料,直到5 月26 日清晨才到场;5 月24 日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5 月26 日上午承包商安排10 名架子工重新搭设脚手架;5 月27 日恢复正常作业。由此导致工作F 持续停工5 天,该工作班组20 名工人持续窝工5 天,施工机械F 闲置5 天(台班费:1200 元/台班)。截止到5 月末,其他工程内容的作业持续时间和费用均与原计划相符。承包商分别于5 月5 日(针对事件1、2)和6 月10 日(针对事件3)向监理人提出索赔。机械台班均按每天一个台班计。[1]、分别指出承包商针对三个事件提出的工期和费用索赔是否合理,并说明理由。[2]、对于能被受理的工期索赔事件,分别说明每项事件应被批准的工期索赔为多少天。如果该工程最终按原计划工期(150 天)完成,承包商是可获得提前工期奖还是需承担逾期违约金?相应的数额为多少?[3]、该工程架子工日工资为180 元/工日,其他工种工人日工资为150 元/工日,人工窝工补偿标准为日工资的50%;机械闲置补偿标准为台班费的60%;管理费和利润的计算费率为人材机费用之和的10%,规费和税金的计算费率为人材机费用、管理费与利润之和的15%,计算应被批准的费用索赔为多少元。[4]、按初始安排的施工进度计划,如果该工程进行到第6 个月末时检查进度情况为:工作F 完成50%的工作量;工作G 完成80%的工作量;工作H 完成75%的工作量;在图4.1 中绘制实际进度前锋线,分析这三项工作进度有无偏差,并分别说明对工期的影响。
选项
答案
解析
【正确答案】 事件 1:索赔失效,因为承包商提出索赔时间超过了有关规定的时效期(28 天)。事件 2:索赔合理,因为这是应由业主承担的风险事件。事件 3:针对业主负责采购的材料未按时到场而提出的费用索赔合理,因为这是应由业主承担的风险事件;针对脚手架倾倒提出的索赔不合理,因为这是应由承包商承担的风险事件。【正确答案】 (1)事件 2:C、D 都是关键工作,且两者是平行工作,工期索赔 2 天(2)事件 3:不能获得工期索赔,因为 F 的总时差 10 天,大于延误的时间。累计工期索赔=2+0=2(天)(3)承包商可获得提前工期奖。数额为=(150+2-150)×1.2=2.4(万元)。【正确答案】 费用索赔事件 1:超过索赔期限,费用索赔不能被监理工程师批准。事件 2:窝工费用索赔:(40×150×50%+2×1000×60%)×(1+15%)=4830.00(元)新增工作索赔:(18×150+2×500)×(1+10%)×(1+15%)+(2×800×60%)×(1+15%)=5784.50(元)事件 3:(4×20×150×50%+4×1200×60%)×(1+15%)=10212.00(元)应被批准的为:4830+5784.50+10212=20826.50(元)【正确答案】

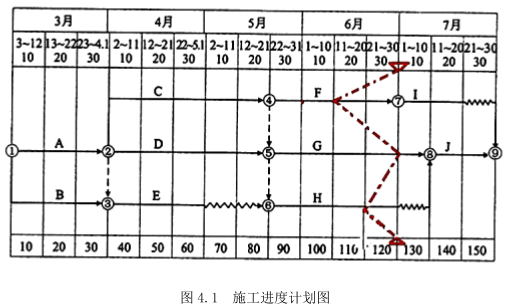

(1)F 工作拖延 20 天,影响紧后工作 I 最早开始时间 20 天,其有 10 天总时差,所以影响总工期 10天。(2)G 无进度偏差,对工期无影响。(3)H 工作延误 10 天,其有 10 天的总时差和自由时差,对紧后工作和总工期都无影响。
转载请注明原文地址:https://tihaiku.com/jzgc/204628.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
背景:北方某商业工程,建筑面积8000m2,施工单位为某施工总承包单位。框架结构
背景:北方某公建工程,建筑面积30000m2,施工单位为某建设集团公司。框架结构
背景:某非地震地区某小区共有40栋砖混住宅楼工程,分两期组织流水施工,每期20栋
背景:某施工单位作为总承包商,承接某写字楼工程,地上6层,地下1层,地上混合结构
关于建筑幕墙的防雷构造施工的做法,正确的是( )。A、幕墙的金属框架应与主体结构
屋面防水施工基本要求正确的是( )。A、以排为主,以防为辅 B、上下层卷材不
需要组织专家进行安全专项施工方案论证的是( )。A、开挖深度3.5m的基坑的土方
现场《临时用电施工组织设计》编制人员是( )。A、项目经理 B、技术负责人
一般情况下,建筑施工企业良好行为记录公布时间为( )年。A、1 B、2
某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施
随机试题
Weuselanguageeveryday.Weliveinaworldofwords.Hardlyanymomentpa
Therecent,apparentlysuccessfulpredictionbymathematicalmodelsofanap
[originaltext]A:Theride-sharingbusinesshasflippedthetaxiindustryonits
Becauseofthebadweather,thematchwas______foraweek.A、delayedB、holdC、d
在早期的围岩分级中,主要考虑地下水因素对围岩分级的影响。遇有地下水时,根据围岩等
我国《刑法》第264条规定:“盗窃公私财物,数额较大的,或者多次盗窃、入户盗窃、
( )基准程序规范用于评价计算机在线事务处理、数据处理、企业管理等方面的性能。
颌面外伤患者,咬合错乱,下唇麻木张口受限,经X线检查如图。应该为(
药材蜈蚣松萝的原植物是A.松萝B.长松萝C.羊栖菜D.杠柳E.海蒿子
根据《中华人民共和国教师法》,教师最基本的权利为()。A.管理学生权
最新回复
(
0
)
