背景资料: 某高校教学楼项目,现有A、B、C 三个设计方案。专家组为此进行技术

admin2022-08-02  27

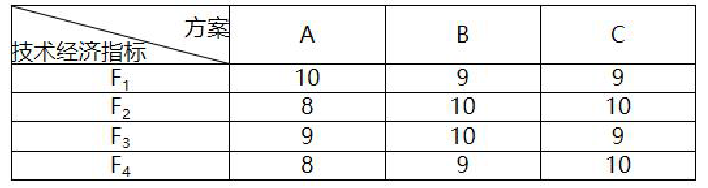

问题 背景资料:某高校教学楼项目,现有A、B、C 三个设计方案。专家组为此进行技术经济分析,对各方案的技术经济指标打分见表2-1,并一致认为各技术经济指标的重要程度为:F1 相对于F4很重要,F1 相对于F3 较重要,F4 和F2 同等重要。已知A、B、C 三个施工方案的成本分别为3400 万元、3150 万元、3350 万元。表2-1 各方案的技术经济指标得分问题:1.采用0~4 评分法计算各技术经济指标的权重,将计算结果填入表2-2 中。表2-2 各功能指标权重计算表2.用价值工程法选择最佳设计方案。3.针对所选的最优设计方案的土建部分,以分部分项工程费用为对象开展价值工程分析,假定土建工程划分为A、B、C、D 四个分部分项工程,目前成本分别为288 万元、1000 万元、812 万元和500 万元,目标成本降低总额为120 万元,经造价工程师定量分析,其功能指数分别为0.1、0.4、0.3、0.2。试计算各分部分项工程的目标成本及其可能降低的额度,并确定各分部分项工程功能的改进顺序。将计算结果填入表2-3 中。(成本指数和价值指数的计算结果保留三位小数)。表2-3 成本指数、价值指数、目标成本和目标成本降低额计算表4.该工程合同工期为 20个月。承包人报送并已获得监理工程师审核批准的施工网络进度计划如图 2-3 所示。开工前,因承包人工作班组调整,工作 A 和工作 E 需由同一工作班组分别施工,承包人应如何合理调整该施工网络进度计划(绘制调整后的网络进度计划图)?新的网络进度计划的工期是否满足合同要求?关键工作有哪些?

选项

答案

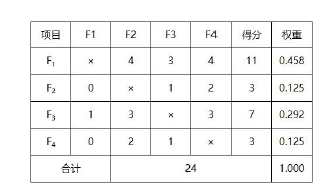

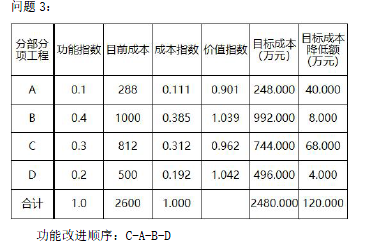

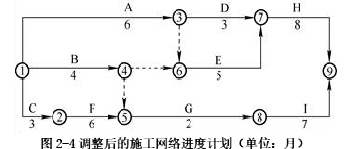

解析 问题1:问题2:(1)计算功能指数A 方案的加权得分=0.458×10+0.125×8+0.292×9+0.125×8=9.208B 方案的加权得分=0.458×9+0.125×10+0.292×10+0.125×9=9.417C 方案的加权得分=0.458×9+0.125×10+0.292×9+0.125×10=9.250A 方案的功能指数=9.208/(9.208+9.417+9.250)=0.330B 方案的功能指数=9.417/(9.208+9.417+9.250)=0.338C 方案的功能指数=9.250/(9.208+9.417+9.250)=0.332(2)计算成本指数A 方案的成本指数=3400/(3400+3150+3350)=0.343B 方案的成本指数=3150/(3400+3150+3350)=0.318C 方案的成本指数=3350/(3400+3150+3350)=0.338(3)计算价值指数A 方案的价值指数=0.33/0.343=0.962B 方案的价值指数=0.338/0.318=1.063C 方案的价值指数=0.332/0.338=0.982(4)由于B 方案的价值指数最大,所以B 方案为最佳设计方案。问题4:(1)按先A 后E 的顺序组织施工绘制调整后的施工网络进度计划如图2-4 所示。(2)新工期为6+5+8=19 个月,合同工期为20 个月,满足合同要求。(3)关键工作为A、E、H 工作。
转载请注明原文地址:https://tihaiku.com/jzgc/204558.html

最新回复(0)
