某产业园区工业项目配套工程项目,为2栋4层框架结构综合楼,业主通过招标方式确定了
某产业园区工业项目配套工程项目,为2栋4层框架结构综合楼,业主通过招标方式确定了
admin
2022-08-02
44
问题

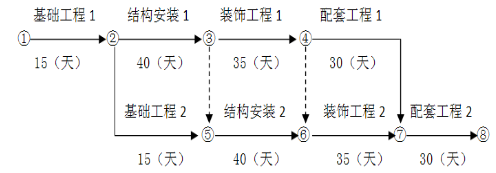

某产业园区工业项目配套工程项目,为2栋4层框架结构综合楼,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。承发包合同约定钢材由建设单位供应。该工程合同工期160天,开工日期为3月30日,合同规定,工期每提前1天,承包商可获得提前工期奖0.5万元,工期每拖后1天,承包商承担逾期违约金1万元。施工单位制定的工程施工方案为:分两个施工段组织流水施工,根据工期要求编制的并经审批的双代号网络施工进度计划如图3.1所示。
该工程如期开工后,在施工过程中发生了经监理人核准的如下事件:事件1:由于业主提供的部分施工场地条件不充分,致使基础工程1工作作业时间拖延4天,工人窝工20个工日,自有施工机械A闲置5个台班(台班费:1200元/台班,折旧费:800元/台班)事件2:基础工程2施工中,发现局部地基持力层为软弱层,与业主提供地质资料不符。经处理工期延误9天。按照清单计价方法核算,该分项工程全费用增加6万元。事件3: 4月25-26日当地供电中断,导致结构安装1工作停工2天,工人窝工40个工日,租赁施工机械B闲置2台班(台班费:800元/台班,折旧费:600元/台班),增加手动机具使用4台班(台班费:500元/台班)。事件4:结构安装2施工中,应于6月5日到场的钢材,直到6月9日清晨才到场,6月7日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设,6月9日承包商安排10名架子工重新搭设脚手架(每天1班),6月10日恢复正常作业,由此导致工作持续停工5天,该工作班组20名工人出现窝工5天(每天1班),自有施工机械C闲置5天(每天1班)(台班费:1200元/台班,折旧费:600元/台班)。事件5:装饰工程2施工时,因施工单位原因造成工程质量事故,返工处理致使工期延期5天。按照清单计价方法核算,该分项工程全费用增加5万元。在上述事件发生后,承包商均在合同规定时间内按要求程序向监理人提出了索赔。其他工程内容的作业出现时间和费用均与原计划相符。(不考虑人材机费用中含有可抵扣的进项税对计算结果的影响)【问题】1.指出该工程网络施工进度计划的关键线路,关键工作有哪些。2.分别指出承包商针对上述事件提出的工期和费用索赔是否合理,并说明理由。3.上述事件发生后,该工程网络计划的关键线路是否发生改变?如有改变,请指出实际的关键线路。该工程实际工期是多少天?可索赔工期多少天?如果该工程压缩配套工程2,最终按170天完成,承包商是可获得提前工期奖还是需承担逾期违约金?相应的数额为多少?4.在表4-1中以横道形式分别绘出该工程计划和实际施工进度(在不影响工期的前提下,实际施工进度绘制中尽量保证同一施工过程工作连续施工)。
备注:计划施工进度用实线—表示,实际施工进度用虚线----表示5.该工程架子工日工资为180元/日。其他工种工人日工资为150元/工日。人工窝工补偿标准为日工资的50%,管理费和利润的计算费率为人材机费用之和的10%(人员窝工与机械闲置不予补偿管理费和利润),规费和税金的计算费率为人材机费用、管理费与利润之和的15%,计算应被批准的费用索赔为多少元?
选项
答案
解析

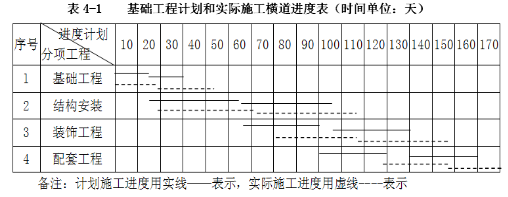

问题1:解:该工程网络施工进度计划的关键线路为:基础工程1→结构安装1→结构安装2→装饰工程2→配套工程2。关键工作有:基础工程1,结构安装1,结构安装2,装饰工程2,配套工程2。问题2:解:事件1:工期和费用索赔合理。因为部分施工场地条件不充分是业主造成的,应由业主承担责任,且基础工程1为关键工作,所以导致工期延长和费用增加应由业主承担。事件2:工期索赔不合理,费用索赔合理。因为局部地基持力层为软弱层,业主提供地质资料有误是业主应承担的责任,费用索赔合理,但此项工作工期延误的时间(9天)没有超过该分项工程的总时差(25天),故工期索赔不合理。事件3:工期和费用索赔合理。因为当地供电中断属于业主应承担的风险,结构安装1属于关键工作,而且造成了经济损失和费用增加,所以工期和费用索赔合理。事件4:工期和费用索赔不合理。应由业主提供的钢材晚于计划时间到场,此事件属于业主应该承担的责任事件,且结构安装2属于关键工作,故6月5日到6月8日(4天)的工期索赔是合理的,期间造成的人员窝工和机械闲置费用索赔也是合理的。6月9日钢材已经到场,业主的责任事件已经消失,脚手架倾倒事故重新搭设的责任应由施工单位承担,工期和费用索赔是不合理的。事件5:工期和费用索赔不合理。因为此事件是由施工单位原因造成的,应由施工单位承担责任,故工期和费用索赔不合理。问题3:解:上述事件发生后,该工程网络计划的关键线路没有发生改变。该工程实际工期是176天(原计划工期160天+事件1增加的4天+事件3增加的2天+事件4增加的5天+事件5增加的5天)。可索赔工期10天(事件1的4天+事件3的2天+事件4的4天)。如果该工程最终按170天完成,因160+10-170=0天,所以承包商的实际工期符合要求,既没有超期也没有提前,既不能获得提前工期奖励,也无需承担逾期违约金。问题4:解:以横道形式分别绘出该工程计划和实际施工进度。
问题5:解:各事件索赔费用为:事件1:(20×150×50%+5×800)×(1+15%)=6325(元)事件2:60000(元)事件3:[(40×150×50%+2×800)+(4×500)×(1+10%)](1+15%)=7820(元)事件4:(4×20×150×50%+4×600)×(1+15%)=9660(元)应被批准的费用索赔为:6325+60000+7820+9660=83805(元)
转载请注明原文地址:https://tihaiku.com/jzgc/204509.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
按照建筑安装工程造价的构成,其他项目费用不包括( )。A、暂列金额 B、计日
某办公楼工程,地下一层,地上十层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单
某办公楼工程,建筑面积20000m2,钢筋混凝土框架结构、地下一层,地上十八层,
某建筑公司承接一项综合楼任务,建筑面积100828m2,地下3层,地上26层
某施工单位中标一新建办公楼工程,钢筋混凝土框架结构,总建筑面积9800平方米。地
某建设单位投资新建办公楼,建筑面积8000m2,钢筋混凝土框架结构,地上八层,招
某工程项目总承包单位根据图纸工作之间的逻辑关系绘制了施工进度计划网络图(时间单位
某施工单位和某学校签订了教学楼承建合同,2栋5层框架结构。合同约定:(1)因设计
某省博物馆工程,省政府将其列入2015年重点工程项目。招标人考虑到工程技术难度较
某施工单位中标一新建办公楼工程,钢筋混凝土框架结构,总建筑面积9800平方米。地
随机试题
Theclubwill______newmembersthefirstweekinSeptember.A、enrollB、subscribe
Alargenumberofcompanieswentbankruptlastyear,mainlyduetotheterrible
Wateristasteless,odorless,andnearlycolorless(ithasaslighthintof
社会经济的发展、居民生活水平的改善、企业生产经营状况以及不同地区间的经济联系等因
阿米卡星结构中α-羟基酰胺侧链构型与活性关系正确的是()。A:L-(-)型活性
在境外旅游期间,若发生旅游者滞留不归的情况,领队应及时向()报告。A.境外警方
根据《商业银行杠杄率管理办法(修订)》,商业银行并表和未并表的杠杄率均不得低于(
()的门应采用防火材质,门应向外开启(A)保护室(B)配电室(C)电容
从所给的四个选项中,选择最合适的一个填入问号处,使之呈现一定的规律性:
甲公司是一家机械加工企业,产品生产需要某种材料,年需求量为720吨(一年按3
最新回复
(
0
)
