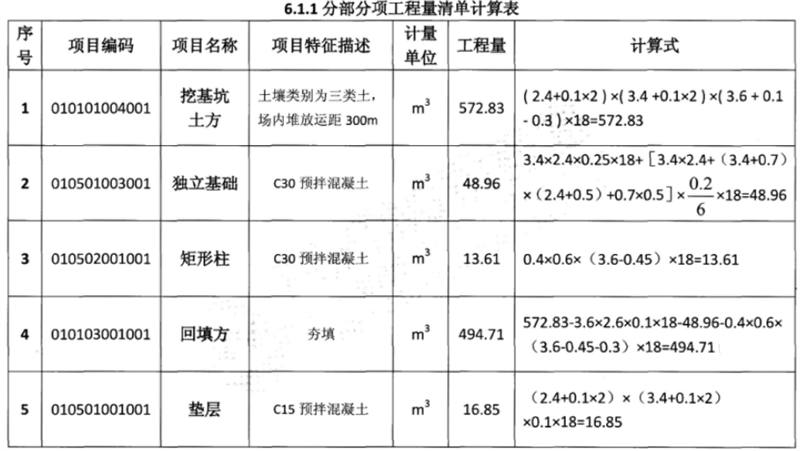

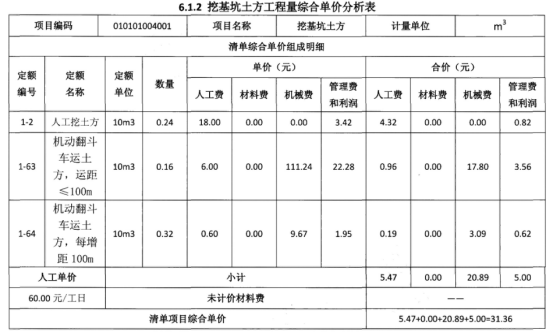

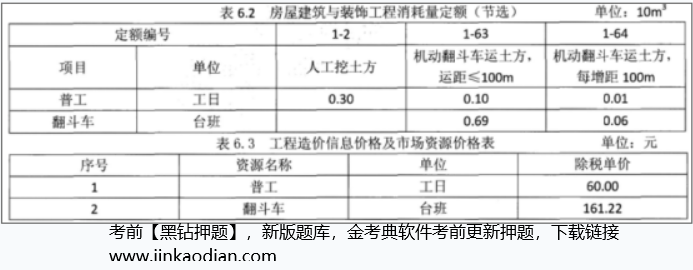

问题 某工程柱下独立基础见下图,共18个。已知:土壤类别为三类土;混凝土为预拌混凝土,强度等级:基础垫层C15,独立基础及独立柱C30;场内堆放运距300m;基础回填土夯填,土方挖、填计算均按天然密实土。问题1.根据图示内容和《建设工程工程量清单计价规范》GB50500-2013、《房屋建筑与装饰工程工程量计算规范》GB50854-2013 的规定,根据表6.1所列清单项目编制±0.00以下的分部分项工程量清单,并将计算过程及结果填入答题纸表6.1.1“分部分项工程量清单计算表”。有关分部分项工程量清单统一项目编码见表6.1:2.某承包商已中标该工程,根据已编制的施工组织设计,确定柱基础为人工放坡开挖,工作面从垫层侧每边增加0.3m;自垫层上表面开始放坡,放坡系数0.33;基坑边可堆土490m3;余土用机动翻斗车场内弃土运距300m,工程所在省《房屋建筑与装饰工程消耗量定额》中部分定额人才机的消耗量见表6.2所示,该省行政主管部门发布的工程造价信息上的相关价格和部分市场资源价格见表6.3所示。假定管理费按人机之和计取,费率为12%;利润按人机之和计取,费率为7%,各费用项目均不包括增值税可抵扣进项税额。计算承包商独立基础土方的综合单价,并填入表6.1.2“挖基坑土方工程量综合单价分析表”。(计算结果均保留两位小数)

选项

答案

解析 1、2、挖土方:垫层土方V: (3.6+0.3x2) x (2.6+0.3x2) x0.1x18=24.19m3独立基础土方V:[4.2x3.2+( 4.2+4.2+2x3.3x0.33)x(3.2+3.2+2x3.3x0.33 )+(4.2+2x3.3x0.33 )x(3.2+2x3.3x0.33)]x3.3/6x18=1370.94m3总挖基坑土方V=24.19+1370.94=1395.13m3场内运土方:1395.13-490=905.13m3每1m3挖基坑土方清单工程量所含施工工程量:人工挖土方数量: 1395.13/572.83/10=0.24场内运土方数量: 905.13/572.83/10=0.16
