某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合

admin2022-08-02  27

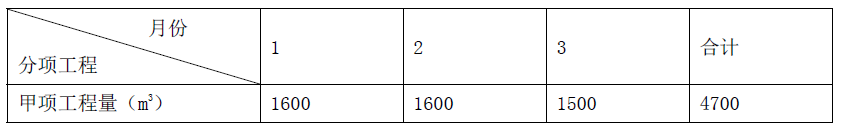

问题 某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3 个月。合同中有关工程价款及其支付的条款如下:(1)分项工程清单中含有两个工程,工程量分别为甲项4500m3,乙项31000m3,清单报价中,甲项综合单价为200 元/m3,乙项工程直接费用数据见表5.1。表5.1 乙工程量清单综合单价分析基础数据表单位:元/m3(2)措施项目清单共有7 个项目,其中环境保护等3 项措施费用4.5 万元,这3 项措施费用以分项工程实际总费用为基数进行结算。剩余的4 项措施费用共计16 万元,一次性包死,不得调价。(3)其他项目清单中只包括暂列金额5 万元,在施工过程中发生计日工费用4.6 万元。(4)该工程管理费率为12%,利润及风险为6%,规费综合费率为4.89%,税金为11%。(5)工程预付款为分项工程费用的20%,在开工前支付,工期内的后两个月平均扣除。(6)措施项目全部费用在开工后的第1、2 月末分两次平均支付。(7)环境保护措施等3 项费用和其他项目费用在竣工结算时结清,多退少补。(8)当某一分项工程实际工程量比清单工程量增减超出15%时,应调整综合单价,调整系数为0.9(1.1)。(9)业主按每次承包商应得工程款的90%支付。(10)工程竣工验收后30 天内进行工程结算,扣除实际工程造价的3%作用工程质量保证金,其余工程款一次性结清。施工工期内,承包商每月实际完成并经工程师签证确认的工程量如表5.2 所示。(不考虑人材机费用中含有可抵扣的进项税对计算结果的影响)表5.2 各月实际完成工作量表问题:1、乙分项工程的综合单价为每m3 多少元?甲、乙两项分项工程费用为多少万元?2、该工程签约合同价和工程预付款为多少万元?3、每月分项工程费用、措施项目费用和承包商应得工程款为多少万元?4、该工程实际分项工程费用、措施项目费用和实际结算总造价为多少万元?竣工验收通过后30 天内办理竣工结算,结算尾款为多少万元?(计算过程及结果均保留三位小数)

选项

答案

解析 问题1:

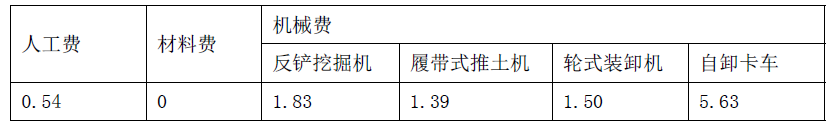

乙分项工程综合单价:
(0.54+0+1.83+1.39+1.50+5.63)×(1+12%)(1+6%)=12.93(元/m3)
甲、乙两项分项工程费用:
4500×200+31000×12.93=1300830(元)=130.083(万元)
问题2:
签约合同价款:(130.083+4.5+16+5)×(1+4.89%)(1+11%)=181.142(万元)
工程预付款:130.083×20%=26.017(万元)
问题3:
(1)第1 个月:
1)分项工程费用:1600×200+8000×12.93=423440(元)=42.344(万元)
2)措施项目费用:(4.5+16)/2=10.25(万元)
3)承包商应得工程款:
(42.344+10.25)×(1+4.89%)×(1+11%)×90%=55.111(万元)
(2)第2 个月:
1)分项工程费用:1600×200+9000×12.93=436370(元)=43.637(万元)
2)措施项目费用:10.25(万元)
3)应扣工程预付款:26.017/2=13.009(万元)
4)承包商应得工程款:(43.637+10.25)×(1+4.89%)×(1+11%)×90%-13.009=43.457
(万元)
(3)第3 个月:
1)分项工程费用:
甲分项工程累计完成工程量:1600+1600+1500=4700 m3,比清单工程量增加200m3,增加
百分比200/4500=4.44%<15%,仍按原综合单价结算。
甲分项工程费用:1500×200=30(万元)
乙分项工程累计完成工程量:8000+9000+8000=25000 m3,与清单工程量减少6000 m3,
减少百分比6000/31000=19.35%>15%,乙分项工程的全部工程量应按调整后的综合单价结算。
25000×12.93×1.1-(8000+9000)×12.93=135765 元=13.577(万元)
分项工程费用合计:30+13.577=43.577(万元)
2)应扣工程预付款:13.009 万元
3)承包商应得工程款:
43.577×(1+4.89%)×(1+11%)×90%-13.009=32.653(万元)
问题4
(1)分项工程费用:42.344+43.637+43.577=129.558(万元)
(2)措施项目费用:4.5×129.558/130.083+16=20.482(万元)
(3)工程结算总造价:
(129.558+20.482+4.6)×(1+4.89%)×(1+11%)=180.044(万元)
(4)竣工结算尾款:
180.044×(1-3%)-26.017-(55.111+43.457+32.653)=17.405(万元)
