首页
登录
建筑工程

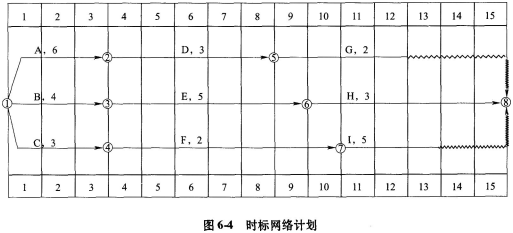

某工程承包商按照甲方代表批准的时标网络计划(如图6-4所示,图中箭线上方字母为工
某工程承包商按照甲方代表批准的时标网络计划(如图6-4所示,图中箭线上方字母为工
admin
2022-08-02
86
问题
某工程承包商按照甲方代表批准的时标网络计划(如图6-4所示,图中箭线上方字母为工作名称,数据为每周计划投资)组织施工。
工程进展到第6周末,检查的工程实际进度为:工作D完成了4/5的工作量,工作E完成了1/3的工作量,工作F完成了3/7的工作量。 工程进展到第11周末,检查的工程实际进度为:工作G完成了1/2的工作量,工作H完成了1/3的工作量,工作I完成了2/3的工作量。 问题: (1)在图6-4中标出第6周末、第11周末的实际进度前锋线。 (2)完成该项目第1~11周末投资数据统计表(已完工程实际投资值见表6-16)。
(3)分析第6周末、第11周末的投资偏差。 (4)分析第6周末、第11周末的进度偏差(以投资表示)。
选项
答案
解析

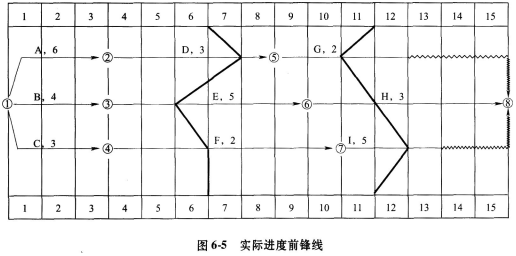

该题的关键是应该明确进度前锋线的含义,当前锋线与相应工作的交点位于计算时点左侧时,表示工作拖延,该工作的已完工程计划投资数要比拟完工程计划投资数小;当前锋线与相应工作的交点位于计算时点右侧时,表示工作提前,该工作的已完工程计划投资数要比拟完工程计划投资数大。 [解析] 问题(1): 根据第6周末、第11周末检查的工程实际进度绘制的实际进度前锋线如图6-5所示。

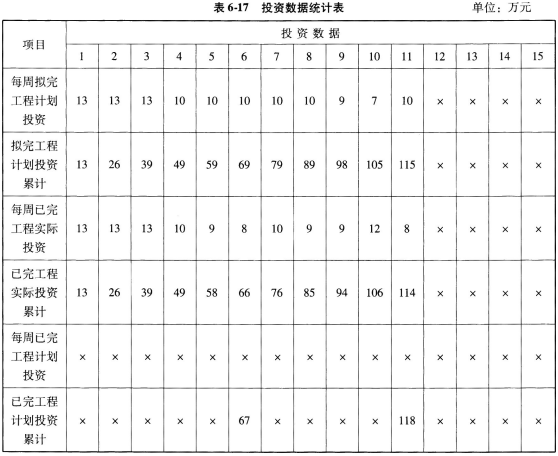

问题(2): 得出该项目投资数据统计表,见表6-17。
问题(3): 投资偏差=已完工程计划投资-已完工程实际投资 第6周末投资偏差=67-66=1(万元),即:投资节约1万元 第11周末投资偏差=118-114=4(万元),即:投资节约4万元 问题(4): 进度偏差=已完工程计划投资-拟完工程计划投资 第6周末进度偏差=67-69=-2(万元),即:进度拖延2万元 第11周末进度偏差=118-115=3(万元),即:进度提前3万元
转载请注明原文地址:https://tihaiku.com/jzgc/204387.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
【背景资料】某装饰公司作为分包商实施某办公大楼的装饰装修工程, 由于总承包单位
【背景资料】沿海地区某住宅工程由4栋地上12层,地下1层,结构形式完全相同的单体
【背景资料】某公司中标某沿海城市一栋办公楼工程,该公司进场后, 对整个工程各工
【背景资料】某工程基础为整体筏板,地下2层、地上12层、裙房4层。 钢筋混凝土
【背景资料】北方某房屋建筑工程,地上20层,地下2层,建筑面积22000m2。桩
【背景资料】某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段
【背景资料】某商业工程,建筑面积65000m2,地上8层,地下2层。筏板基础,地
背景: 某房屋建筑工程,建筑面积26800m2,地下二层,地上七层,钢筋混凝土
背景: 某新建办公楼工程,总建筑面积18600m2,地下二层,地上四层,层高4
建筑工程质量验收划分时,分部工程的划分依据有()。A、工程量 B、专业性质
随机试题
Whatdoesthepassagemainlydiscuss?[br]Whichofthefollowingismentioned
ItisveryimportantforstudentswhoarestudyingEnglishasasecondlan
以下哪些学说或命题是弗兰两斯·培根提出来的()A.知识就是力量 B.四假相说
关于热负荷曲线叙述不正确的是()。A.可以采用储热槽以避开用热高峰,白天制热
巴比妥类药物对中枢神经系统有普遍性抑制作用,随着剂量的增加,其作用依次表现为:A
2009—2019年,城镇私营单位平均工资年均增长率最高的是:A.科学研
工程施工条件主要有()。A.地形地貌 B.气象条件 C.水文条件 D.工程
自然循环风冷变压器冷却介质最高温度40℃,顶层最高油温(____)。105℃$;
质量为m1的均质杆OA,一端铰接在质量为m2的均质圆盘中心,另一端放在水平面上,
报送国家发展和改革委员会的境外投资项目申请报告,必须()。A.符合我国的环
最新回复
(
0
)
