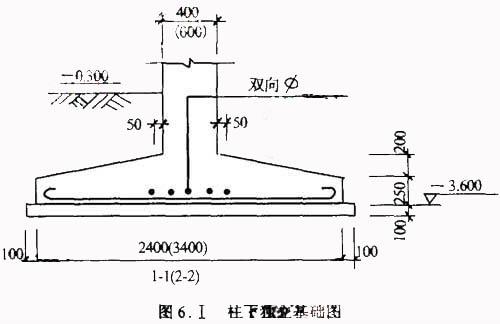

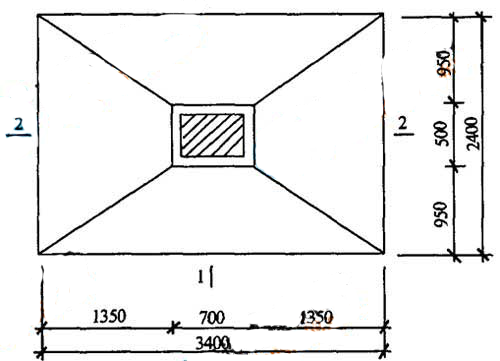

1.土建工程   某工程柱下独立基础见图6.1,共l8个。已知:土壤类别为

admin2022-08-02  22

问题   1.土建工程  某工程柱下独立基础见图6.1,共l8个。已知:土壤类别为三类土;混凝土现场搅拌,混凝土强度等级:基础垫层Cl0,独立基础及独立柱C20;弃土运距200m;基础回填土夯填;土方挖、填计算均按天然密实土。  问题  1.根据图示内容和《建设工程工程量清单计价规范》的规定,根据表6.1所列清单项目编制±0.00以下的分部分项工程量清单,并将计算过程及结果填入答题纸表6.1.1“分部分项工程量清单”。有关分部分项工程量清单统一项目编码见表6.1:  表6.1  分部分项工程量清单的统一项目编码表 2.某承包商拟投标该工程,根据地质资料,确定柱基础为人工放坡开挖,工作面每边增加0.3m;自垫层上表面开始放坡,放坡系数为0.33;基坑边可堆土490m3;余土用翻斗车外运200m.该承包商使用的消耗量定额如下:挖1m3土方,用工0.48工日(已包括基底钎探用工);装运(外运200m)1m3土方,用工0.10工日,翻斗车0.069台班。已知:翻斗车台班单价为63.81元/台班,人工单价为22元/工日。 计算承包商挖独立基础土方的人工费、材料费、机械费合价。  3.假定管理费率为l2%;利润率为7%,风险系数为l%。按《建设工程工程量清单计价规范》有关规定,计算承包商填报的挖独立基础土方工程量清单的综合单价。(风险费以工料机和管理费之和为基数计算)  (注:问题2、3的计算结果要带计量单位。)

选项

答案

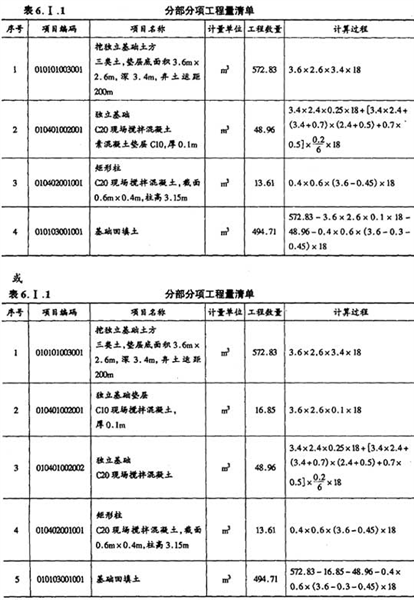

解析 问题1 问题2  ①人工挖独立柱基:  [(3.6+0.3×2)(2.6+0.3×2)×0.1+(3.6+0.3×2+3.3×0.33)(2.6+0.3×2+ 3.3×0.33)×3.3+(1/3)×0.332×3.33]×18=1395.13(m3)  ②余土外运  1395.13-490=905.13(m3)  ③工料机合价:  1395.13×0.48×22+905.13×(0.1×22+0.069×63.81)=20 709.11(元)  问题3土方综合单价:20 709.11×(1+12%)(1+7%+1%)÷572.83=43.73(元/m3)  或:  土方报价:20 709.11×(1+12%)(1+7%+1%)=25 049.74(元)  土方综合单价:25 049.74÷572.83=43.73(元/m3)
转载请注明原文地址:https://tihaiku.com/jzgc/204276.html

最新回复(0)
