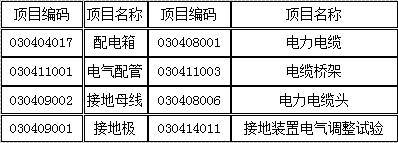

某氮气站动力安装工程如图6.Ⅲ所示,分部分项工程量清单的统一编码见下表:

admin2022-08-02  37

问题 某氮气站动力安装工程如图6.Ⅲ所示,分部分项工程量清单的统一编码见下表:表6.Ⅲ.1相关的定额费用见下表:人工单价为50元/工日,管理费和利润分别按人工费的55%和45%计算。说明:   1.PD1、PD2均为定型动力配电箱,落地式安装,其尺寸为900×2000×600(宽×高×厚)。基础型钢用10#槽钢制作,其重量为10kg/m。2.PD1至PD2电缆沿桥架敷设,其余电缆均穿钢管敷设,埋地钢管标准高为-0.2m。埋地钢管至动力配电箱出口处高出地坪+0.1m。  3.4台设备基础标高均为+0.3m,至设备电机处的配管管口高出基础面0.2m,均连接1根长0.8m同管径的金属软管。   4.连接电机处,出管口后电缆的预留长度为1m。电缆头为户内干包式。   5.电缆桥架(200×100)的水平长度为22m。6.配管水平长度见图中括号内数字,单位为m。   7.接地母线采用40×4镀锌扁钢,埋深0.7m,由室外进入外墙皮后的水平长度为0.5m,出地面后至配电箱内的长度为0.8m,室内外地坪无高差。   8.接地电阻要求小于4Ω。   表6.Ⅲ.1中数据为计算该动力安装工程的相关费用。1、根据图示内容和《通用安装工程工程量计算规范》(GB50856-2013)的规定,列式计算配管、电缆敷设、电缆桥架、接地母线的工程量。2、依据《通用安装工程工程量计算规范》(GB50856-2013)的规定和所给出的项目编码,填写“分部分项工程和单价措施项目清单与计价表”。3、依据上述相关定额,计算配电箱、电力电缆YJV×16穿管敷设和接地母线三个项目的综合单价。4、某投标人拟按以下数据进行该工程的投标报价。   假设该安装工程计算出的各分部分项工程工料机费用合计为100万元,其中人工费占10%。安装工程脚手架搭拆的工料机费用,按各分部分项工程人工费合计的8%计取,其中人工费占25%;安全防护、文明施工措施费用,按当地工程造价管理机构发布的规定计2万元,其他措施项目清单费用按3万元计。   施工管理费、利润分别按人工费的55%、45%计。暂列金额1万元,专业工程暂估价2万元(总承包服务费按3%计取),不考虑计日工费用。规费按5%费率计取;税金按税率11%计取。   编制单位工程投标报价汇总表,并列出计算过程。(上述计算过程和结果均保留两位小数)

选项

答案

解析 【1】 (1)钢管Φ25工程量计算:10+7+(0.2+0.1)×2+(0.2+0.3+0.2)×2=19(m)   (2)钢管Φ40工程量计算:8+12+(0.2+0.1)×2+(0.2+0.3+0.2)×2=22(m)   (3)电缆YJV4×16工程量[8+12+(0.2+0.1)×2+(0.2+0.3+0.2)×2+配电箱处预留(0.9+2.0)×2+配电箱处终端头预留1.5×2+设备处预留1×2+设备处终端头预留1.5×2)×(1+2.5%)=[22+5.8+3+2+3]×1.025=35.8×1.025=36.70m(4)电缆YJV4×2.5工程量[10+7+(0.2+0.1)×2+(0.2+0.3+0.2)×2+配电箱处预留(0.9+2.0)×2+配电箱处终端头预留1.5×2+设备处预留1×2+设备处终端头预留1.5×2)×(1+2.5%)=[19+5.8+3+2+3]×1.025=32.8×1.025=33.62m(5)电缆YJV4×50工程量[22+[3-(2+0.1)]×2+配电箱处预留(0.9+2.0)×2+配电箱处终端头预留1.5×2)]×(1+2.5%)=[23.8+5.8+3]×1.025=32.6×1.025=33.42m  (6)电缆桥架200×100工程量计算:22+[3-(2+0.1)]×2=23.8(m)   (7)接地母线工程量计算:   接地母线图示长度=0.8+0.7+0.5+2+5+5=14m   考虑3.9%的附加长度,总长度为=14×1.039=14.55m(8)电缆头制作安装工程量:电缆YJV4×50每根2个电缆头=2个电缆YJV4×16(2根电缆)2×2=4个电缆YJV4×2.5(2根电缆)2×2=4个。【2】 见下表。【2】 (1)配电箱综合单价计算:   配电箱底盘尺寸(0.9+0.6)×2=3(m)   基础型钢10#槽钢的净量:3m×10kg/m=30(kg)消耗量为30×(1+5%)=31.5(kg)[69.66+31.83+0+69.66×(55%+45%)+2000]+{[5.02+1.32+0.41+5.02×(55%+45%)]×30+31.5×3.5}+{[9.62+3.35+0.93+9.62×(55%+45%)]×3} =2171.15+(353.1+110.25)+70.56=2705.06(元/台)说明:配电箱项目特征包括:名称,型号,规格,基础形式、材质、规格,接线端子材质、规格、端子板外部接线材质、规格,安装方式。  工作内容包括:本体安装,基础型钢制作、安装,焊、压接线端子,补刷(喷)油漆,接地。   本题动力配电箱综合单价的计算就是一台配电箱的本体安装,相应的此台配电箱的基础型钢制作、基础型钢安装三项工作内容的费用之和。(2)电力电缆YJV×16穿管敷设综合单价计算:   3.26+1.64+0.05+3.26×(55%+45%)+81.79×(1+1%)=90.82(元/m)(3)接地母线综合单价计算:[71.4+0.9+2.1+71.4×(55%+45%)]×0.1+63×(1+5%)=14.58+66.15=80.73(元/m)【3】 各项费用的计算过程如下:   (1)分部分项工程清单计价合计=100+100×10%×(54%+46%)=110.00(万元)   (2)措施项目清单计价合计:   1)脚手架搭拆费=100×10%×8%+100×10%×8%×25%×(54%+46%)=0.8+0.2=1.00(万元)2)安全防护、文明施工措施费=2.00(万元)   3)其他措施项目费=3.00(万元)措施项清单计价合计=1+2+3=6.00(万元)   (3)其他项目清单计价合计=暂列金额+专业工程暂估价+总承包服务费=1+2+2×3%=3.06(万元)(4)规费=(分部分项工程费+措施项目费+其他项目费)×5%=(110+6+3.06)×5%=5.953(万元)(5)税金=(110+6+3.06+5.953)×11%=125.013×11%=13.751(万元)   (6)投标报价合计=110+6+3.06+5.953+13.751=138.764(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/204268.html

最新回复(0)
