试题四:某工程项目,发包人和承包人按工程量凊单计价方式和《建设工程施工合同(示范文本)》(GF-2017-0201)签订了施工合同,合同工期180天。合同约定:措施费按分部分项工程费的25%计取;管理费和利润为人材机费用之和的16%,规费和税金为人材机费用、管理费与利润之和的13%。开工前,承包人编制并经项目监理机构批准的施工网络进度计划如图4-1所示:

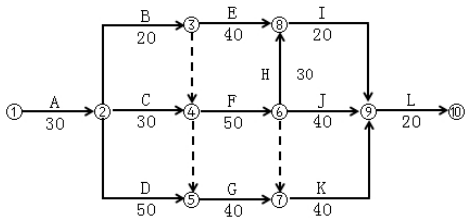

图4-1施工网络进度计划(单位:天)过程中发生了如下事件:事件1:基坑开挖(A工作)施工过程中,承包人发现基坑开挖部位有一处地勘资料中未标岀的地下砖砌废井构筑物,经发包人与有关单位确认,该井内没有任何杂物,已经废弃。发包人、承包人和监理单位共同确认,废井外围尺寸为:长×宽×深=3m×2.1m×12m,井壁厚度为0.49m,无底、无盖,井口简易覆盖(不计覆盖物工程量)。该构筑物位于基底标高以上部位,拆除不会对地基构成影响,三方签署了《现场签证单》。基坑开挖工期延长5天。事件2:发包人负责釆购的部分装配式混疑土构件提前一个月运抵合同约定的施工现场,承包人会同监理单位共同清点验收后存放施工现场。为了节约施工场地,承包人将上述构件集中堆放,由于堆放层数过多,致使下层部分构件产生裂缝。两个月后,发包人在承包人准备安装该批构件时知悉此事,遂要求承包人对构件进行检测并赔偿构件损坏的损失。承包人提岀,部分构件损坏是由于发包人提前运抵现场占用施工场地所致,不同意进行检测和承担损失,而要求发包人额外增加支付两个月的构件保管费用。发包人仅同意额外增加支付一个月的保管费用。事件3:原设计J工作分项估算工程量为400m3,由于发包人提出新的使用功能要求,进行了设计变更。该变更增加了该分项工程量200m3。已知J工作人料机费用为360元/m3,合同约定超过原估算工程量15%上部分综合单价调整系数为0.9;变更前后J工作的施工方法和施工效率保持不变。1.事件1中,若基坑开挖土方的综合单价为28元/m3,砖砌废井拆除人材机单价169元/m3(包括拆除,控制现场扬尘、凊理、弃渣场内外运输),其他计价原则按原合同约定执行。计算承包人可向发包人主张的工程索赔。2.事件2中,分别指出承包人不同意进行检测和承担损失的做法是否正确,并说明理由。发包人仅同意额外增加支付一个月的构件保管费是否正确?并说明理由。3.事件3中,计算承包人可以索赔的工程款为多少元。4.承包人可以得到的工期索赔合计为多少天(写出分析过程)?
选项
答案
解析
1.因废井减少开挖土方体积=3×2.1×12=75.6(m3)
废井拆除体积=75.6-(3-0.49×2)×(2.1-0.49×2)×12=48.45(m3)
工程索赔=169×48.45×(1+16%)×(1+13%)-28×75.6×(1+13%)×(1+25%)=7742.92(元)。
2.(1)承包人不同意进行检测和承担损失的做法不正确。因为双方签订的合同价中包括了检验试验费,承包人应进行检测。由于保管不善导致的损失,应由承包人承担对应的损失。
(2)发包人仅同意额外增加支付一个月的构件保管费,正确。因为发包人负责采购的混凝土构件提前一个月运抵施工现场,仅支付一个月的保管费。
3.工程量的变动率=200/400×100%=50%>15%,超出部分的综合单价应进行调整。
可以索赔的工程款=[400×15×360+(200-400×15%)×360×0.9]×(1+16%)×(1+13%)×(1+25%)=109713.97(元)。
4.事件1基坑开挖遇到未标明的构筑物,属于发包人承担的责任,工期延长5天,索赔成立。
事件3中,原关键线路是ADGKL,J工作有10天的总时差。
按原合同,J工作工程量400m3,工期是40天;变更前后J工作的施工方法和施工效率保持不变。则J工作增加工程量200m3,所需的工期是20天,超过了J工作的总时差10天,则J工作可索赔的工期=20-10=10天。
故承包人可以得到的工期索赔合计10+5=15天。
转载请注明原文地址:https://tihaiku.com/jzgc/204244.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
根据《住宅装饰装修工程施工规范》(GB50327),下列叙述正确的有()A、施工
根据建筑工程施工现场管理动火等级的划分,属于一级动火的情况有()A、禁火区域内
深基坑工程的第三方检测应由()委托。A、建设单位B、监理单位C、设计单位D
根据《建筑工程施工质量验收统一标准》(GB00300),建筑工程质量验收的最小单
根据《建筑工程施工质量验收统一标准》(GB50300),单位工程竣工验收应由()
单位工程施工组织设计应由()主持编制。A、项目负责人B、项目技术负责人C、项
关于砌体工程施工的做法,正确的是()A、宽度为350mm的洞口上部未设置过梁B
下列施工合同文件的排序符合优先解释顺序的是()A、施工合同协议书、施工合同专用条
关于钢筋连接方式,正确的是()A、焊接B、普通螺栓连接C、铆接D、高强螺栓
根据《建筑工程项目管理规范》(GB/T50326),在满足项目管理实施规划要求的
随机试题
Whatistheconversationmainlyabout?[br][originaltext]M:Doyouwanttogo
Astheholidaysapproach,manypeoplearefinishingtheirtravelplans.And
[originaltext]Now,listentoPartTwooftheinterview.W:Right.Researchers
下述哪种睾丸肿瘤属于非生殖细胞肿瘤A.胚胎癌 B.绒毛膜上皮癌 C.恶性畸胎
下列关于患者享有平等医疗权利的表述错误的是A.公民享有平等的生命健康权 B.应
下列各项中,哪两脏可同有血虚的证候?( )A.心、脾 B.肝、脾 C.心、
在工程质量的管理过程中,必须明确相应的责任和义务,这样在发生质量问题时,有所依据
C提示写成隐函数F(x,y,z)=0,即z-x2+y2=0
根据《中华人民共和国民事诉讼法》,下列由人民法院作出的裁定中,可以上诉的有()。
下列有关专业工程分包人主要责任和义务的表述正确的有()。A.就分包工程范围内的
最新回复
(
0
)
