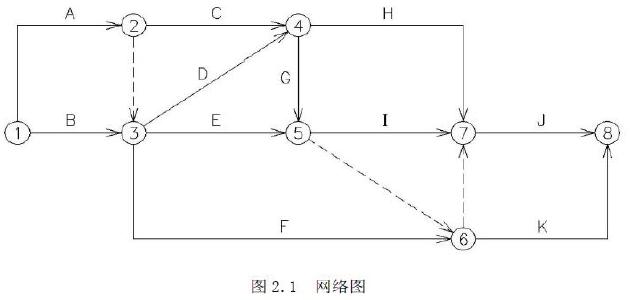

某施工单位编制的某工程网络图,如图2.1所示,网络进度计划原始方案各工作的持续时
某施工单位编制的某工程网络图,如图2.1所示,网络进度计划原始方案各工作的持续时
admin
2022-08-02
41
问题

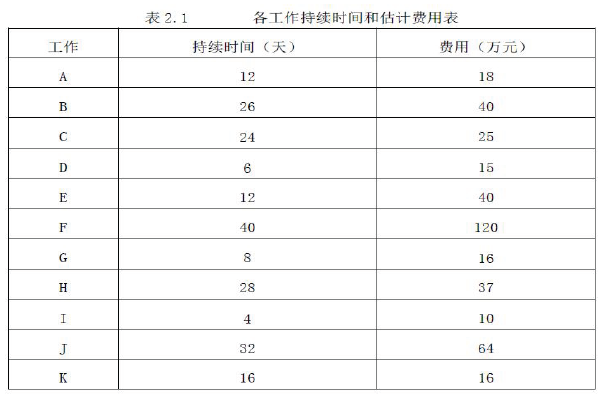

某施工单位编制的某工程网络图,如图2.1所示,网络进度计划原始方案各工作的持续时间和估计费用,如表2.1所示。若施工合同规定:工程工期93天,工期每提前一天奖励施工单位3万元,每延期一天对施工单位罚款5万元。

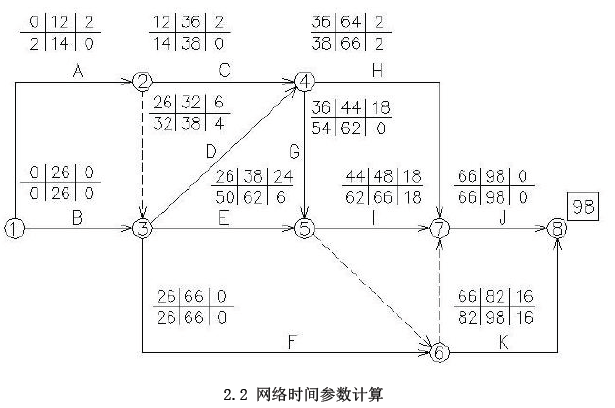

问题:1.在答题纸图2.2上,计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键路线和计算工期。

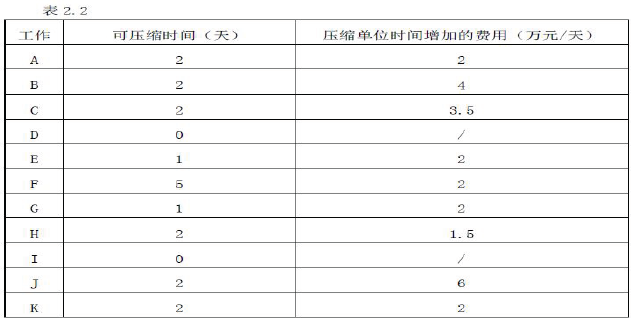

问题2.计算按网络进度计划原始方案实施时的综合费用。问题3.若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用,如表2.2所示。确定该网络进度计划的最低综合费用和相应的关键路线,并计算调整优化后的总工期(要求写出调整优化过程)。
选项
答案
解析
问题1:
关键路线:①―③―⑥―⑦―⑧(或关键工作为B、F、J),工期:98天问题2.原始方案估计费用:18+40+25+15+40+120+16+37+10+64+16=401(万元)延期罚款:5×(98-93) =25(万元);综合费用为:401+25 = 426(万元)问题3.第一次调整优化:在关键线路上取压缩单位时间增加费用最低的F工作为对象压缩2天。增加费用:2天×2万元/天=4万元第二次调整优化:ACHJ与BFJ同时成为关键工作,选择H工作和F工作作为调整对象,各压缩2天。增加费用:2天×(1.5万元/天+2万元/天)=7万元第三次调整优化:ACHJ与BFJ仍为关键工作,选择A工作和F工作作为调整对象,各压缩1天。增加费用:1天×(2万元/天+2万元/天)=4万元优化后的关键线路为:①―③―⑥―⑦―⑧(或关键工作为A、C、H、J)和①―②―④―⑦―⑧(或关键工作为B、F、J)工期:98-2-2-1=93(天);最低综合费用:401+4+7+4=416(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/204231.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
砖砌体工程中,烧结普通砖砌体的砌筑方法有()A、“三一”砌筑法B、铺浆法C、
根据建筑工程施工现场管理动火等级的划分,属于一级动火的情况有()A、禁火区域内
新建民用建筑在正常使用条件下,保温工程的最低保修期限为()年。A、2B、5C
向当地城建档案管理部门移交工程竣工档案的责任单位是()A、建设单位B、监理单位
关于某建筑工程(高度28m)施工现场临时用水的说法,正确的是()A、现场临时用水
单位工程完工后,施工单位应在自行检查评定合格的基础上,向()提交竣工验收报告。A
根据《建设T程项目管理规范》(GB/T50326),分部分项工程实施前,应由()
根据《建筑工程施工质量验收统一标准》(GB00300),建筑工程质量验收的最小单
建筑工程施工项目质量控制内容包括:①工序质量;②检验批质量;③分项工程质量;④分
关于吊顶工程的说法,正确的是()。A、吊顶工程的木龙骨可不进行防火处理 B、
随机试题
Whenitcomestovideogamesandapps,what’saparenttodo?Ontheonehan
[originaltext]Aroundtheworldmoreandmorepeoplearetakingpartindang
【B1】[br]【B2】A、suggestionB、contextC、abstractD、informationD词语辨析题。information
干粉灭火系统驱动装置检查内容正确的有()。A.检查驱动装置的位置与固定方式是否
“因此、危险”的正确读音是()A.yīncíwéixiǎn B.yīncǐw
腭裂术中凿断翼钩的目的是A.提高语言功能 B.减张 C.加强腭咽闭合 D.
旅游的灵魂是文化,文化必须依靠()作为载体才能传承下来,发展下去A.文字 B.
儿童文学创作一般来说有四种视角,郑春华的《大头儿子和小头爸爸》属于( )视角。
收益性物业价值的高低,主要取决于()。A:未来净收益的大小B:账面净收益的大小
(2021年真题)生产经营单位与从业人员订立的免除或者减轻其对从业人员因生产安全
最新回复
(
0
)
