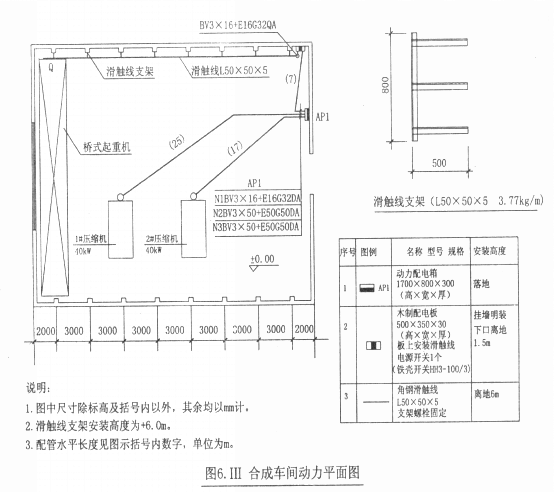

III.电气和自动化控制工程 【背景材料】某化工厂合成车间动力安装工程,如图6

admin2022-08-02  27

问题 III.电气和自动化控制工程【背景材料】某化工厂合成车间动力安装工程,如图6.Ⅲ所示。1.AP1为定型动力配电箱,电源由室外电缆引入,基础型钢采用10#槽钢(单位重量为10㎏/m)。2.所有埋地管标高均为-0.2m,其至AP1动力配电箱出口处的管口高出地坪0.1m。设备基础顶标高为+0.5m,埋地管管口高出基础顶面0.1m,导线出管口后的预留长度为1m,并安装1根同口径0.8m长得金属软管。3.木质配电板引至滑触线的管、线与其电源管、线相同,其至滑触线处管口标高为+6m,导线出管口后的预留长度为1m。4. 滑触线支架采用螺栓固定,两端设置信号灯。滑触线伸出两端支架的长度为1m。5.表中数据为计算该动力工程的相关费用:管理费和利润分别按人工费得55%和45%计。6.分部分项工程量清单的统一编码为:问题:    1.根据图示内容和《通用安装工程工程量清单计算规范》的规定,计算相关工程量和编制分部分项工程量清单。将配管、配线和滑触线的计算式填入答题纸上的相应位置,并填写答题纸表6.Ⅲ.1“分部分项工程量清单”。表6.Ⅲ.1             分部分项工程量清单2.假设滑触线清单工程量为60m,依据上述相关费用计算该项目的综合评价,并填入答题纸表6.Ⅲ.2中。 表6.Ⅲ.2            分部分项工程量清单综合单价分析表(计算过程和结果均保留两位小数)

选项

答案

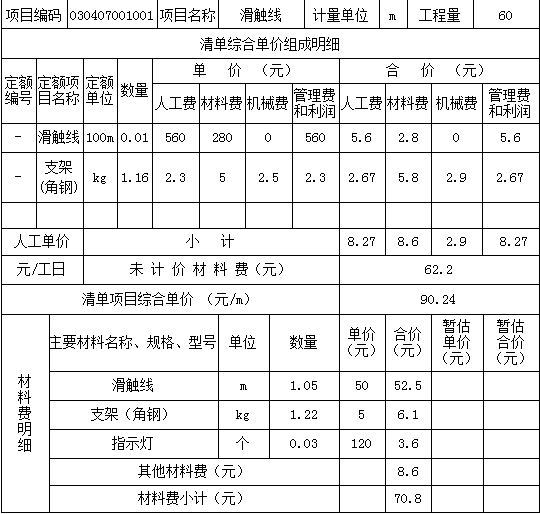

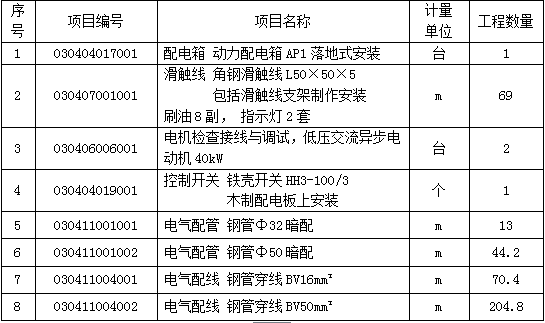

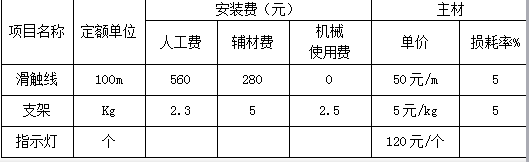

解析 问题1:1.钢管Φ32工程量计算:  (0.1+0.2+7+0.2+1.5)+(6-1.5-0.5)=9+4=13(m)2.钢管Φ50工程量计算:  25+17+(0.2+0.5+0.1+0.2+0.1)×2=44.2(m)3.导线BV16mm2工程量计算:  13×4+(1.7+0.8+0.5/2+0.3+0.5/2+0.3+1) ×4=70.4(m)4.导线BV50mm2工程量计算:  44.2×4+(1+1.7+0.8) ×4×2=204.8(m)5.角钢滑触线L50×50×5工程量计算:  (7×3+1+1)×3=69(m)表6.Ⅲ.1                分部分项工程量清单问题2:表6.Ⅲ.2            分部分项工程量清单综合单价分析表
