某交通设施项目备选方案为沿河线路与越山线路。两条线路设计平均车速都提高了50km

admin2022-08-02  35

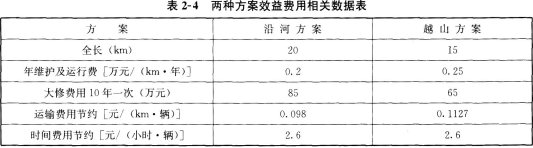

问题 某交通设施项目备选方案为沿河线路与越山线路。两条线路设计平均车速都提高了50km/小时,日平均流量为6000辆。两方案寿命期均为30年且无残值,基准收益率设定为8%。项目投资为国家财政直接投入,无建设期贷款。沿河线路方案初始投资为490万元(人民币)。 越山线路项目投资构成中建筑安装工程费为设备购置费用的70%,其他费与预备费合计为88.23万元。设备购置费用由引进设备费用和国产设备费用两部分组成。引进设备(F0B)原价折合人民币166万元;进口设备从属费用中:海上运输费费率为6%,银行财务费费率为4‰,外贸手续费费率为1.5%,关税税率为22%,增值税税率为179,国际运输保险费为4。808万元;国内运杂费费用6.61万元;现场保管费费率为2‰。 国产设备为非标准设备,设备制造过程材料费35万元(人民币),加工费8万元,辅助材料费7万元,外购配套件费用2万元,设计费用5万元,专用工具费率为3%,废品损失费率为1%,包装费费率为5‰,利润率为5%,销项税税率为0%。 有关项目的其他数据见表2—4。问题: 1.计算越山方案设备购置费,初期投资费用估算额。 2.利用全寿命周期成本分析CE法比较两方案的优劣,并作出方案选择(计算过程结论保留2位小数)。

选项

答案

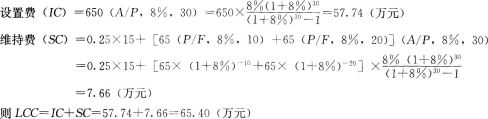

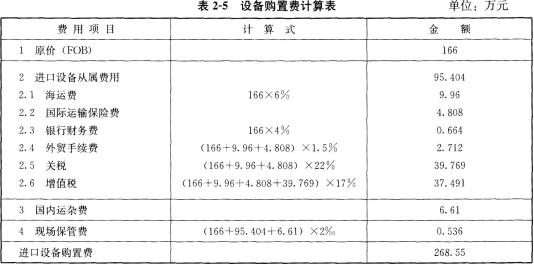

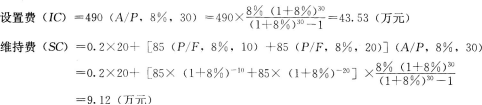

解析 问题1: (1)计算进口设备购置费见表2-5。(2)计算国产非标准设备购置费: 非标准设备原价=([(材料费+加工费+辅材费)×(1+专用工具费率)×(1+废品损失费率)+外购配件费]×(1+包装费率)-外购配件费)×(1+利润率) +销项税金+设计费+外购配件费 ={[(35+8+7)×1.03×1.01+2]×1.005-2}×1.05+5+2 =61.90(万元) 设备购置费=进口设备购置费+国产设备购置费=268.55+61.90=330.45(万元) (3)计算越山方案投资费用估算值: 建筑工程费+安装工程费=330.45×70%=231.32(万元) 投资费用值=设备购置费+建安工程费+其他费+预备费+建设期贷款利息 =268.55+61.90+231.32+88.23 =650(万元) 问题2: 沿河线路方案: (1)列出系统效率(SE)项目: 时间费用节约=6000×365×20/50×2.6÷10000=227.76(万元/年) 运输费用节约=6000×365×20×0.098÷10000=429.24(万元/年) 则SE=227.76+429.24=657(万元/年) (2)列出寿命周期成本(1CC)项目,其中:则-------1CC=IC+SC=43.53+9.12=52.65(万元) (3)计算费用效率(CE):越山线路方案: (1)列出系统效率(SE)项目: 时间费用节约=6000×365×15/50×2.6÷10000=170.82(万元/年) 运输费用节约=6000×365×15×0.1127÷10000=370.22(万元/年) 则SE=170.82+370.22:541.04(万元/年) (2)列出寿命周期成本(1CC)项目,其中:(3)计算费用效率(CE):比较两方案的费用效率(CE),12.48>8.27.则应选择沿河线路。
转载请注明原文地址:https://tihaiku.com/jzgc/204025.html

最新回复(0)
