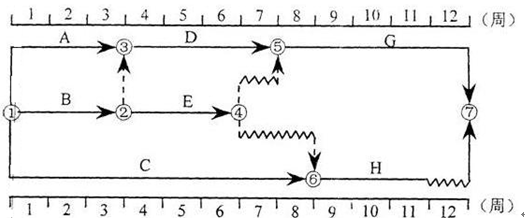

某工程双代号时标网络计划如下图所示,其中工作E的自由时差为( )。 A.0

admin2022-08-02  18

问题 某工程双代号时标网络计划如下图所示,其中工作E的自由时差为(   )。A.0B.1周C.2周D.3周

选项 A.0
B.1周
C.2周
D.3周

答案 B

解析 2021教材P133
知识点:时标网络计划中时间参数的判定。在双代号时标网络计划中,当一项工作的紧后工作当中紧接着的都是虚工作的时候,其自由时差为虚工作波形线长度的最小值,自由时差为1
转载请注明原文地址:https://tihaiku.com/jzgc/187055.html

最新回复(0)
