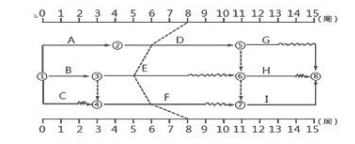

某工程双代号时标网络计划如下图所示,第 8 周末进行实际进度检查的结果如图中实际

admin2022-08-02  34

问题 某工程双代号时标网络计划如下图所示,第 8 周末进行实际进度检查的结果如图中实际进 度前锋线所示,则正确的结论有( )。A.工作D拖后2周,不影响工期B.工作E拖后3周,影响工期C.工作F拖后2周,不影响紧后工作D.工作F拖后2周,影响总工期E.总工期预计会延长2周

选项 A.工作D拖后2周,不影响工期
B.工作E拖后3周,影响工期
C.工作F拖后2周,不影响紧后工作
D.工作F拖后2周,影响总工期
E.总工期预计会延长2周

答案 CE

解析 工作 D 是关键工作,拖后 2 周,影响工期 2 周,故 A 错误;工作 E 拖后 3 周, 工作 E 有总时差 3 周,不会影响总工期,故 B 错误;工作 F 拖后 2 周,总时差和自由时差都 是 2 周,不影响紧后工作,也不影响总工期,故 D 错误。
转载请注明原文地址:https://tihaiku.com/jzgc/183862.html

最新回复(0)
