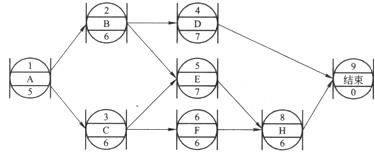

网络计划如下图所示,可以判断关键工作为( )。 A、工作B、C B、工作B、

最全题库2022-08-02  28

问题 网络计划如下图所示,可以判断关键工作为( )。A、工作B、CB、工作B、DC、工作C、FD、工作A、BE、工作E、H

选项 A、工作B、C
B、工作B、D
C、工作C、F
D、工作A、B
E、工作E、H

答案 ADE

解析 2018版教材P150
在双代号网络计划和单代号网络计划中,关键路线是总的工作持续时间最长的线路。该线路在网络图上应用粗线、双线或彩色线标注。故按照我们的快算法,首先从左至右,发现关线线路有两条,即:1-2-5-8-91-3-5-8-9因此ABCEH作均为关键工作,只有FD不是关键工作所以本题答案为ADE
