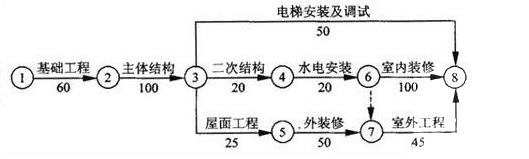

某工程网络计划如下图所示:上述施工网络计划中,屋面工程的总时差和自由时差分别为(

最全题库2022-08-02  32

问题 某工程网络计划如下图所示:上述施工网络计划中,屋面工程的总时差和自由时差分别为(  )天A、0和0B、20和0C、20和20D、0和20

选项 A、0和0
B、20和0
C、20和20
D、0和20

答案 B

解析 2018版教材P145
三、时差总时差指的是在不影响总工期的前提下,本工作可以利用的机动时间。自由时差指的是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。
该网络计划中的关键路线为:基础工程—主体工程—二次结构—水电安装—室内装修。屋面工程不影响总工期的机动时间为20天,自由时差是不影响其紧后工作外装修最早开始时间的机动时间,二者之间的时间间隔为0,所以自由时差为0天。
