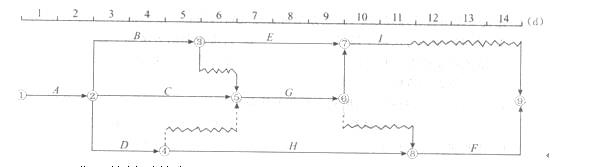

某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。 A
某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。 A
admin
2022-08-02
49
问题
某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
A、工作B的总时差为3B、工作c的总时差为2C、工作D为关键工作D、工作E的总时差为8E、工作G的自由时差为2
选项
A、工作B的总时差为3
B、工作c的总时差为2
C、工作D为关键工作
D、工作E的总时差为8
E、工作G的自由时差为2
答案
ABC
解析
2018版教材P125
工作G的自由时差是0,因为波线形没有,所以E错误工作E的总时差等于其后所有关键线路上波线长度的最小值,后面只有一条线路即7-9,而7-9的自由时差为3,所以E的总时差为3,而不是8,所以D错误工作C的总时差 2与3中选最小值 所以是等于2的.AB请同样的进行分析,AB是正确的B的总时差可以看B后面有几条链接,分别是BEI(这条线路上B的总时差是0+0+3=3),BG(有一个虚线)F(这条线路是0+1+0+2=3),以及BGI这条线路是0=1=0=3=4,所以最小值为3,B的总时差为3
转载请注明原文地址:https://tihaiku.com/jzgc/1782252.html
本试题收录于:
一级建造师项目管理题库会计365分类
一级建造师项目管理
会计365
相关试题推荐
不属于建设工程项目总投资中建设投资的是( )。A.土地使用费 B.涨价预备费
实物量法是依据( )的项目划分及工程量计算规则,先计算出分部分项工程量,然后套
估算分项工程人、料、机费用时,为保证估价的正确和合理性,( )应包括制定施工计
某拟建项目的建筑安装工程费为500万元,设备及工器具购置费为30万元,工程建设其
确定完分包工作内容后,承包商发出分包询价单,分包询价单实际上与工程招标文件基本一
根据《建设工程工程量清单计价规范》GB50500--2013,关于计日工的说法,
建筑安装工程费中的人工费不包括生产工人的( )。A.高温作业临时津贴 B.医
下列费用中,属于建设工程静态投资的是( )。A.基本预备费 B.涨价预备费
根据《建设工程工程量清单计价规范》GB50500--2013编制的工程量清单中,
某工程采用《建设工程工程量清单计价规范》,招标人提供的工程量清单中挖土方的工程量
随机试题
Lookattheformbelow.YouwillhearamancallinghisHeadOfficeaboutarrang
AttheinternationalterminalforNorthwestAirlinesatJohnF.KennedyInternati
下列属于隧道附属构造的是()。A.洞身衬砌 B.给水排水 C.照明设施 D
特发性血小板减少性紫癜破坏血小板的主要场所:A.骨髓 B.肝脏 C.血
证券产品选择的基本原则包括()。 Ⅰ.收益性原则Ⅱ.安全性原则Ⅲ.适用性原则Ⅳ
相关配套设施达到生活方便程度通常是指()。(2011年真题)A.500m半径
慢性呼吸衰竭患者机械通气的指征,错误的是A.PaCO2进行性升高 B.Pa
下列各种生理功能的调节,与下丘脑有关的是A.体温的恒定 B.水平衡 C.觉醒
根据财政政策调节经济周期的作用,财政政策划分为()。A.自动稳定的财政政策
我国目前面临的主要区域生态问题有( )。A.水土流失 B.自然灾害 C.生
最新回复
(
0
)
