某施工单位承担了一项传输设备安装工程,共有2个站,合同约定工期70天。项目部编制
某施工单位承担了一项传输设备安装工程,共有2个站,合同约定工期70天。项目部编制
admin
2022-08-02
45
问题

某施工单位承担了一项传输设备安装工程,共有2个站,合同约定工期70天。项目部编制了进度计划见下图,资源设备见下表。施工单位项目经理及其他人员的人员成本按平均600元/天计算。本工程单机和系统调试租赁同一仪表。租赁费用为2000元/天。

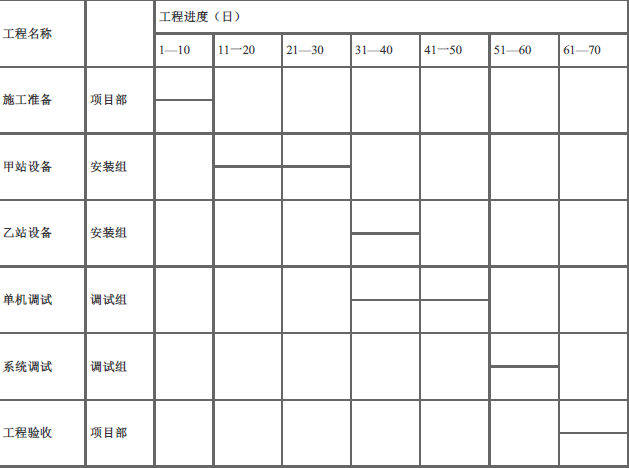

图5 进度计划横道图
工程开始后,各队每天完成的工作量与计划相同。进行到第35天,项目部接建设单位封网通知,自次日起停工3天。进行到第45天,因使用不当造成仪表故障,停工4天。仪表维修费用5000元计入当日成本。停工期间,人员费用按正常人工成本50%计算,仪表使用费按原价计算。为了赶工项目经理部系统测试人员从第1天晚上开始加班,连续6个晚上,每晚加班完成的工程量相当于正常日完成工作量的50%。人工成本与正常人工成本相同,仪表不计使用费。问:1.计算本工程每10日的计划工作预算成本(BCWS)2.绘制时间-计划预算成本累计曲线。(曲线中需注明每10日末的累计值)3.分别计算第40日末、第60日末的已完成工作实际成本(ACWP)4.分别计算第40日末、第60日末的已完成工作预算成本(BCWP)5.计算本工程施工单位可索赔的费用及工期。6.计算程实际工期。
选项
答案
解析

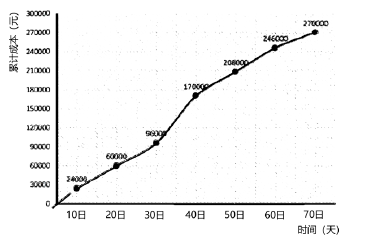

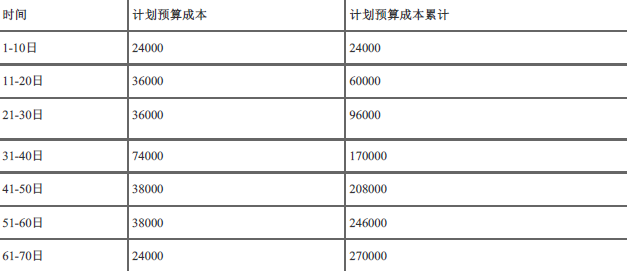

1.每10日的计划工作预算成本(BCWS)计算如下:(1)1-10日: (1+3)×10×600元=24000元(2)11-20日:(1+5)×10×600元=36000元(3)21-30日:(1+5)×10×600元=36000元(4)31-40日:(1+5)×10×600+(1+2)×10×600+10×2000元=74000元(5)41-50日:(1+2)×10×600+10×2000元=38000元(6)51-60日:(1+2)×10×600+10×2000元=38000元(7)61-70日:(1+3)×10×600元=24000元2.时间-计划预算成本累计如下表:
3.(1)第40日ACWP=96000+(74000/10)×7+(1+5)×3×600×50%+(1+2)×3×600×50% +3×2000=161900元(2)第60日ACWP=208000+3×[(1+5)×600×50%+(1+2)×600×50%+2000]+4×[(1+2)×600×50%+2000]+5000+3×[(1+2)×600×2+2000]=255500元4.(1)第40日BCWP:96000+74000/10 × 7 =147800元(2)第60日BCWP:208000+3 ×(1+50%)× 38000/10=225100元5.封网属于建设单位应承担的责任,且停工3天致使总工期增加3天;故:(1)可索赔工期3天(2)可索赔费用:3×[(1+5)×600×50%+(1+2)×600×50%+2000]=14100元6.本工程实际工期:70+3+4-6×50%=74天
转载请注明原文地址:https://tihaiku.com/jzgc/165983.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
指数按其编制方法的不同,可分为()。A:总指数、个体指数 B:综合指数、平均数
在编制措施项目清单时,关于钢筋混凝土模板及支架费项目,应在清单中列明()。A:项
在编制分部分项工程量清单时,关于砖砌体工程中有关砂浆的内容,在特殊说明中可不描述
在概算指标编制时,关于不同类型工程应选取的计算单位,下列说法中符合要求的是()。
关于竣工结算的编制与审查的说法中,错误的是()。A:单位工程竣工结算由承包人编制
根据我国现行合同条件,关于工程索赔的说法中,正确的是()。A:监理人未能及时发出
组成建设工程施工合同的文件包括:①中标通知书,②投标函及其附录,③合同协议书,④
编制某工程施工图预算,套用预算定额后得到的人工、甲材料、乙材料、机械台班的消耗量
下列费用项目中,不在单位工程施工图预算编制范围之内的是()。A:构筑物建筑工程费
《建设工程工程量清单计价规范》(GB50500-2008)规定,招标时用于合同约
随机试题
Howdowegetmorepeopletoincreasetheirconsumptionofiron-richfoods?
[originaltext]W:Mr.Smith,Dr.Millerwillhavetochangeyourappointmentto
[audioFiles]audio_eusm_j73_001(20082)[/audioFiles]A、Shedoesalotofhershopp
Thereisnodenyingthatstudentsshouldlearnsomethingabouthowcomputers
某项目合同工期为10个月,工地维护清洁费用合同金额为2400元,则每月支付240
试述精神分析学派对神经症的解释。
男性,79岁,发现血压升高20年,口服降压药物。现因头晕、胸闷、气促、胸痛6h来
人的身心发展包括两方面:一是{}的发展,二是{}的发展。
久期是用来衡量债券的价格对()变动的敏感性指标。A.收益率 B.汇率风险
对称三相电路在任一瞬间三个负载的功率之和都为零。
最新回复
(
0
)
