某施工单位承接了一线路工程,包括管道线路和直埋线路,开工前,施工单位进行了现场摸

admin2022-08-02  52

问题 某施工单位承接了一线路工程,包括管道线路和直埋线路,开工前,施工单位进行了现场摸底,并根据摸底报告和施工合同进行了施工图设计内部会审,会审内容包括施工图设计是否完整.齐全,是否符合国家有关工程建设的法律法规和强制性标准的要求,施工图中穿越铁路、公路、桥梁、河流等技术方案的可行性,确认设计文件符合施工合同、相关规定和强制性标准的要求,施工图纸和设计文件没有问题,工程按计划开工。  路由复测阶段,施工单位根据批准的施工图设计文件,对路由走向及敷设方式、敷设位置、环境条件及配套设施(包括中继站站址)的安装地点等内容进行了核查;施工过程中,施工单位严格按照批准的施工方案,制定了公路上施工的安全措施,监理对此进行检查并要求查阅光缆进出场检验检测记录,施工单位以与监理单位无合同关系拒绝提供;后续直埋线路施工过程中突遇暴雨,施工单位为避免光缆沟被冲垮造成损失在质检员监督下进行回填,并对缆沟回填工作录像留底备查,后期监理拒绝为该隐蔽工程签字;工程完成后,测试发现部分路段光缆接头损耗值偏大,施工单位进行整改,最终工程如期完工。问题:1.施工单位对设计文件的内部审查还需包括哪些?2.施工单位路由复测还应该包括哪些内容?3.简述公路施工安全防护措施?4.绘制光缆接头损耗大的因果分析图?5.施工单位拒绝配合监理工作的做法是否正确?监理单位拒绝为施工单位签字是否正确?

选项

答案

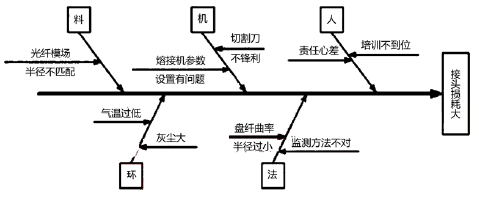

解析 1.施工图设计是否有误,各组成部分之间有无矛盾;  工程项目的施工工艺流程和技术要求是否合理;  对于施工图设计中的工程复杂、施工难度大和技术要求高的施工部分及应用新技术、新材料、新工艺的部分,分析现有施工技术水平和管理水平能否满足工期和质量要求;  分析施工项目所需主要材料、设备的数量、规格、供货情况能否满足工程要求找出施工图上标注不明确的问题并记录;工程预算是否合理2.核定和丈量各种敷设方式的地面距离  核定光(电)缆穿越障碍物的具体位置及技术措施;  核定防雷 、防白蚁、防强电、防腐等地段的长度、措施及实施的可能性;  核定沟坎保护的地点和数量;  核定管道光(电)缆占用管孔位置;  根据环境条件,初步确定接头位置;为光(电)缆的配盘、光 (电)缆分屯及敷设提供必要的数据资料;  修改、补充施工图。3.1)现场施工人员应严格按照批准的施工方案,在规定的区域内进行施工,作业人员 应服从交警的管理和指挥,协助搞好交通安全工作,同时还要保护好公路设施。  2)每个施工地点都应设置安全员,负责按公路管理部门的有关规定摆放安全标志,观察过往车辆并监督各项安全措施执行情况,安全标志尚未全部摆放到位和收工撤离收取安全标志时应特别注意,发现问题及时处理。在夜间、雾天或其他能见度较差的气候条件下禁止施工。所有进入施工现场的人员必须穿戴符合规定的安全标志服,施工车辆应装设明显标志(红旗等)。  3)施工车辆应按规定的线路和地点行驶、停放 ,严禁逆行。  4)各施工地点的占用场地应符合高速公路管理部门的规定。  5)每个施工点在收工时,必须认真清理施工现场,保证路面上清洁。4.5.1)施工单位拒绝配合监理工作的做法不正确  理由:根据相关规定,被监理企业应当接受监理企业的监理,按照要求提供完整的原始记录、检测记录 等技术、经济资料,并为其开展工作提供方便。2)监理单位拒绝为施工单位签字是正确的  理由:根据相关规定,监理工程师在关键部位或关键工序的施工过程中应进行旁站检查,确认合格后才能签字。在本案中,监理工程师不签字是履行职责的表现
转载请注明原文地址:https://tihaiku.com/jzgc/165939.html

最新回复(0)
