某地级市中心机房电源设备安装,工期 5 周(每周工作时间按 7 天计),项目部制

admin2022-08-02  48

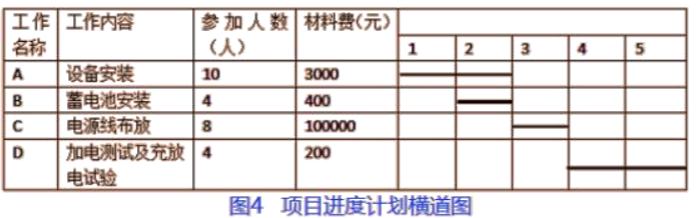

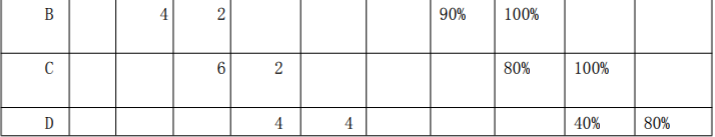

问题 某地级市中心机房电源设备安装,工期 5 周(每周工作时间按 7 天计),项目部制订的进度计划见图 4。本项目实际发生的材料费与表中所列材料费一致,由施工单位采购,并按照工作量平均分摊;施工单位人工成本为 500 元/天·人。本工程实施过程中,项目部每周实际参加人数及周末统计的已完成工作量比例见表 4。问题:1.分别计算第 1 周末和第 5 周末的计划工作预算费用(BCWS)。2.分别计算第 1 周末和第 5 周末的已完工作预算费用(BCWP)。3.分别计算第 1 周末和第 5 周末的已完工作实际费用(ACWP)。4.分别计算第 1 周末和第 5 周末的费用偏差(CV)和进度偏差(SV),并说明费用和进度情况。

选项

答案

解析 1.答:
第 1 周末 BCWS=10×7×500+3000×1/2=36500 元
第 5 周末 BCWS=(10×2×7+4×7+8×7+4×7×2)×500+3000+400+100000+200=243600 元
2.答:
第 1 周末 BCWP=(10×2×7×500+3000)×70%=51100 元
第 5 周末 BCWP=10×2×7×500+3000+4×7×500+400+8×7×500+100000+(4×2×7×500+200)×80%=237960 元
3.答:
第 1 周末 ACWP=14×7×500+3000×70%=51100 元
第 5 周末 ACWP=(14+10+4+2+6+2+4+4)×7×500+3000+400+100000+200×80%=264560 元
4.答:
第 1 周末:CV=BCWP-ACWP=51100-51100=0
SV=BCWP-BCWS=51100-36500=14600
CV=0,成本持平;SV>0,进度提前。
第 5 周末:CV=BCWP-ACWP=237960-264560=-26600
SV=BCWP-BCWS=237960-243600=-5640
CV<0,成本超支;SV<0,进度滞后。
转载请注明原文地址:https://tihaiku.com/jzgc/165373.html

最新回复(0)
