某电信工程公司承担了200个3G移动基站的安装工程,内容包括传输设备、电源设备、

admin2022-08-02  27

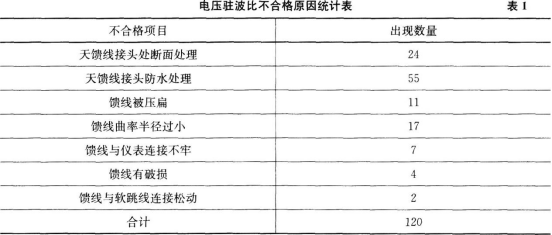

问题 某电信工程公司承担了200个3G移动基站的安装工程,内容包括传输设备、电源设备、基站设备及天馈线安装。部分基站设备与原有2G设备共站安装,需进行电源割接。施工过程中,项目经理到工地去巡视检查,看到了以下现象:甲工地,两个工人正站在一个梯子整理走线架上的线缆,一个工人在对地钻孔后随手把电钻放到地上,去搬电池架;乙工地,一个工人用电烙铁焊接告警端子后把烙铁放置在设备机架顶上;丙工地,铁塔周围设置了警示区,3个工人身着长袖工装正在铁塔上安装天馈线,有2人为行动方便摘掉了安全带。项目经理在各工地都向带班人员指出了错误的做法并要求整改。在进行天馈线测试时发现有很多条天馈线电压驻波比不合格,技术人员对产生的原因进行了统计分析,见表1。【问题】1.指出施工人员做法的错误之处,说明正确做法。2.绘制天馈线驻波比不合格原因的排列表。3.指出影响天馈线驻波比指标的主要因素。4.说明本工程电源割接工作应注意的事项。

选项

答案

解析 1.施工人员的错误之处及正确做法:(1)甲工地两个施工人员不能同时站在一个梯子上作业,应该各站一个梯子上或者只有一个人站在梯子上;施工机具电钻不能随意放置,使用完毕后应摆放整齐或放在工具箱里。(2)乙工地,施工机具烙铁不能随意放置在机架上,使用完毕后应摆放整齐或放在工具箱里。(3)丙工地,从事铁塔等高空作业的人员必须系牢安全带。 2.天馈线驻波比不合格原因排列表,见表5。3.影响天馈线驻波比指标的主要因素为天馈线接头防水处理、天馈线接头处断面处理、馈线曲率半径过小。4.机房内施工电源割接时应注意以下事项:使用的工具应做好绝缘防护;通电前应检查新装设备,确保新设备电源系统无短路、接地、错接无故障时,确认输入电压正常时,方可进行电源割接工作。
