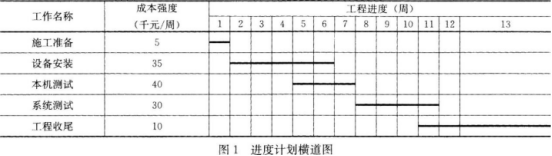

问题 2016年6月A施工单位中标一项传输设备安装工程,建安工程费100万元,其中材料费30万元,(建设单位提供)施工费为建安工程费扣除材料费的80%,最终合同款为56.84万元,其中施工费56万元,安全生产费用0.84万元,合同工期为:2016年7月1日~2016年10月14日,未约定保修期,项目经理部编制的进度计划横道图如图1所示。工程如期进行,系统测试时发现一段光缆衰减过大,不能满足设备要求:建设单位于2016年9月1日决定增加一个中继站及10km管道光缆,仍由A施工单位施工,施工费按照招投标确定的打折比例结算。增加的设备由建设单位提供,材料由施工单位采购,设计单位修正了设计,增加了两个单向工程设计,主要费用预算如下:(1)中继站设备安装工程设备费50万元,建安费5万元,其中材料费3.5万元。(2)管道光缆工程建安费20万元,其中材料费15万元。A施工单位接受了中继站设备安装工程的施工任务,拒绝了管道光缆的施工任务,建设单位将管道光缆的任务另行委托给了B施工单位。本工程除以上变更之外,其他工作与原设计相同。工程最终于2016年10月9日完成,A施工单位同时将竣工技术文件和工程结算文件报送建设单位,工程于2016年10月24日初验后进入试运行,2017年2月20日完成终验后于次日零时正式投入使用。【问题】1.根据横道图用直方图形式绘制,按周编制成本计划。2.根据横道图绘制计划时间—成本累计曲线。3.A单位拒绝管道光缆施工是否合理4.双方签约的合同价款56.84万元是否符合规定说明原因并写出计算过程。5.计算A施工单位的最后结算价款及本工程的保修金。6.建设单位应分别在何时完成A施工单位结算文件的审定和保修金外的工程款的支付

选项

答案

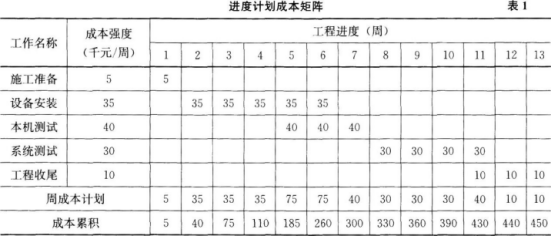

解析 1.根据进度计划横道图,绘制进度计划成本矩阵,如表1所示。成本周计划直方图,如图2所示。2.绘制计划时间一成本累计曲线,如图3所示。3.A单位拒绝管道光缆施工是合理的。理由:A单位中标的是通信设备安装工程,而管道光缆施工属于通信线路施工工程,超出了原有合同范围。4.双方签订的合同价款不合规定,这是因为根据相关文件规定,安全生产费用应按建筑安装工程费的1.5%计取,属于不可竞争费用。合同价款=(100-30)×80%(施工费)+100×1-5%(安全生产费)=57.5万元。5.计算最终结算价款时,先计算增加的中继站设备安装工程费用:新增工程价款=(5-3.5)×80%(施工费)+5×1.5%(安全生产费)+3.5(A采料)=1.2+0.075+3.5=4.775万元。最终结算价款=57.5(原合同价款)+4.775(新增价款)=62.275万元。工程保修金应为最终结算价款的5%,即:62.275×5%=3.11375万元。6.因为工程价款在500万以下,按照有关规定应从接到工程竣工结算报告或资料之日起20d内完成审计,即2016年10月29日前完成结算文件审定。按照有关规定,工程初验后3个月之内,双方按照合同价款、合同价款调整内容以及索赔事项,进行工程价款结算,即2017年1月24日前完成工程款的支付。
转载请注明原文地址:https://tihaiku.com/jzgc/164583.html

最新回复(0)
