背景资料:某DWDM传输设备安装工程由甲、乙、丙、丁四个站组成,其中甲站、丁站为

admin2022-08-02  24

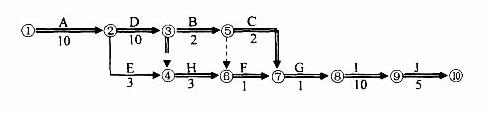

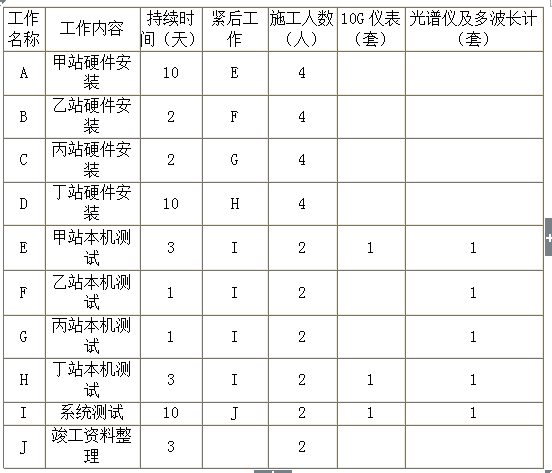

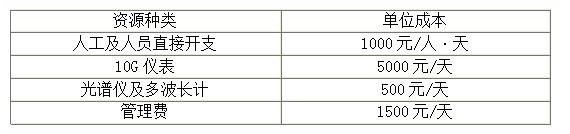

问题 背景资料:某DWDM传输设备安装工程由甲、乙、丙、丁四个站组成,其中甲站、丁站为终端站,乙站、丙站为光放站。本工程新建一套公务系统、一套网管系统,施工单位承包方式为包工不包料。项目经理对工程进行工作分解后,根据工程量列出了工作的持续时间,所需主要资源以及工作的工艺关系如下表所示:本工程的资源配置为:最多能投入6人、各种仪表1套,工程计划工期42天。据此,项目经理经安排后绘出了双代号网络图如下:施工单位的资源成本如下表(其它成本不计):本工程在实施过程中发生了如下事件:事件一:由于设计单位疏忽,工程中发现甲站走线位置与机房实际情况不符,修改设计造成甲站安装增加了4人·天的工作量;建 设工程 教育网事件二:丁站本机测试时发现一块光波长转换器机盘的发光功率不合格,需要厂家更换,停工5天;事件三:在整理竣工资料期间,由于施工人员参加职称考试,造成工期延误2天。1.按照项目经理部的安排,在答题卡上重新绘制网络图,标出各工作的时间参数,在图中用双箭线标出关键路径并计算本程的计算工期。时间参数的格式为:(新大纲是不是已删除双箭线网络图?)本题1-3问参考《项目管理》2.根据图中的安排分别计算人工及人员直接开支成本、仪表成本、管理成本和总计划成本。3.利用改变工作之间组织关系的方法对图中的安排进行工期优化,绘出优化后的双代号网络图并用双箭线标出关键路径,计算优化后的工期。建设 工程教 育网4.分别指出本工程中的三个事件是否可以向建设单位提出索赔要求并简要说明理由,计算本工程可索赔的工期。P311案例1L4201045.本工程的系统测试项目包括哪些?P121

选项

答案

解析 1.(本小题8分)(关键路径2分,时间参数两个1分,共5分)本工程的计算工期为42天(1分)2.(本小题4分)人工及人员直接开支成工=(4×10+2×4+2×4+10×4+3×2+1×2+1×2+3×2+10×2+5×2)×1000=142000元(1分)仪表成本=(3+3+10)×5000+(3+1+1+3+10)×500=89000元(1分)管理成本=42×1500=63000(1分)总计划成本=142000+89000+63000=294000(1分)3.(本小题8分)(绘出网络图4分,二条关键路径各1分,共2分)本工程优化后的计算工期为40天(2分)。4.(本小题7分)建设工 程教 育网事件一可以向建设单位提出索赔要求(1分),因为是设计单位的原因(1分)。事件二可以向建设单位提出索赔要求(1分),因为是设备厂商的原因(1分)。事件三不可以向建设单位提出索赔要求(1分),因为是施工单位自身的原因(1分)。本工程可以索赔的工期为:1+5=6天(1分)5.(本小题3分)①系统误码测试②系统输出抖动测试③信噪比测试④公务功能测试⑤网管功能测试(一项1分,最高3分)
转载请注明原文地址:https://tihaiku.com/jzgc/163755.html

最新回复(0)
