背景资料:某光缆线路工程采用直埋敷设方式,途中需穿越生态环境脆弱的国家级生态保护区,部分路段沿电气化铁路敷设。施工单位对施工方案进行了策划,编制了详细的施工组织设计,工程顺利开工。建设 工程 教育网施工过程中发生部分路由变更,使得工程停工10天,窝工损失5万元;增挖光缆沟用25天,增加费用5万元;建设单位要求在50km路段内同沟增设一条24芯光缆,增加费用7万元;顶管机故障延误工期5天,损失2万元。测试中发现部分光缆对地绝缘不合格,且光纤接续衰减过大,不合格接续点的统计数据如下:
技术负责人组织人员分析原因后,采取了相应的纠正措施,光纤接续衰减达到了指标要求。1.本工程的组织设计中除了保证工程质量、进度、成本的措施外还应包括哪些措施?2.本工程应该采取哪些防强电措施以保证线路和人身安全?3.如何预防光缆对地绝缘指标不合格和光缆打背扣现象?4.做出接续不合格原因的排列表和排列图,并指出主要原因和解决方法。5.计算施工单位可索赔的工期和费用。P311案例1L420104
选项
答案
解析

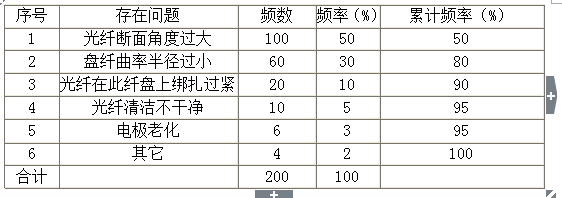

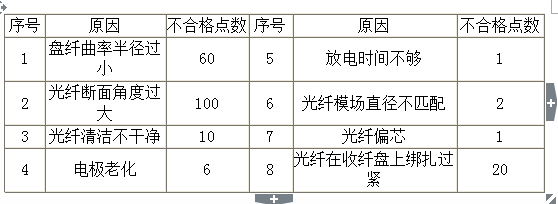

1.P194(本小题4分)(1)安全控制措施(2)环保措施(各2分)2.(本小题4分)(1)光缆的金属护套、金属加强芯在接头处不作电气连通(2分)。(2)接近电气化铁路地段,光缆的金属护套与加强芯做临时接地(2分),以保证人身安全。3.P287(本小题8分)建 设工程 教育网预防绝缘不合格:(1)光缆敷设和回填时避免光缆外皮损伤(2分)。(2)接头盒封装严密。预防打背扣:按规范操作(2分)配备足够敷设人员(1分)保证光缆在施工人员的视线范围内(1分)4.P282(本小题10分)光缆接续不合格点顺序排列表(3分)
光纤接续不合格点排列图:(3分)
累计频率0-80%为主要原因,即光纤断面角度过大(1分)和盘纤曲率半径过小(1分),解决方法为更换光纤切割刀(或刀片)(1分),加强培训按要求盘纤以保证光纤的曲率半径(1分)。5.(本小题4分)索赔工期:10天(停工)+5天(挖沟)=15天(2分)索赔费用:停工5万元,挖沟5万元,同沟敷设光缆增加费用7万元。合计:5+5+7=17万元(2分)@##
转载请注明原文地址:https://tihaiku.com/jzgc/163754.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
(2019年真题)根据《建设工程施工合同(示范文本)》通用合同条款,关于工程保修
(2019年真题)根据《建设工程工程量清单计价规范》,关于投标人投诉招标人不按规
(2020年真题)根据《建设工程施工合同(示范文本)》,关于工程保修期的说法,正
(2020年真题)根据《建设工程施工合同(示范文本)》,对已缴纳履约保证金的承包
(2020年真题)《根据建设工程造价鉴定规范》,下列现场签证争议鉴定的做法,正确
(2018年真题)某工程采用工程量清单招标,招标人公布的招标控制价为1亿元。中标
(2020年真题)根据《建设工程工程量清单计价规范》,因工程变更引起措施项目发生
(2020年真题)根据《建设工程施工合同(示范文本)》,因设计单位提出设计变更,
(2018年真题)根据《建设工程施工合同(示范文本)》,关于变更权的说法,正确的
(2020年真题)根据《建设工程工程量清单计价规范》,关于暂列金额的说法,正确的
随机试题
TheJourneyofSelfImprovementI.Phasesofthejourneyof
Mynewsweater______whenIwashedit.(1994年考试真题)A、shrankB、shortenedC、contract
Itseemslogical:Collegegraduateshavelowerunemploymentandearnmoreth
It’sveryinterestingtonotewherethedebateaboutdiversity(多样化)istaki
某工程网络计划如下图所示(时间单位:d),图中工作D的自由时差和总时差分别是(
异常脉有哪些?有何临床意义?
A. B. C. D.
(2017年真题)根据《中华人民共和国刑法》的有关规定,下列事故中,应按重大责
企业工作分析的主体是()。A.工作说明书 B.工作分析报告 C.企业内部的
不变增长模型比零增长模型更适合用于计算优先股的内在价值。()
最新回复
(
0
)
